今天跟大家来分享三角网法,两期土方计算,两期土方计算利用的是两期的三角网数据文件来进行土方的计算,那么两期的三角网指的是哪两期呢? 一个是开挖前的原地面三角纹文件,开挖完成后的完成面三角纹文件,或者是回填前的原地面三角纹文件,回填后的完成面三角纹文件, 我们还是以基坑土方计算为列,这边是两级放坡,这边是一级放坡,我们回到 mks 里面,这三边都是二级放坡,这边是一级放坡。三角玩法玩计算,最主要的就是生成开挖前的原地面 三点五文件,以及拍完完成后的完成面三点五文件。我们现在来演示, 这是基根土方开挖前的圆地面测量数据,我们把它打开,先把测量数据生成 dat 格式数据, 这样蓝黄开始才能够识别。进入测量数据处理系统,微三点零点粘贴点,计算点,复制 dat 到计时点,文件保保存,保存到我们的桌面文件类型,选择所有文件 文件名字叫原地面测量数据,英文状态下的点 d, a, t 点保存 好。现在我们来生成原地面三角纹文件,进入蓝方 case 点绘图处理展高层点, 找到桌面上的原地面数据, 打开确定,那么原地面的高层点就全部展入了图中。现在我们来生成三角网文件点,等高线建立三角网, 我们也可以由数据文件生成,可以由高层点直接生成确定,这里选择所有的高层点确定, ok, 到这里三角网文件就生成了。很明显这种这两个点是没有联系的,这种三角网需要进行删除点等高线过滤三角形,这里默认值就可以, 好多余的三角形就删除了。现在我们来将原地面三角网文件存盘点,等高线三角网的存储写入文件,找到位置,这里命个名。一七, 原地面三角网保存, 选择图面的三角形,确定这边建立三角网需要提醒大家的,如果说你的原地面地形比较复杂,有放坡啊,或者说 坑坑洼洼的,那么需要对深层的三角网进行一个处理,因为我这边的原地面数据都是比较平坦的啊,这个就没什么问题。 现在我们来生成三维模型,来看一下一期三角网的一个状态,在 cd 命令行输入 a p p 漏的 先加载插件,找到三角网,转三 d 模型的插件,成功加载点关闭,输入 tf 三 d, 调用命令 e f 三 d, 找到对应的一个三角网文件。 原地面点,打开好原地面的三角网文件就生成了,我们来查看一下,显示三维动态显示,因为原地面啊,我这个原地面数据是比较平坦的,所以里面的三角网 就没有处理。 ok, 没问题,我们回到平面视图,现在先把它删除掉, 好完成面的三角网啊,在方格网通过计算的时候已经生成过了,这里我就不再重复演示了,现在我们来计算点工程应用 三角网法,土方计算,计算两期间土方。好,这里要注意啊,第一期的三角网指的是我们的开挖前,我们这里选择三角网文件,确定一定是选择 啊,开挖前的原地面数据打开好,注意命令行的提示,第二期的三角网文件,我们这里输入三角网文件啊,这是完成面的三角网文件,确定好,现在进行一个计算, 三角王法,他计算的是一个三人锥的体积,我们等他计算完成, ok, 这边就计算完成了,而且生成了一个文件,我们点确定 指定表格的一个位置区域,我们点一下,好,这里会生成两期土方计算的一个表格,说明啊,播放量是六万两千零九十一点六, 这里三角网两期土方计算,特别需要提醒大家的是,我们的二期土方计算的三角网文件必须小于一期的土方计算的原地面的三角网文件的范围,不然的话计算的土方是不正确的。 另外我们三角网两期图案计算最重要的就是生成原地面和完成面的三角网文件,三角网文件 一定要贴合符合现场的实际情况,这样计算出来的土方才是准确的。 好,我们来跟上期的用方格王法计算的基坑土方比较一下,看他的数据有多大的一个误差。 you 一千九百八十四,这里是六万二千零九十一点六,我们来剪一下, 用这个数据减去六幺九八四点九, 哎,我们可以看出来,利用这两个不同的土方计算方法,这个基根土方的误差在一百零七方左右, 这样的计算精度和误差大家怎么看?欢迎大家在评论区留言。
粉丝8.0万获赞23.7万

那我们先用这个蓝方 case 展高层点啊,点这个绘图处理,然后点展高层,点这里直接空格,然后找到我们桌面上的数据,你看这个原始标高啊啊,然后打开 敲空格键,再空格,好,这样的话我们的这个高清点就长进来了。那如果是说我们要去生成这个三角网的话,我们可以根据啊已有的这个高清点数据来生存。嗯,在这个等高线这里点这个建立三角网, 然后这里的话他有两个选项,一个是根据数据文件升级,一个是根据图面高层点啊,都可以,我们这里因为已经展点了吗,我们就点这个根据高层点的身上,然后点确定这里我们选择这个二啊,就是直接选择对象,输入一个数字二,或者是直接 鼠标左边点一下也可以啊,然后我们直接选择这个高清点数据,然后空格啊,他就会创建这个三角网啊,我不知道你之前做的是不是也是这样,他这个目前存在一个什么问题,因为你看啊,他这里的话, 你是不知道哪些三角网是不要的啊,那按正常来讲这些肯定是不要的,是吧?但是啊,对,我们肯定是需要什么呢? 需要一个边界线啊,去确定一下具体啊,他的一个范围,要不然的话就是你施工的边界在哪里,这样的话我们就能够确定啊,他哪些多余的这个三角网我们是要删掉的,像这些啊, 对吧?他如果是超出了这个边界,我们就是不要的,这个应该都是不要的啊。所以像你前面讲的那个问题,你说如果说我们制作三角网的时候呢,他的一个三角网就是超出了这个边 边界线,或者是跨越了这个边界线,那都是不行的,对吧?因为啊,他算出来的这个数就不准的吗?他肯定会多啊,那这些比如说我们不要的话,我们就直接删掉了,但是如果你不能确定啊, 那我们最好就是把这个边界线给他画一画,所以这个东西就要看你的实际的一个边界了,理解吗? 看一下你这个,这边应该有吧,这边你是以哪个为边界?他是,他是在这个这个图纸的,就是左边他以原线 有一个楼啊,然后测原始地平的时候,那楼里边是测不着的,所以说是成那么个形状,然后我们把楼拆除了之后挖下去了,测的时候就是在现场就是随便走的,就是这个随便走的。那你这个范围怎么确定呢? 最好是能够把这个编辑线画出来,我就比较就是直观的就可以告诉你了,因为这个范围我们如何确定的话,我就不知道哪些是山,哪些是牛的,知道不?我今天就跟着你先学学方法就行。假设我们这个 边界线啊,如果是从这里直接跳过来的,对吧?假设啊啊啊,那你看他这个位置,他这个三角网,他是不是 交叉了,对不对?跨跨越了吗?像这个外面的我们可以直接删掉,不要啊,但像这种我们这种就要重组了啊,就是不一样的。好好好,能理解吗?啊啊?比如说我们在这个灯光线里面,他是有这个啊,增加参加网 啊,过滤删除,所以最好是有一个具体的案例啊,那这里我们先试一下啊,点这个重组三家网啊,你点 这里他就会给重组看到没有,那这样的话,他是不是如果以这个为边界,他是不是就没有跨越了?看到没有啊?然后外面的我们就可以删掉啊,以后你自己在操作的过程当中啊,很难免会碰到这种现象的,删除的话,知道啊,就是直接选中,然后按一下字母一键删除就行了 啊,那就可以了,那我们这个就删除完了啊,然后这里我们怎么办呢?这等高线我们要给他保存一下啊,点这个等高线,然后这里有一个三角网存曲,下面有个结果存盘啊,我们在保存之前,我们最好是保存一下 啊,先给他保存一下,看看这里会显示的存盘结束拍完,然后我们再点等高线,在这里呢有个三角网存取给写入啊,就是把我们这个三角网单独的保存成一个三角网文件 啊,这个名字的话,我们就自己输入一下,比如说这个原石好,然后我们就保存到桌面上啊,再选这个三角网,然后空格 好就存好。这里是一期的吧,相当于那我们要把这个对二期的,我们给大家展点进来 case 里面啊,我们展点的话还是一样的,我们直接因为已经有了这个 dat 的文件了啊, dat 文件的话格式是没问题的啊,我们直接点这个 绘图处理,然后点长高层点,然后这里直接空格, 在这个里面我们要找到这个啊 i 七的这个土方,然后我们直接打开,然后直接空格 啊,那么这个也展点过来,展点过来之后呢啊,那么这个里面的话,我们能够啊,直接确定这个编辑线的话,我们最好是把它直接连一下啊,到时候我们申请上交网之后呢,我们就知道啊,他的一个范围啊,这样我们就好去编辑啊。 那这里如果是我们自己现在还不能确定,我们先不管的,然后这里我们就点这个等格线啊,建立三条网点,这个图面高层点生成。 大家好,我们其实前面可以不粘点啊,我们可以直接用数据来生成,这里我们点确定,然后呢直接输入一个二空格,我们再选择这个高度点空格 啊,那这个三角我们就建立完了,那为什么我们要有这个高层点啊?这样的话我们这个边界是吧?他的一个范围我 我们就比较好去判断啊,如果说没有那个高层点的话,那你哪些三角网是要删除的,你自己是不清楚的,因为我们在前面展高层点的时候 没有把这个边界线给他画出来啊,所以这个要注意一下,然后像这些的话,我们是需不需要呢?你自己删一下吧。老师你打开这个,打开这个,你帮我看一下,就第一个,第一次左右标高这个 前面这个,嗯,对对对,嗯啊,你看这这不,我这个白色边线,这就是测量的一个就是低空上半部分放坡的一个坡顶线, 就这个白色的这个线对外边这个白线,这是个车库线,这个,对对对,就这一个,对对对,直接复制过去看一下,粘贴到原坐标,试一下, 这些多余的我们是不是就不要了,对不对啊?啊?像这里的话你看没有,像这种就是超出了吗?像这个就不要了,就删掉了, 一定要每一个都删到位啊,就是我们去看的话一段一段去看,不能漏,漏掉的话就是你这个结果就不准确了。哦哦, 你看这个,这个不能直接删,看到没有?为什么不能直接删?因为他这个他属于是跨越了这个地形线了,这个就不能直接删,因为他没有一整个三角形都在外面吗?对不对?他是相当于交叉了,他这个就要重组了, 这里我们点这个等高线,然后点这里面有一个重组三角形,我们点这个,比如说他这里是这根线跟啊这个边际线交叉吗?对不对?我们就点他啊啊?他会自己给你重新生成,那这个还是不行,对不对?因为他这里还是交 插了的,我们再点一下啊,这还是不行,我们继续点啊,你看到这里的话就差不多了,看到没有?你重组了吗? 理解了吗?啊?然后现在重组好了,我们空格,然后像这里你看见没有?他这个编辑线在哪里啊?在这里看到吗?如果是说你这种情况,你看不清这个编辑线在哪里啊,对吧?我们选中他,然后这里有个显示,他有个显示顺序吗?对不对?置于对象之上啊, 这样是不是就就看的更清楚了,是吧?看到没有?那这个是不是就在那这个就超出了吗?那现在他存不存在一个交叉的问题?不存在了吧,对不对? 对,那我们就可以直接删掉了啊,完了,基本上就是这样,这一圈就没什么问题了啊。还有一个就是打个比方啊,就我前面讲过的, 他如果少了,我们怎么去给他加呢?打个比方吧,如果是这里这个没了,是吧?那他这也就少了一个吗?你看你把这个边线删掉,他这里是不是少了一个,这里没有连起来啊?那这种情况的话我们就要去加啊,怎么加呢?这里有个等高线 啊,然后呢?有一个增加三角形,看到没有啊?点一下,然后呢?直接啊,三角形嘛,三个点嘛,你就点第一个点这个顺序没关系啊,第二个点啊,第三个点 他自己是不是加上了,看到没有?哦,对,就可以了啊,这样就可以了。好,那这里的话,我们,呃,接下我们把这个边界线啊以外的多余的部分都删掉了,然后接下我们就把这个高层点啊,我们给他删掉啊,怎么删呢?输入一个 ss x x 啊,这是一个快捷键,然后敲空格键,直接选这个高层点啊,就直接可以全部被删掉。那这样我们就只留下这个三角网,然后我们再存盘啊,点这个等格线,然后点这个修改结果存盘, 存盘之后再点这三角网存取,再点写入,写入的就是保存的意思,然后这里我们就写这个 开完后的好保存,然后再选择我们这个三角网控制就可以了。然后这边的话他有一个工程应用,然后这边的话他有一个三角王把土方量计算,这边有个计算两期间土方 三角网法的话,他其实有四种方法,看到没有,但是他用的最多的啊,还是下面这个,所以我们就点这个计算量期间土方, 现在他问你啊,是根据图面选择了还是去选择这个三角网文件?因为我们前面已经把这两个三角网文件我们都已经创建好了,对不对?所以我就直接点这个二,然后我们去读取。啊,读取这个原始的就是一期的吗?打开, 然后再点这个三角网文件,因为我们这个按,呃,就是开关后的,这里已经有了,我们也可以点这个图面选择,我们试一下,然后呢?哎,直接点这个图上选取三角网,是吧?然后就直接选就行了,然后空格啊,这样他就直接计算了, 对吧?现在他就计算出来了,看到没有?这个结果,官方量田方量看到了吗?啊?然后这里点确定啊?点确定之后啊,他这里你看一下他这里是不是要你绘制表格,这个表格如果是你要的话,你就直接鼠标左键点一下啊,他就会生成一个表格。

大家好,今天我们来学习深交网法网计算第四种计算形式啊,计算两期间土方,在计算之前呢,首先我们需要对我们施工前的高层数据以及我们施工后的高层数据进行深交网一个建立,然后呢我们再通过我们计算两期间土方这个功能来进行 一个计算。那现在呢我们先分别对我们的一个高中数据进行一个深交往来的建立,首先呢我们看到这个高中点的数据呢也是我们施工前的一个高中点数据, 然后呢我们我们对他进行一个深交网的建立,这个时候呢我们需要点击我们的一个横条线建立深交网,由图面高升点形成,然后选择确定,这里我们选择二直接选取高升点或控制点,这里我们 回车,然后选取我们的一个对象啊,贡献一下我们所有的数据,右键确认,这个时候呢我们就已经建立我们的三角网文件,这个时候呢我们点击我们的等高线,点击三角网存取啊啊写入文件,把我们的三角网啊存 准啊准许出去,这个呢是我们之前的一个案例。然后呢直接点击施工前的神雕网文件,点击保存,是这个呢只要在选取我们的一个对象, 右键生成,这个时候呢就生成我们的施工前的一个啊深交文件,然后下面呢我们需要建立我们施工后的一个深交文件,这个时候呢我们需要啊新建一个我们的文件夹,点击我们的深交文件 点折,那无样式啊无样板打开,我们首先第一步是加入我们配置环境, 加入第二个就是加入我们的高升点,这里呢点入点击我们的一个绘图处理,等高升点回车,这个时候呢我们可以选择我们施工后的一个高升点文件,点击打开回车, 这个呢就是我们施工后的一个高终点的一个数据,这个时候呢我们需要对他啊啊进行一个边线的一个实验,这个呢嗯,在胸前这里我们有一个这样的边线 可以直接复制粘贴,我们点击一下右键,这里有个复制,然后点击啊点击过来,然后我们粘贴到零六幺,这个呢就是我们 的边线,然后呢我们对我们施工后的这个分点进行一个深交网的建立,这个时候呢继续点击我们的网线建立深交网,这里选择用高分点生成,这里呢我们可以选择一个是否延伸, 点击我们的边线,这里啊我们的一个变异线的一个差值二十默认我们可以回出,这个时候呢就建立啊已经建立我们施工后的一个嗯三角网这个文件,这时候呢我们继续不断的一样把它保存进去,点击我们等号线 啊深交网选取写入文件,这个呢是我们的三月施工后的深交网文件啊,这个我们刚才也上手,我们给他覆盖,点击保存,点击试试, 这里呢我们框选对象右键缺。这个时候呢我们就已经把我们施工后的一个线条网文件也已经生成,这个呢就是我们施工前和施工后的线条网文件,然后呢我们需要对他啊进行短期间的一个主动计算, 这个时候呢我们进行计算啊,这个呢我们先选择这个,这种施工前先要我们建,我们在这里呢可以进行一个两期间的土方计算,这里呢我们可以点击官方应用,下面有我们深交网啊,土方计算选择计算两期间土方, 这里我们可以看到啊,先选择第一期的深交网,这里包括平面选择和深交网文件两种啊,这个情选啊,我们因为刚才我们分别对我们施工前和施工后的文件都进行,嗯,找出,然后呢我们可以 选选三角网文件,这里呢第一个就一些就是施工前的三角网文件,我们选择他选择打开,那下面呢就是我们第二期三角网啊文件,这里面有我们的一个图面选择和三角网文件,我们更换一下,选择第二个,然后回车 这里选择我们施工后的神雕网文件,点击打开,现在我们的神雕网呢连接图框开始计算,这是我们计算的一个结果,我们在这里呢可以看到啊挖方量啊,以及填方量以及我们的一个相关的一个文件, 然后我们这里可以点击确定,然后找到我们一个空白的一个地方,然后呢我们可以生成我们的一个集团的一个结果,这个呢就是我们两期间土方积算的一个集团的结果,这里呢包括我们的一期和二期的数据啊,以及他们的一个挖 放量啊,已经全放量,还有我们的计算时间和后面的一个精神等等,这个呢就是我们两期间土方计算的一个啊,计算的一个流程啊,大家学会了吗? 啊,欢迎大家啊在课后进行一个实操练习,如果大家对咱们的视频感兴趣啊,欢迎大家啊进行点赞留言啊,谢谢大家。

一分钟教会你计算两期间土方量!首先导入原始数据, 建立 dtm, 生成三角网文件, 保存三角网文件, 新建图形文件。导入完成后数据 闭合开挖塞维信。 同样建立 dtm, 生成三角网文件, 删除或增加三角网, 找存三角网文件。 计算两期间土方量, 首先导入原始三角网文件,再导入完成后三角网文件。 这样土方量就出来啦!你学会了吗?学会了,点个关注哦!



还是不会计算两期间土方,有没有一学就会的方法?有,赶紧关注收藏,我怕太多人知道就被下架了。两期间土方呢?顾名思义,需要提前采集好挖之前的土堆上表面点和挖之后的土堆下表面点。采集好之后,我们以划算二 tk 为例, 第一步,点击泡面,计算新建面,分别选择要计算土方的上表面点和下表面点,并且把错联的三角网删除完毕后,点击返回保存好两个面文件, 点击土方算量,点击新建,输入任务名称。计算方式,选择两期土方,分别选择刚才新建好的上表面文件和下表面文件。例如,点击后期表面三角网,点击打开面文件,点击下一步,选择建好的下表面文件, 点击确认全部选好后,点击计算,就会出现计算的方量了,还可以点击同行进行查看。学会了吗?学会了,点赞关注,以备不时之需!

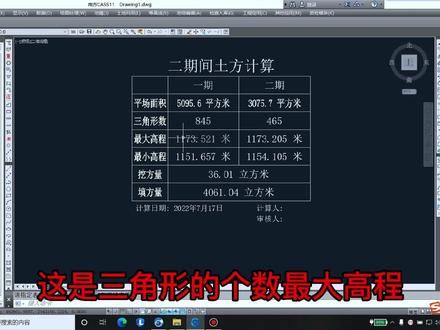

大家好,今天我来给大家分享一下怎么用蓝方 case, 利用三角网的方法计算两期播放量。 首先我们打开蓝风 case 软件,点击绘图处理返高 ctrl, 我们选择第一期的数据, 这个打脸号不是高层脸的,这高有点大,我稍微把它改小一点。 好,这是第一期的数据,然后我们点击等高线建立三角网 过滤一下,稍微的, 然后我们把这个三角网文件保存下来, 都保存到桌面上。接下来我们按二七的 直接回到达二期的全部保证点, 然后一样的 稍微的过滤一下。好,这是二期的三招,然后我们点击工程应用下面的三角网土方计算,计算两期。 b, 一七三找我,然后这下面劫色选择二,你觉得 幺二七三找我, 直接回车。好,这样他二期的那个图方量就计算出来了,点击确定 好,这样就计算出来了二十七个主播量,我们的面积 是五千零九十五点六平方米。第一期的这是,这是第二期的,这是三角形的个数最大高层最小高层八方量平方量。 今天我就给大家分享二期股份量的计算,然后大家有问题的话可以在评论区咨询我。

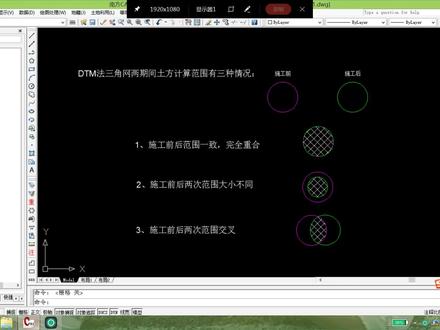

好,接下来继续给大家讲解 dtm 法。嗯,土方量计算的最后一种方法 啊,咱们前面讲了这个,嗯,地铁用法土房计算的啊,前三种方法,根据坐标违建、根据土上高中点和根据土上撒娇网, 这三种方法都不常用。嗯,相比来说,第一种还算是常用一点,剩下两种基本上都不咋用,应用最广呢就是,嗯,最后一种方法计算两期间土方。 这种方法是整个嗯地铁用法土方计算里面的核心内容之一,他是嗯最重要的,嗯,最重要的一个计算方法是需要大家熟悉和掌握的。 这个所谓两期间图房,两期间就是,嗯,包含施工前和施工后,施工前期和施工后期。那么这个我给大家制作了一个这样的一个嗯图片吧。 啊,就是施工前期和施工后期他有如下三种关系啊,咱们用施工前用这个紫色的原来表示。施工后用这个啊,绿色的原来表示。 第一种情况,嗯,施工范围,嗯,一致,完全重合,也就是你施工前呃的测量呃数据违建和施工后的测量数据违建是完全重合的, 那他计算的面积,计算的区域就是他们重合的这一部分。嗯,第二种情况就是施工前后两次 不一样,因为是你施工,施工前第一次测量的这个范围要大一点,然后施工后这个测量的范围要小一点,也就是施工前包含施工后,那这样的情况下,他们两个计算的区域也是中间这一点交界的部位就是交集。 最后一种情况是交叉的,那更明显施工前和施工后的交集, 也就是,也就是说呀,这个两期间土方他的计算就是计算施工前和施工后交集的部分, 如果你第一次次量数据和第二次次量数据,那就不挨着,那他也计算不出来。所以就这一点是大家需要注意的,就是你第一次次量数据和第二次次量的数据 违建,他们两个嗯是是要重合的,或者是有一定的交集,他才能计算出一定的土方量,如果没有交集他是计算不出来的。 行,好,那就,嗯,咱们具体拿一个案例,然后我给大家嗯讲一下这个两期间土房的应用, 嗯,咱们还是分一下,一样灰土处理在高层点 啊,施工前咱们先打开这个施工前的好,这是施工前期的 还是然后点等高线建立 dtm, 咱们嗯是有这个数据违建啊,所以咱们用数据违建去生成施工前的数据违建,然后确定 确定咱们就是那个可以把这种多余的多余的啊撒娇网给给筛掉啊,他这个里面是肯定这个地方是多余的, 也就是你建立,也就是你建立好社交网后啊,一定要详细检查你的社交网是不是, 嗯和你的实际地形和你的实际地形相嗯相符,如果不相符的话要进行修改,具体的是可以采用嗯筛出啊, 重组啊增加三角形的方法来处理,也就是这个三角形处理是我们计算土方量正确与否的一个关键,就是你这个啊,就看你这个能不能处理的好啊,看这个 还可以,他这是应该是一个山区的,山区的地形,这好像有梯田之类的,那这个这个地方,这个地方应该是不用山树,这边应该是一个平面的,是一个平面, 这个平面也就是最边边上这个三角形是多余的血压的这几个三角形是不多余的。 行,好,我也提的不大, 这个才要强, 等高架上一厨菜就行,这就可以了。如果,如果看了不是可以仔细的话,我们可以把这个等高再给加上啊, 这都是可以的啊,你看这个等高线自动加上了 啊。把这个嗯撒娇网给修改好之后一个很重要的步骤 就是修改结果催发,如果你修改的话,你就点这个修改结果催发,点完之后然后撒点网红,撒点网红微件垂去,然后写入微件。咱们可以弄个还是弄个 施工前好保存是否是否替换的是 拉框选择好,就这样就行了。咱们呃两期间土房需要弄呃两个窗口啊,咱们再吸点一个窗口,然后去做施工后期的一个一个违建 啊,一个赛腰网为证,咱们还是绘图处理展高。重点, 咱们点个施工后好,施工后还有等高线建立地铁 m 由数据违建上行加局,施工后打开确定好, 咱们看一下他这个施工施工后的一个情况,咱们可以把这个等高线给加上,这样就是那个大家看的可以方便一点,就是更直观一点吧。可以, 这个蛋糕再加上,估计反而不吃乖了。 好,这是他,嗯,开完后的一个情况,很明显,这是这上面是一个坡度,这是这是第一个放坡,这有一个二胎,这是第二放坡,这是坡地。坡地有两个标高,这边一个标高,这边一个标高,是吧? 哎,两个标杆不一样, 本来我想给大家,嗯,把这一块撒撒娇网给重组一下了,我觉得他会生成错。嗯,看来他还没有生成错,他是自己都生成了啊,问题都不大, 基本上 基本上都是能用到这个数据, 没有没有出特别大的一个一个情况啊,都差不多,生成的都都比较合理,这个赛亚网生成比较合理,不用这么充足,那还比较省事。行, 那咱们直接就是登高线,嗯,赛角网垂举写出尾字,咱们弄个 施工后保存,选择对象,拉框选择好, 行,就这样就可以了。那么这个这两期的土方量就是撒娇往回,这咱们全部弄完之后啊,接下来咱们就开始计算了, 计算的话你不管是停留到,嗯,就是施工后的窗口或者是施工前的窗口都可以啊, 你停留到哪个窗口去计算都可以,主要是你,主要是你调取撒娇网违禁的时候不要掉错就行了。嗯,工程应用 dtm 法,土房计算,计算两期间土房 好,嗯,咱们看,嗯,看下面命令啊。第一期赛耀网为止,图面选择 一,出门选择二,撒娇网为鉴,他选择默认是二,就是撒娇网为鉴,也就是咱们 第一期的赛网一定就是,如果是挖放的情况下,一定是,一定是,就是前期咱们出的原地面,第二次是咱们修改后的,就是咱们是挖放 挖过的地方或者是填过的地方,这样才行,所以第一次咱们再往回这选择施工前第一次一定是施工前的,不要选错了啊,如果你第一次选择时空后,第二次强制完,那不然就挖房子就变成填房了,是不是 打开第二次,第二期,第二期选择,嗯,一图面选择二,三角网违建,那我们还是用三角网违建,咱们点击施工后,好, 稍等一下,这个反应有点慢。好,这个计算结果都出来了啊,八方填方,嗯,行, 指定角格左上角位置,咱们就是看一下,这就是两期土房的计算结果,一期、二期场地面积,三角形个数,最大高层和最小高层,挖方量,铁方量,计算人,审核人,这所有的数据都显示出来的。 哎,咱们看一下,这里面有一个蓝色的部分,这个蓝色的部分,这个青色的部分就是咱们第一期和第二期同样计算的一个交集,所以说他这个,嗯 啊,他这个就是那个数据,违建是没有问题的,他的起来期是把他的后期是全部包含里面的,有时不会存在少算的地方啊。还有的网友问我,就是两期间土房可不可以只 一次,然后后期用设计给的设计图纸来进行建模计算啊?这个我说是当然可以了,两期间土房既可以是施工前和施工后 啊,非别建模,也可以是施工材和设计图纸来非别建模,土房两阶段,这样都是没有问题的啊,都是没有问题的,这个两期的土房运营范围是非常广的。 行,好,那今天先给大家分享到这里啊,喜欢的小伙伴点个关注,如果,嗯,我讲的可能是比较快,或者是哪里没有注意到的地方,嗯,小伙伴们可以给我 留言或者私信我,然后就是哪一点不知道的话,我再给大家啊,在详细说。行,好,谢谢大家。

今天我们来讲一下两期土方计算。首先我们打开 cast, 点击绘图处理,选到展高成点,选中第二次测量数据,点击回车键, 点击等高线,点击建立 dtm, 选中由数据文件生成。再选中我们的第二次测量数据,点击确定 我们的二期三角网呢,就自动生成了。我们回到桌面看一下,文件式已经生成,回到卡死。我们删除第二期的数据,点击绘图处理。 展第一期高层点在绘制计算范围,那这个计算范围呢?是根据图纸或者是现场的一个情况来确定的,我这边的话就简单给大家连一下。我们最后输入 c 自动闭合,点击工程应用,点到方 和网。土方计算,选择边界线上面的高层点。数据文件呢,就选择我们的第一次测量数据。下面选择我们二次数据生成的三角网,方格宽度我们调整到五,再点击确定, 选择方格网的位置,点击回车键。那这个时候呢,我们的土方量就已经计算出来了。今天的两期土方计算你学会了吗?
