屋面防水避水试验有哪些要求?避水时间需要多长才满足要求?根据屋面工程质量验收规范,应满足以下要求, 一、屋面闭水试验也可以叫做屋面蓄水试验,是通过在防水层上蓄一定深度的水来检查防水施工的质量的有效手段。二、屋面防水工程完工后, 应进行观感质量检查和雨后观察或淋水蓄水试验,不得有渗漏和积水现象。三、屋面碧水蓄水深度最低处不小于二十毫米,蓄水高度控制在三十至四十毫米左右。 四、屋面避水时间不得低于二十四小时,检查屋面无渗漏方可进入下一道工序施工。屋面工程质量验收规范关于屋面避水的条文解释这样讲,你明白了吗?
粉丝4598获赞3.3万

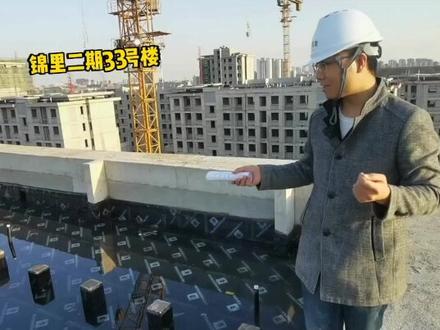

我们二战卷材施工完成以后啊,会有一个避水实战,按照规范要求来说,首先呢做完以后要进行连续二十四小时的避水,水的深度基本上为止在三到四公分左右,那最浅的就是功能浅于两公分,这样的话才能保证避水实验中有一个良好的效果啊。其实 我们在实际的避水过程中啊,远远不止二十四小时,那就是为了保证我们屋面这避水实验能够更长一点,看一下我屋面的漏不漏,然后保保证我们屋面工程做完之后不漏水 都是合格的。大家可以看到啊,这个就是我们屋面防水的最后一遍做法就是防水,对,就是我们防水的上边会有四公分的细石混凝土保护层,保 保护卷材不会去那个老化,嗯,这样的话你就会保证一个卷弹的带滤镜时间会更长。对,大家,其实这个是已经做完闭水以后的啊,并不是说我做完以后二十五秒就彻底完活了,以后每一次下雨 没下一次雨就剪了一次,没下一次就就剪了一次。我们薄薄层做完之后,每一次下雨都会在专门组织一次专项的顶层雾面的检查,看看有没有晒的情况,还有问题吗?我去帮你问工程师。

大家好,今天带大家看一下我们二层屋面的防水工程避水实验。根据 gb 五零二零七杠二零一二九点零点八条, 对于破屋面或者说不具备蓄水条件的一些屋面,应在雨后或者说持续淋雨两小时后进行观察,并填写淋水实验记录。 对于具备蓄水条件的,沿沟、天沟、排尾沟、平屋面要进行蓄水实验,蓄水实践不得少于二十四小,并并填写蓄水实验记录。对于蓄水深度 并没有查到相关的规范,但是我觉得蓄水深度至少要没过防水剪裁两公分。在避水实验的过程中,我们要对于屋面下方进行多次巡查检查, 检查有无漏水点、渗水点。在蓄水实验的过程中,我们还要对于卷材每个打结部位进行检查,看看有没有冒泡漏水的现象。 这就是我之前在视频中讲到的,卷材在施工过程中必须采用滚轮进行滚压挤墙的一种施工方法, 才能保持卷材接缝处无渗漏、无开裂的现象。根据建筑工程施工质量验收统一标准, gb 五零三零零涉及到主要使用功能的重要分布,检验后应填写安全和功能检测的记录,作为污蔑工程验收资料和记录之一。

污蔑防水避水实验怎么做?第二遍防水卷材施工完毕后,一定要做避水实验,按规范要求卷材施工完毕,进行连续二十四小时的避水,水的深度在三到四公分左右, 这样做避暑时间能有一个良好的效果。通常一般情况下,我们做的一个水的深度都在十公分左右,避水的时间超过二十四小时,这样可以保证我们屋面防水工程是合格的。

屋面防水质量验收,哈喽大家好,大家从我身后这个视频可以看到,这栋楼正在进行屋面防水工程的一个施工,那么屋面防水施工时我们有哪些注意事项和质量控制要点,今天为大家分享一下。 首先咱们先说依据,依据是 gb 五零二零七屋面防水工程施工质量验收规范啊,上面对于这个屋面工程防水施工时有哪些具体的规定啊?有明确的一个要求, 咱们今天以这个屋面工程 sbs 防水卷材施工为例啊,下面我结合这个图片给大家分享一下。首先咱们看这个第六节上面规定,首先第一个就是说在 防水施工之前,这个基层一定要清理干净,基层坚持平整干净无起沙,这是基层的一个规定。第二个, 基层清理干净之后,进行一个冷底子油的喷涂啊,这个冷底子油的喷涂目的是为了保证防水卷材和基层的一个粘接牢固, 一个冷体的油一定要喷涂均匀。第三个啊,附加层,附加层是在这个阴阳角的位置以及出面的烟道管道的根部,需要做一个附加层。附加层的宽度 深入上下两侧,每侧不小于二百五十毫米,总宽度必须在五百毫米以上。在这个阴角的部位啊,我们要提前做一个四十五度的圆弧角的处理。第四 四个,防水卷材的铺贴,铺贴时啊,这个防水卷材的搭接缝应该顺着水流方向,避免与水流方向产生一个杳茬,这是第一点。第二点, 卷材这个大接缝采用热绒法,施工时大约不小于一百毫米。第三点, 卷材的短边大接缝啊,至少应该错开五百毫米。第四点,如果采用的是两层卷材,上下两层卷材不得垂直铺贴啊,应该顺着同一个方向进行铺贴, 而且上下两层卷材,这个长边的大接缝应该至少错开三分之一浮宽,这是对于卷材铺贴时一个规定。第五点,在这个卷材铺贴 完成后,我们要进行一个蓄水实验和光感质量检查,光感质量检查就是检查这个防水卷材铺贴时不得有褶皱啊,应保持平整顺直。 蓄水实验是根据 gb 五零二零七屋面防水工程质量验收规范上面规定,这个平屋面应进行淋水或者蓄水实验。 这个蓄水实验有什么具体要求,咱们看 ggg 二九九啊。这本规范上对于屋面防水工程的一个施工,下面明确规定,在屋面防水工程施工 完成之后,要进行蓄水实验,首先要在这个蓄水实验之前封闭所有的 卸水口啊,这是第一点。第二点,这个蓄水的深度最低处不应小于二十五毫米。第三点,这个蓄水实验的时长不能低于二十四小时,并且在这个蓄水实验的过程中,我们应该做好记录, 对于有渗漏或者湿剂的地方做好标记,便于后期维修。以上就是对于屋面防水工程的一个施工质量控制要点以及注意事项的一个分享,大家觉得还有什么地方需要补充呢?欢迎大家评论区留言。

之前反水呢已经处理好了,这个现在呢我们要来试一下水, 现在呢我们充气 把这个排水管呢堵掉,它是一个气囊,通过冲刺以后呢,这个气囊呢就会变大,就可以把这个排水管呢堵掉,然后呢我们放水 泡他个两三天,把这个水呢啊全部灌满这个平台这边是最低点水呢已经 差不多比较满了啊。这道工序验收完以后呢,就可以做这个 sps 的防水了,这边呢是一个花园, 我们现在做完防水呢,也在做这个闭水试验啊,做完以后呢我们也是要做一道卷材。之前这个呢是用混凝土浇筑的啊,一个干性的一个 混凝土的自反水结构,如果像这些部位用砖砌筑的话啊,因为砖的话呢是用那个砂浆来砌筑的,有很多的孔洞, 水呢就会从孔洞里面呢跑进来,现在我们外面呢是比室内要高啊,水位呢基本上已经大概到这个位置了。


这个蓄水深度一般在五公分左右。大家好,我是鸳鸯博悦府项目工程师张文龙,今天带领大家来看一下我们的屋面结构避水实验。在我们的屋面工程施工前,我们先进行一个二十四小时的避水实验,保证我们的原结构面不渗不漏。这个蓄水深度一般在五公分左右, 大家可以看一下这个去水的深度,他已经没过了我的脚脖。 闭水实验二十四小时以后,我们对屋面进行一个排查。 二十四小时以后,二十四小时蓄水实验后,我们对所有屋面进行排查,确保所有屋面均不漏水后,我们方可进行下一步工序施工。买房选餐件交付更放心。

大家晚上好,今天我们来谈一个话题,就是结构蓄水。这个话题呢是在公众号后台有粉丝在留言, 就是谈这个结构需求的问题,我看了一下呢,也有一点难,有点想法啊,拿出来和大家聊一聊,谈一谈啊。 这是呢?这是一个呢几个蓄水的现场照片啊,相信我们很多在住宅项目啊,房间项目啊,很多项目的伙伴们啊,都可以都经常会碰到啊。 比如说第三方巡检过来了,他要发一个通知,几号了几号了,巡检拿几个,卫生间要蓄水二十四小时,四十八小时先水放好,我们过来看这个漏了没有啊, 这个我们经常会碰到啊。这个问题有一个网友在问了,他说我们这个住宅项目防水呢,是甲方单独包出去做的,现在甲方要求我们在防水施工之前,对厨房、卫生间、阳台这个楼面和屋面进行一个滴水试验。 就他想问一下这个这个碧水试验有没有强制性的规范要求一定要做吗?啊,因为这个碧水试验签收的费用费比较多,自来水费用, 这个人工去放水去堵塞啊,还没去放掉这个相关的,这个水费和花费的人工费也不少啊。他说有这个提了这么个问题, 呃,这个问题呢,有很多观点,主要是两个观点,一个说呢结构需水不用做。 还有一个观点呢,说结构蓄水要做啊。我们现在看一个观点一,呃,现行的各种规范呢,并没有说要做结构蓄水。我们看到的很多国家规范,行业规范,都是在防水层做完之后才做一个避水实验啊, 防水层完成以后,做二十四小时,四十八小时这种蓄水实验。然后呢,合格以后,这防水层上面再做一个保护层啊。 嗯,有的小伙伴会问啊,这个防水层做好以后,以后的业主了,都会来破坏的,这个必须实验也是个摆设啊,没多大效果啊。 这有这么一个观点啊,你看,这个是虚水实验,需要放水啊,人工测量深度啊,看那个 二十四四十八小时以后的渗漏情况啊,花费的时间也比较多,都是在节课程上做啊。 嗯,有同学就提出来了,混凝土呢,这个都是带裂缝工作的啊,有渗水很正常。当然,这这种话呢,有时候是气话啊,带裂缝工作是正常,但不允许渗漏啊,住宅工程不允许渗漏啊,我们不要被这句话误导啊。 还有的一些小伙伴提出呢,说结构蓄水要做的啊,你如果这结构先不做蓄水实验,防水施工完成以后,发生深了呢, 那这个生的点要悄悄从做这个损失就大了啊。有些说是肿包的原因,或者说加足不到位,有些肿包说是分包单位防水施工的原因啊, 这个甲方建立就难办了啊。所以呢,这个有些甲方就特别在合同里面,或者工程体系文件里面啊,就明确写明了要求总包了,在结构面做蓄水事件啊, 因为这个蓄水试验,嗯,这个混凝土这个蓄水试验,渗漏后面再怎么做防水也没用啊。这个观点也有一定的道理,也有道理啊。 呃,这个做结构需求试验呢啊,也是为了前后到公序不同的施工单位、总包单位、防水施工单位做一个责任的界限划分啊, 总包装的蓄水试验以后没问题,交给分包,如果我不热了,我交给你分包,你分包以后热了,那你是你防水的原因啊, 你不做蓄水,那那那勒算谁的?搞不清楚,扯皮甲方就非常难管理了啊。 所以呢,嗯,这个网友有很多网友提出来结构需求,事业一定要做啊。嗯,你做完,嗯,这个业主也好,经理也好,总报也好,分报也好,这个责任都看得清,以后谁维修都发挥的清楚啊。 你看这是这屋面啊,屋面结构蓄水啊。 呃,我们前面呢,谈了两个观点,一个说要做,一个是不要做。哎,多有道理啊。一个说规范没强制要求,一个说要做的,是为了分清以后的责任。那到底做不做呢? 这个很多人听了以后就比较疑惑了。啊。我们我们就先找规范啊,在这个屋面工程规范啊,几比五零二零七二零一二这个九点零点一条到九点零点一条啊。 这里呢,具体规范条纹呢,我就这里不贴上去了啊。大家可以往上找这本规范去看。这个。这九条里面呢,都指出来了,都是在防水层上做蓄水实验,没有在规范屋面规范说要结构蓄水,做结构蓄水啊,没找到这方面的内容啊。 还有一个是地面规范,几比五零二零九二零幺零啊。呃,这个规范呢,我也从头到尾翻了一遍,也没发现说要在结这个这个这个结构层上做结构蓄水啊,都是这防水完成以后再做蓄水实验啊。 还有一个阶级界,二九八二零一三住宅室内防水工程技术规范啊,也没找到啊。大家也可以到网上去搜索这个规范啊,没找到这个结构需求的这个内容和要求, 哎,这个是建筑室内防水工程技术规程 ccs 一九六二零零六这个协会标准呢,也没找到这个即可续水的内容啊。 嗯,这种这个这个结构规范里面来看呢。有细心的网友呢,他说我发现了一个误区啊, 这个防水规范要求呢,是防水层完成以后做这个蓄水实验,没有要求主体结构时候就要达到这个要求。就是说他认为的规范呢,没有要求结构要达到这个蓄水不渗漏这个要求啊。 如果你这个分包,甲方把这个防水分包单独包出去啊。呃,总包可以不做,如果要做也可以,甲方要给相关的这个水费人工费啊这种费用啊。 呃,这个这个,我们现在这个用的屋面除味间这种防水了,其实呢,效果也不大,主要还是靠结构混凝土的防水进到密室啊。 呃,这个防水,这个这个这个这个,现在这个质量保修上面,嗯, 最多也只能管一到两年,你说要八年不顺漏啊,这个也比较难办啊,要求比较高啊。所以呢,我们有时也认为了这个规范,在这个蓄水层上做做做做这个防水啊。呃, 都以为可以真的堵的堵住水的渗漏,这个基本上比较难办了。还是要搞结构的脂肪水啊。比如说你说雾面厨卫这个雾面工程,这混凝土加上一个抗生要求啊,那就比较好了啊。 呃,施工单位,有些施工单位呢,也比如说土建防水也都是他们做的,这种情况下呢,他们一般都是在 这个结构都要找好了,因为你结构的时候都要做蓄水实验去看了啊,因为以后有事了,不结构也是你的,防水也是你的,那肯定要找你麻烦。所以说呢,他们一般会在呢这个结构蓄水先做好,再做去做防水啊。 啊,这个续费费用的问题呢,啊,前面也谈到了啊,这个。 呃,我总把你防晒室单独扒出去了,你让我总包做来签证费用啊。 啊,这个这也是同样道理啊,防水为施工前做必须实验。呃,这个这个相当于甲方在检查你的混凝土加注质量啊。这个你规范没要求,如果你的合同工程体系文件也没要求,那我不一定听你的去做呀,是不是? 但是如果甲方和总报资金合同已经约定了要做,即可续税。或者这个项目,比如说像地震方巡警强制有这么一条, 或者当地的这个质检站有这么验收标准里有这么一条蓄水实验,那你没办法了,你这个投标时候应该已经考虑到这点,就老老实实做了啊,这是。这个也是雾面的这个结构蓄水啊。 今天我们就简单谈到这里啊,这个几个虚岁的问题,公说公有理,婆说婆有理,大家也可以发表一下自己的看法啊,谢谢大家啊!

这是咱们地户顶板做的一个碧水实验,因为现在老百姓啊很多买房之后最关注的一点就是说为什么很多地户会漏水呢,包括自己家里的卫生间很多也会漏水,这就是有些开发商的碧水实验没有做好。你看咱们中野的所有的这个地户顶板 闭嘴实验,一定要达到咱们按照规范要求的四十八小时,因为咱们标准是比较高的,所以说闭嘴实验如果做的好的话,对将来发生大雨啊, 包括地固顶板渗漏啊,能有效的保证质量。咱们做完之后肯定我们要去地库,我们会拿着手电筒一个位置一个位置去看,查找漏水点。如果说在这个四十八小时之内,如果查找有漏水点的地方,我们要及时把所有的水切掉,之后大面这个地方我要重新再做防备, 因为这个东西如果说不做的话,一个地方发现不了,可能将来从一个点会慢慢渗漏到所有的人类。所以说不管是在过程中啊,还是在这个工艺上,都要保证一个咱们的防水不渗漏,不敢省任何一道工序,我们要保质保量的,一定要保证防水的效果。

我家顶楼的防水终于做好啦,现在在做避水测试,我以为会做七十二小时的,刚才不说验收的标准是二十四小时,就按照验收标准来做就可以了, 不然防水材料暴晒久了就容易起泡。做闭水测试的期间,我反复的去我家检查,也没有发现漏水点,应该是没有问题了吧。 闭水结束后,发现防水材料偶尔有几个起泡的地方,然后防水师傅也给我们做了测试,把起泡的地方划开,证明里面也没有渗水。现在防水这一步就这样做好了,下一步就是灌浆干碗,加高六公分做保护层啦。



像这种露台和平台,如果做完防水,千万不要着急镶砖,什么装个两三天水不漏了再镶砖。还有就是这个 sbs 不要占单词,建议是做双层, 第一层与第二层进行棋缝满粘。施工材料就选择大品牌的,例如盘锦的背心雨王柯顺、辽宁大雨、东方雨虹,只要价格合适都可以。
