欢迎观看高速公路路基挡墙施工工艺讲解。第一步,基坑开挖需预留三十厘米人工清理验槽,检查承载力。模板安装要牢固,接缝严密, 片石投放需梅花状排列,净距四到十厘米,距模板不小于十五 cm。 混凝土浇注分层进行震捣密实, 卸水孔向外倾斜百分之四,设置反滤层,沉降缝,间距一零一五 m, 缝宽二十到三十毫米,墙背回填用透水性材料分层压实。以上就是挡墙施工的七大工序,感谢观看!
粉丝491获赞3219

道路工程中有一项非常重要的施工,就是党房工程施工这边就是我们助工做的一个挡墙,咱们路江为什么要设置这种挡墙呢?就是环境或者说条件或者地理条件不允许的时候,咱们要设置这个恒通式路坚强,这个路坚强的目的就是可以减少咱们那个前方边坡的往外延伸的距离。接下来咱们就看一下咱们这个挡堵墙是怎么 要去放线的,跟着挡墙放下呢?咱们侧地通里边在边坡放下的这个功能里边,咱们把那个挡墙的数据给编到数据库里边来, 今天就选择一下,比如说我这个位置是九米高的横中式防水墙,那我在那个匹配断面这个位置选择九米的横中式,然后我现在这个位置要放开挖线,对吧?我放开挖线呢,我就看我们这个图上面啊,咱们的四号点和五号点就是开挖线的基础, 咱就把咱就把四号点给他找出来好了,四号点在这,咱在这打一个记号,然后剩下的呢咱再把五号点给找到三十公分, 三十公分咱们找到这个点了,这个点到刚刚才那个点就是咱们的那个恒中市党组成的开挖机坑的边界线的点 放完之后咱们就要对他进行一个开挖,开挖的时候呢,咱就要根据数据上面的提示他下挖多少米,这个点和咱们刚才放的那个点开挖的深度是不一样的,因为咱们横城市党组强下面的基础的这个基坑并不是平的,因为他有一个很重视的一个向外的对称力,这个位置哦就要提示的是挖两米二, 刚才那个位置咱们就要及时挖两米五五,咱们恒重是当年的基础的基根,也就开挖成功了,咱们刚才已经讲解过了,我们恒重是路坚强积分开挖和放放线的作业,咱们接下来呢就去那个位置看一下咱们的上档那个路线墙的一个施工作业,咱们 看一下,咱们来介绍一下咱们这个养鞋是路线墙,为什么要设置路线墙呢?是因为咱们上面这一块的土质相对来说 比较松软,这个位置之前已经塌方过一次了,仰斜式路线墙防止他这个坡角继续往下塌方。刚才已经介绍了咱们这个仰斜式路线墙设置的那个作用,咱们现在呢就来讲解一下他是怎么样去放样的。跟咱们横中式路线墙一样,咱们在这个边坡方案里边把这个数据先提前编进去,然后看一下咱们的基础。 咱们在图上显示的基础是七号点和八号点,现在我们要放八号点,那么咱们在上面选择一个八号,八号点选中,咱把图形放大了看一下,像我这个位置啊,是目前已经刚好刚好挖到位了,只差个几公分, 这个就基本不影响了。基础挖完之后,我们就在这个位置开始立模,关上模板,然后开始浇住基础的混凝土。浇筑完成以后啊,咱们就要对这个墙身的这个特征点进行一个缝线,然后立直膜立架,然后继续往上面浇住。咱们去那边看一下,咱们现在把那个墙身的特征点,也就咱们这图上面的 十号点给他放一下,咱们就把这个点找到以后在这个位置做个记号,然后在在那边也做个记号,咱们给他连成一条线,然后小工人继续去下一步的直模例假,然后开始浇筑混凝土。信号强要还他,信号强要还他。信号强要还他,要还他,要还他。

大家好,今天带您了解高速公路挡墙的施工全过程。第一步是测量放样,用全站仪精准定位挡墙位置。接下来进行基坑开挖,确保坑壁整齐,深度达标。 开挖完成后,进行地基承载力检测,确保基础稳固。然后铺设垫层,为基础施工做准备。 根据设计要求进行基础钢筋绑扎,安装基础模板,确保结构尺寸准确。进行基础混凝土浇注,按比例投放片时增强结构强度。基础完成后,进行强身钢筋绑扎, 安装强身模板,保证墙面平整。强身混凝土浇注同样按比例投放片时,混凝土凝固后,拆模,进行养护, 安装卸水孔,确保排水顺畅,处理沉浆缝,防止结构开裂。最后进行墙背回填,完成挡墙施工。这样一道坚固的挡墙就建成了,保障道路安全。

这个挡土墙被切开之后,这个地方就是横中台,土给他一个向下的压力,从而抵消了土给他的侧向的压力,使得这个挡墙可以不做那么的厚,节省一些混凝土。 那么这个就是上墙,横中台往下叫下墙,这个是墙纸,这个是墙种。

智护党墙一横纵式,一分钟看懂横纵式挡土墙修路边坡积坑防护经常见到横纵式挡墙,很多人不知道它好在哪?横纵式挡墙上下两级结构,中间自带横重台,依靠自身巨大自重压住边坡土体,抵抗土压力, 不用锚杆,不用锚索,上墙承受上方土压力,下墙利用横重台下压,重量主动平衡,侧向推力受力合理,稳定性超强, 边坡越高越好用,抗倾覆、抗滑移效果都很好,施工简单快实,混凝土都能砌住,后期养护省心,不容易变形开裂。适合山区路基高边坡道路两侧填方挖方,防护简单。总结,颇高,土压力大, 地质一般路段首选横纵式挡土墙。来看看横纵式挡墙剖面构造图核心结构,上墙加横纵台加下墙,上墙辅斜,下墙养斜 横纵台重心后移,抗倾覆,配重下压。你了解了吗?更多市政知识详见市政工程精讲课程!

现场是一个线胶混泥土的承重式挡墙,底宽是一米二,高度是十米,顶宽是六十公分,人工费是六十一个立方,大家觉得这个费用做不做的下来?

承重式挡墙是有几个台阶的,现场支模之后,我们这个台阶每次的浇注高度如何控制呢?我们看一下现场的干力采用的是左右啊,对,拉一个尼龙线,然后我们每次的浇注高度的话,就浇到这个线的位置就可以了,收面到这个标高啊,大家可以参考一下。

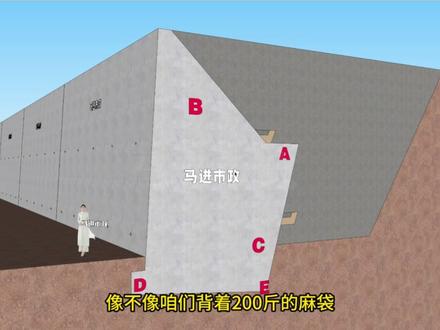

这个呢是我们一个横中式挡土墙给大家做的一个三维的模型,来看一下,来我给大家标了几个字母,我们一起来认识一下他几个结构部位的名称。首先这个 a 就是 在墙背的位置凸出去一块的,这个就是大家最熟悉的横中台。 然后这个 b 这个 b 是 什么?是他的一个上墙,以横中台为界啊,他的身体就变成了两部分,一个是上半身 b 上墙,那么到了 c 就是 下半身,他的下墙 好 abc 三个位置。那么这一个形式像不像咱们背着两百斤的麻袋,弓着那个后背,大家可以仔细看一下,像不像咱们弓着一个后背。然后呢再扎一个马步,这个地 往前伸出去的脚趾头,墙纸,这个 e 脚后跟往后往后卡着的,大家想一想那个姿势啊,这个 e 就是 脚后跟墙肿,就这么一个结构。来,我们把墙背后面的凸起给他去除,去除以后大家来看一下, 这样弓这个后背上面在压麻袋,是吧?他就这种受力模式,背背这个麻袋背起来,他就会非常的一个轻松啊。 来把地面的土体也给他去除,来看一下墙纸,地是墙纸好了,这是横纵式挡土墙,但是他的总体的形式哈,跟我们重力式其实是一样的。


他的挡土原理非常非常简单啊,就是说用这一个将气块石,将气片石或者采用混凝土啊,直接在这个位置浇入一个大墩子, 墩在地上之后呢,就利用本身的这个重力抵挡墙厚土的一个挤压作用,这一个叫做重力式挡土墙。 那么对于这一个墙体来说啊,因为它形式非常的简单,因此呢,几乎可以适用于所有的场景,能够用于一般地区,也能够用于进水地区,也能够用于地震地区。 那么讲完这一个厂区之后,我们来说一说它的一个适用的部位啊,就是说重力式挡土墙呢,因为形式结构很简单,所以说呢,适用于路尖,也适用于路低,还适用于路欠 这一个呢,就是一个典型的路欠挡土墙,一目了然吧,你看我这个位置挖出来一个路欠,我这个位置是火车在这个位置设置一个重力式挡土墙挡住,挡住我这一个欠两边的凸替,这个叫路欠挡土墙,一目了然, 这一个呢叫做路低挡土墙啊,就是说啊,我在这个位置啊,分层填注,填出一个路低来,填完这个路低之后,我发现路低最容易出现这一个位移的就是坡脚位移, 所以说啊,我在路低坡脚的部位做上一个重力式挡土墙,那你坡脚不位移了,那么自然呢,沉降量也就保住了,这个叫路低挡土墙。 那么第三一个叫做露肩挡土墙,那么他呢也是适用于填土的,只不过呢,他完全填上去之后,发现我这一个露滴呢,不仅仅这个坡脚的位置会有位移,我这个露肩就是顶部的位置也会出现位移, 为了避免这一件事,我就把这一个挡土墙呢做的跟这一个露滴完全一样高, 能看出来吧?两者是水平的,也就是说啊,从这个外观看上去,我这个挡土墙的顶部跟这个露滴的露肩呀,两个是相当于是重合了,这个位置是重合起来了,这一个叫做露肩挡土墙。
