窗框和墙的缝啊,你打算摔烂木头啊?我经常有时候去工地啊,看见师傅啊,就往我们这个窗户的缝里安装的时候啊,就摔那种小石子啊,摔烂木头,我说 停,你这样搞的话,两年之后你这家的这个窗啊,必定只会漏水的,我们旧窗在拆除的时候装新窗,这个非常重要,大家换窗的目的就是为了防风防雨,要 提升我们的生活品质,那么在安窗的时候,窗框和墙之间肯定就有缝,游击队伍呢,就在弄马路游击队啊,他图省事,在这个缝里面塞点水泥,或者说捡到什么木头,往里面一塞就结束了,再打点发泡胶,反正你看不见,最后一收, 这样以后啊,你渗水啊,透风长毛全是自己的事。正确的工序啊,要分三步,第一个啊,就是咱们这个缝隙里面的灰,你先要吹干净, 喷水,啪啪啪啪,让我们墙面湿润一点。第二步呢就是填充发泡剂了,好的发泡胶啊,填充完它会不收缩的, 干透之后等它溢出来,再把这个胶割掉,割整齐。第三步也是百分之九十的人省略了一点啊,就是咱们例外,是怎么去做的? 里边的话我们用发泡胶跟墙面全部的话,封死外框呢,怎么打结构胶,并且在打结构胶之后要把那个防水啊,涂个两层,这样的话水气是一点都进不来。结构胶一样的啊,我们也一定要好的品牌的,这样的话防水就效果比较好一点。那么装窗户那天呢,你要做一个工作,尽可能让家里有个人在旁边稍微看一看, 这样的话师傅呢干活更细致一些,不然的话到后期麻烦一大堆。我是老老姐,做了十七天的门窗,像这种封窗的步骤呢,我都整理成清单了。你可以看一下评论区,可以领的啊。

咱们安装窗户,他这个跟墙体接触的这个缝隙到底是打发泡胶好还是塞水泥好?这个很多人啊都有争议。其实你像这种小缝隙,如果你塞水泥的话,水泥塞进去可能也塞不满,因为他缝隙比较小。 第二因为窗框跟水泥他的膨胀系数不一样,而且水泥塞这种薄薄的一层,时间久了,干了以后他可能就会裂,然后可能也会就粉了,就掉了。那这种发泡胶的你到时候打完就是这个干了以后搁齐,里外都搁齐,搁完以后就是里外打上密封胶,它封闭在里面呢,它不会氧化, 不会氧化,这个就都可以放心,而且这种这种材料他又能隔热又能保温。所以再说说咱们这个安装啊,有很多人说啊,在外侧打安装,打安装钉或者是交叉打,在这打一个,在这打一个, 其实这种觉得可可能会很安全。其实呢有一个问题,就是咱是在这一侧打钉子,但是玻璃装在这的风压过大了以后,水会从玻璃的这个位置滑落进来, 滑落进来以后,如果你这个位置打的有钉子眼,然后水就会可能从钉子眼里边阴到墙体里,然后阴到室内,这也就是为什么有很多窗户漏水的原因, 这也是咱们为什么把钉子孔打在室内。而且你看标准的这种工厂,他的安装孔多远打一个钉子都是开好的,你看三四十公分打一个,在拐角的处就是十五公分 会有一个钉子孔,师傅只需要在每一个钉子孔里打上钉子就行了。你看再一个就是我们这个窗户出厂,他这个地方都是有胶条、有垫片,都是,这些都是在工厂垫好的,我们只需要把框装好,水平调好,玻璃装上就可以了。

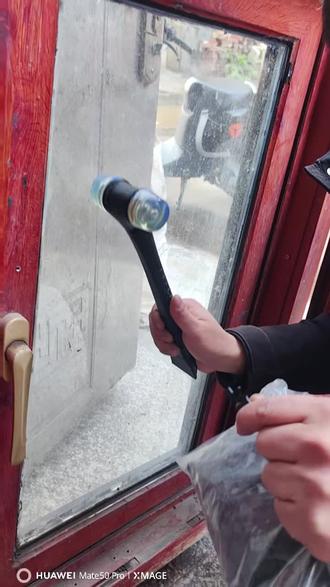

各位老铁,这个玻璃晃动,我们要打胶,这个时候就用我们这个飞机固定卡扣哈。哎,把它卡进去, 轻轻一推,这玻璃就固定好了。哎,这是飞机插片,材料厚了,材料薄了都可以使用的,材料厚了可用两个折叠在一起,一起飞进去啊,折叠起来 卡进去,大玻璃、小玻璃都可以使用的。玻璃卡,玻璃卡扣哈,这一包里面有五百克。

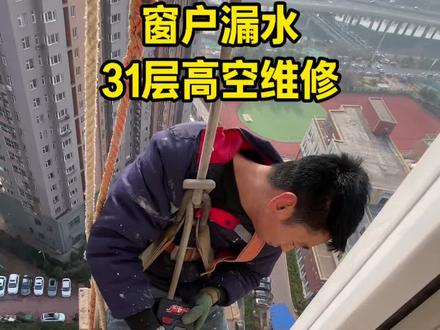

兄弟们,我们今天来修一个窗户漏水啊,这一个是保温层开裂造成的渗水啊,开裂特别严重,这一块是一个南阳台,开裂也是特别严重, 总高是三十一层,施工层在二十五层,天气不错,适合高空。开始放绳, 首先把之前老化的这个玻璃胶和这个外线胶铲掉,清理干净, 这边同步进行,我们的师傅正在刷第一遍防水, 所有的准备工作都做好之后,我们开始安装这个外墙不锈钢防水护墙板,我们这个不锈钢护墙板做的是整体的啊,整体的没有断开,所以施工起来稍微有点困难。 安装之前啊,先打上这个保温防水发泡,呃,避免以后下雨的时候啊,他会这个产生滴答滴答的,这个敲敲鼓声 好,开始放。 安装好之后啊,开始打上第二遍外墙专用防水硅胶,咱这个胶啊质保是二十五年,二十五年之内啊胶本身不会开裂。 这一个是个飘窗啊,是一个拐角,把座椅的这个板拆掉。 好,施工完毕,大家看一下效果吧,整窗外墙胶玻璃胶都是重新打的,外床下窗台,咱做的是三零四不锈钢防水护墙板,这个活干了两天啊,两天,看着简单,其实一点也不简单啊, 有效管用,喜欢的小伙伴点赞收藏,感谢您的观看,咱们下期再见。

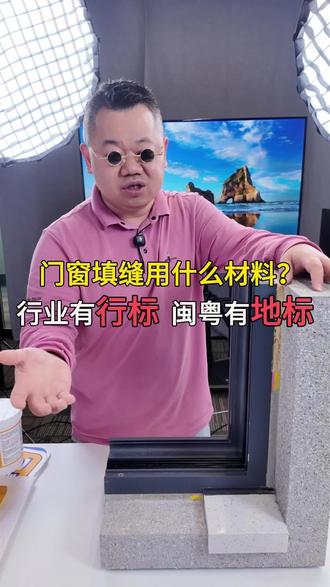

门窗安装填缝到底用什么样的填缝材料?根据铝合金门窗工程技术规范 g j g 二幺四杠二零一零 及建筑外墙防水工程技术工程 g j g 杠 t 二三五杠二零一一相关的条款,窗框的塞缝、填缝可以用防水纱浆 或者是聚氨酯发泡剂。而我们广东、广西、海南、福建等夏热冬暖地区、台风地区、沿海地区,为保证窗框的稳定性,防水性能 也有相关的地方标准的要求。以广东为例,广东省住宅工程质量常见问题防止操作指南中就明确的规定,窗框的四周一用聚合物水泥沙浆或防水沙浆嵌缝填充密实。注意了, 为了更好的防水,我们广东标准要求门窗塞缝完成后,还需在洞口的外侧做多遍的防水处理,需保证其厚度满足设计要求,防水必须压门窗的窗框 不小于五毫米。而福建省住建厅发布的住宅工程防渗漏技术导则文中推荐,在我们的门窗底框及两侧的底部两百毫米用防水纱浆, 其他三边可用发泡剂的组合做法,两侧上反两百毫米是为了避免我们的发泡剂和防水砂浆在交接面处于窗台的积水线。您清楚了吗?关注门窗一哥,带你了解更多的门窗知识,咱交个朋友!

门窗与窗框之间的缝隙是填水泥沙浆还是打发胶?窗框填缝,我们是这样做的,窗框底部填缝, 专用门窗填缝保固化不收缩,专用型封窗材料,防渗水能力强,保温隔热、防水防潮。 安装辅材选择很重要,安装手艺也是必不可少。 喜欢的关注点起,带您了解更多安装标准。

本资料概述了门窗工程的关键控制点,包括洞口尺寸、固定方式、塞缝工艺、成品保护、泄水孔设置和观感质量要求,只在确保施工质量与美观。

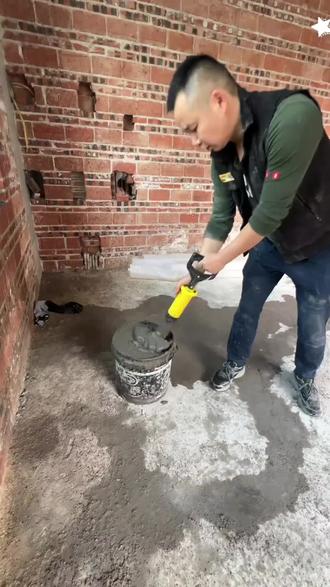

有些狭小空间,要填沙浆就要用到水泥填缝枪,这是一款不锈钢的水泥填缝枪,特别适合砖缝、门缝、门窗缝填沙 浆。 有些狭小空间要填沙浆就要用到水泥填缝枪,这是一款不锈钢的水泥填缝枪,特别适合砖缝、门缝、门窗缝填沙浆。

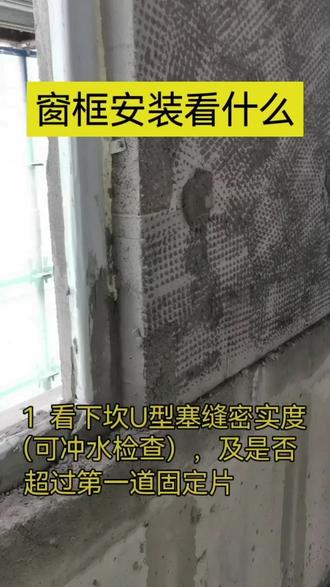

窗框安装看什么?一看下坎 u 型塞缝密实度可以冲水检查,类似于气柱冲水一样的。嗯,以及是否超过第一道固定片。 第二看发泡剂密实度,也就是饱满不透光。第三看固定片间距角度小于等于二十公分,中间小于等于四十公分,嗯,当然这个是企业标准,国标的话间距小于等于六十公分。 关于固定片安装,二五年十二月十号发过一个视频,讲的比较清楚,大家可以过去看一下。第四,固定片不能打在气罐上。第五,固定片尽量做到内高外低。 第六,施工顺序也很重要,先用干硬性吸塑混凝土塞缝,或者用防水沙浆塞缝,然后再打发泡,因为沙浆会收缩,发泡先打的话交接的位置会有收缩裂缝,会形成渗水通道。另外洞口尺寸也很重要,不要太大或者太小。

今天给大家推荐一款灌浆神器,我们装了窗户以后需要灌浆,还有这个入户门需要灌浆的,今天看一下我的操作视频哈,真的是很好用。 电动水泥灌浆填缝器,装在手电钻上就能使用。金刚打造的塑料角龙,快速出料,耐磨耐用,带有大小圆嘴和扁嘴,适用多种工况。大料斗带有手握把,使用更轻便。金属材质喷漆处理,防潮耐用,需要的点左下方小黄车。
