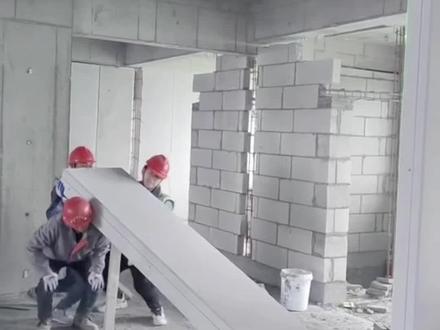

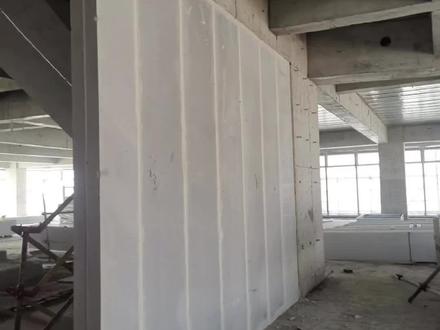

工程朋友们都说 a l c 墙板是三分料七分装,这话一点不假,想要一次成型不返工,关键就在施工细节,今天这份全流程指南建议工程人直接收藏起来。首先是施工准备,这一步可不能马虎, 板材进场时一定要仔细验收,合格证、检测报告一个都不能少。尺寸误差得控制在加减一点五毫米以内,表面还不能有破损。接着就是弹线、定位线、标高线都得看清楚,误差不能超过两毫米。工具和材料也要提前备好, 像专用砂浆撬棍、水平仪、木屑管卡这些一样都不能少。准备工作做好了,就到核心的安装步骤。第一步是底部批浆,先把基层清理干净,然后批上二十毫米厚的专用砂浆,一定要均匀饱满,这是墙板稳固的基础。 第二步,立板紧,将把板材对齐,定位线、竖缝要留三到五毫米,关键是要紧将安装,绝对不能后塞缝,这样才能保证粘结牢固。第三步,固定校正。这里有个小讲究,如果板材长度小于等于三米的位置,居中设置, 要是板材大于三米,那上下都得设管卡,顶部的垫块要居中固定,底部用木屑顶紧。最后检查垂直度和平整度都要控制在小于等于四毫米每两米。 第四步是缝隙处理,树缝和顶缝都要用沙浆填实,等七十二小时之后再挂上拨纤网,防止开裂。 最后是验收标准,大家记住这几点,拼缝不能有空鼓开裂,板材要固定牢固,管线预埋的时候绝对不能破坏板体,垂直度和平整度也要达到刚才说的标准。 还有个重要提醒,安装完成后七十二小时内严禁在墙板上开槽或者碰撞,养护得到位,后期才不会出问题。怎么样,这份指南够详细吧?按照标准施工, a、 o、 c 墙板就能一次成型,帮你省工又省心。你们在施工中还遇到过哪些问题?欢迎在评论区交流经验!

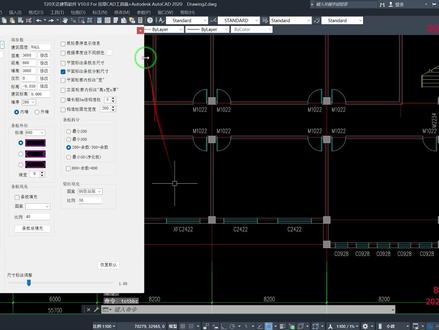

大家好,根据广大用户的要求啊,我在这个调版布置中间增加了一个建筑标,就是这个标呢,应该是叫结构标,然后增加了一个建筑标, 增加它的主要用处就是在废置这个条板立面的时候啊,我们那个门窗门窗的标杆应该是从建筑地面来标的,而我墙板的标杆呢,应该是从结构梁上面起来的,所以 要有这两个标杆才能把这个条板立面画的更详细一点。然后我给大家演示一下,比如说我现在这个不是不是负零点零五啊,比如说我这是三 三点零五,那么我们的建筑标高就应该是三点一,也就是他了高了五公分,建筑标高比他高了五公分。我们这个看一下这内隔墙,这个内隔墙是两百厚的,然后我们发一下这个内隔墙, 这两个门窗这个地方应该是一个墙垛,这是一个墙垛,我们可以在这画一个构造柱, 好,我们在这在这画个构造,那么这个调版立面,呃,调版就废置好了,我们再来看一下这个外墙,这个是外墙, 这个外墙是三百七的,然后我们把它改成三百七,然后我们也点这个调版布置, 这是内外墙调板布置,然后我们废置用这个调板立面,一来废置这个调板立面,我们选择这一道墙,然后右键确定, 大家看一下这个地方,就同时废置了建筑标高和这个结构标,然后这个门的高度是从建筑标高起算两米二的高度 啊,这边这个门也是从建筑标来计算, 然后我们再来,我们再来看一下这下面这个外墙,选择这一道,然后右键确定, 我们看一下这个,这个调板啊,这个,这个有问题,我们我们刚才没看哈,这个窗户已经高过这个梁的宽度了,梁的高度,你看这个窗台的高度是从建筑立面来算的, 就是说我们在调板立面的时候可以同时考虑这个建筑标, 这样的话我们废置出来的详图就更结合实际了。 building your dream by cad, 欢迎关注 by cad。

然后这个是外墙,因为你这个项目也有外墙吗?外墙,这个是内嵌式的外墙,然后是由古陀螺栓, 然后顶端和底端都需要勾托螺栓的,然后这是内嵌式的外墙,然后你看勾托螺栓这边上面需要打脚缸,然后勾托螺栓固定住这个勾在焊,焊在这个这个角缸上, 底下也是这样的,底下也是构图罗山,然后脚钢,脚钢只不过是我这个就做了个样子,脚钢我没做。嗯,固图罗山我没做,我因为我这个是地面,这种不大好做吗?顶端和底盘都要,都要有那个构图罗山的。

最近好多朋友问 a、 l、 c 墙板怎么装才不出错?今天就把我整理的全流程攻略分享给大家,新手照着做也能轻松搞定。首先施工前一定要把材料备齐,像 a、 l、 c 板、专用沙浆、 u 型卡这些都不能少。工具方面,切割机、靠尺、橡皮锤这些专业工具得提前准备好, 最重要的是要先看生化图纸,明确排版和节点位置,这样施工时才不会手忙脚乱。基层处理也特别关键,楼面要清理干净,不能有浮灰、油污。弹线的时候误差一定要控制在三毫米以内。 结构接触的地方记得刷界面剂,这样才能保证墙板粘的牢。安装的时候先按比例调配砂浆,立板时从一端开始,板底和侧边都要抹上砂浆,挤紧板缝后用靠尺校正,垂直平整,再用 u 型卡和 l 型卡固定好。板缝处理尤其要注意, 超过十毫米宽的缝要加钢筋网,还要贴上网格布,防止开裂。门窗洞和阴阳角这些特殊部位也不能马虎。 门窗洞两侧要加固四角贴四十五度网格布,阴阳角用专用护角加双层网格布。 管线预埋时千万不能横向开槽。最后验收的时候,垂直度、平整度和接缝高差都有严格标准,垂直偏差不能超过三毫米,平整偏差要控制在两毫米以内。 手推墙板不能有松动,板缝也不能有裂缝。其实 a、 l、 c 墙板安装不难,关键在于细节把控,按照标准流程,一步步来就能做出精品工程。大家如果还有其他安装问题,欢迎在评论区交流,觉得有用的话别忘了点赞收藏哦!

进风窗不够了,你开侧向板,侧向板开百分之二十到百分之三十,你再去开山墙板,山墙板开到百分之百了,你再去开侧向板, 然后或者开始收窗,然后你收窗的时候要逐渐收,不能一下子完全关死,你完全关死就让前面的风速突然有一个大的变化,突然提高,他就有可能会出现应急。 那你我建议最好用四到五个级别把进入窗逐渐关闭,就比方你每个级别收百分之二十, 那么就五个级别收完,或者每个级别收百分之二十五,那四个级别收完一定要循序渐进,这就是节奏,这个节奏就能保证前面区域的积不至于出现大的印记。

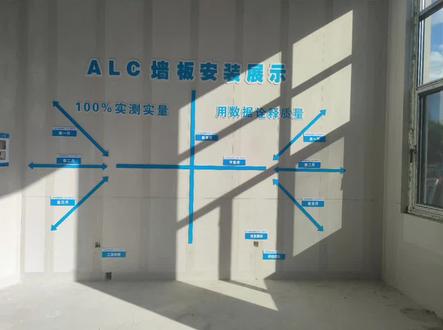

l c 安装避坑指南,这七点做错了,返工成本翻三倍! a、 l c 安装看起来简单,其实很多细节做错了,后期返工成本能翻三倍。今天给大家整理了七个必须注意的点,记得点赞收藏!第一点,安装前一定要对肌底进行找平, 不然墙面垂直度不够,后期批灰要厚很多,既费材料又容易开裂。第二点,粘接纱浆一定要用专用的 a、 l c 粘接纱浆,不要用普通的水泥纱浆,粘结强度不够,后期很容易脱 落。拼接缝隙要预留十到十五毫米,不要拼的太斜,不然热胀冷缩容易开裂。 挂网一定要做 板正立开槽深度不能超过板厚的。三、 第六点,安装完成后至少要静置七天才能进行下一道工序,不要刚装完就劈灰,不然沙浆还没固化,容易变形。 第七点,雨天不要施工, a、 l c 版吸水后强度会下降,安装后容易变形,一定要等天气晴朗了再施工。你们安装的时候还踩过什么坑?评论区告诉我!

刷到这条视频的朋友,先别划走,两分钟带你搞懂轻质隔墙板的挑选门道!在安装轻质隔墙板时,有几个细节一定要特别注意,首先是顶端和底部的固定, 必须使用专用的卡件和膨胀箔栓,确保墙体绝对稳固。其次是板材接缝处,一定要挂网,并使用专用的防裂纱浆进行处理,否则后期乳胶漆面容易开裂。只要严格按照规范施工, 它的平整度其实非常高,后续直接劈刮腻子就可以,能省去大笔找平的费用。今天这个工地的进度就先分享到这,想看后续效果的点个关注别走开!

各位师傅们注意了, a、 l、 c 墙板安装这活细节要是差一点,墙面可能就会裂一片,可得当心。首先板材零漆必须达到二十八天以上,含水率不能超过百分之十五,这样上墙才稳定。放线的时候误差要控制在加减三毫米以内, u 型卡的间距最多六百毫米,每块板固定点不能少于两个,这些基础数据可不能马虎。接着看,板缝得留十毫米以内,专用纱浆,饱满度要达到百分之九十才行,阴阳九的地方记得挂两百毫米宽的网。 还有那三道抗裂工序,一道都不能少,只要按标准施工。最后垂直度能控制在三毫米内,平整度在两毫米内。大家平时安装时这些细节都做到位了吗?

l c 排版这么做,直接省出三个工人工资。做 n l c 施工的老板注意了,百分之九十的人都不知道 n l c 排版做好了,一万平的项目能省出大几万, 很多施工队拿到图纸直接瞎排,最后不是剩一大堆边角料浪费,就是现场切割多花人工费。最后一算成本超了十几万铺都来不及。正确的排版逻辑要记住三个原则,第一, 比如层高三米就选三米的板,尽量减少退缩。第二,排板前先统一门窗洞 口缝,把需要切割的板统一放在洞口位置,避免零散切割。第三,边角料小于三十厘米的直接不要用,别看小,后期开裂维修的成本比你省的那点料钱高十倍。我们去年做的一个产业项目,就是提前用 b i m 做的排版优化,最后材料损耗率从长 微的百分之八降到了百分之二点三,光材料钱就省了十二万,现场切割的工时少了百分之四十,人工又省了五 万,加起来十几万的成本就靠排版省出来,别觉得排版是小事,现在 a l c 行业利润这么高,省下来的利润,今天回去就把你们项目的排版图拿出来看看,看看你浪费了多少钱。
