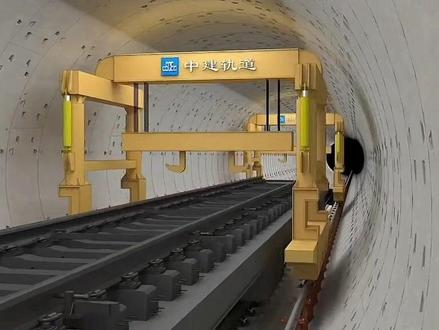

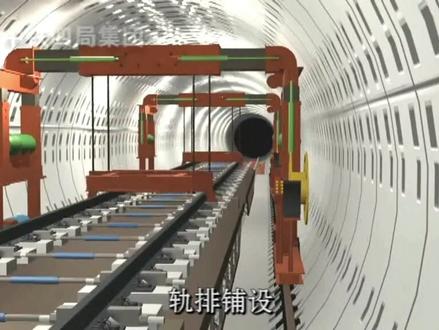

门是起重机吊装至轨道平板车上,由轨道车运送到作业现场, 再有铺轨门吊将轨排铺装到位,采用钢轨支撑架进行架轨, 调好轨道方向水平、轨距超高等,使轨道集合尺寸达到设计标准,同时支离倒床模板,依次浇筑混凝土, 最后拆除钢轨支撑架及走形轨,并关注支撑架孔洞,完成整体道创施工。 施工前,在铺轨基地组装轨排,按不同半径曲线,并依次配置缩短轨, 并用专用工具进行扣件螺栓紧固,采用钢轨支撑架连接组成轨排,清理隧道结构杂物,对盾构隧道直接采用高压水冲洗干净底板。 走形轨支撑点间距为一米,两侧走形轨以线路中心线为中心位置, 以线路轨面为走形轨轨面水平基准,根据圆形、矩形等隧道断面及结构地面制作可调角度的结构,满足各种工况施工的需要。 根据整体倒床类型,加工好的钢筋在预留下料口旁捆绑成熟掉入洞内。 平板车运输到施工现场 散步前,根据设计钢筋网格间距,在隧道底板上确定位置并弹出磨线,然后人工按照底板上磨线进行底层钢筋绑扎, 将轨道车运输至现场的轨排通过地铁铺轨机调运至铺设地点。 采用上乘式钢轨支撑架完成柜牌架设, 直线短支撑架应垂直线路方向,曲线短支撑架应垂直于线路的七线方向。鬼牌架设完成 后,进行上层钢筋及架立钢筋的绑扎,所有交叉点都用扎丝绑紧,要求钢筋的间距及搭接长度符合规范要求。 整体倒床每个结构段的纵向钢筋,横向钢筋因电气连续若有搭接应进行搭接。双面焊, 每个倒床块两端各采用一根五十乘八毫米镀锌扁钢与所有纵享钢筋可靠焊接,并引出倒床板一百二十毫米安装连接端子。 在道创结构段内每隔五米选一根横向钢筋与所交叉的所有纵向钢筋焊接,在每根钢轨垂直下方选两根 纵向钢筋和所有的横向钢筋焊接。轨牌嫁接后,按设计规范要求,利用全站椅及轨检小车对轨距、方向、水平等进行粗条精调。 倒床浇筑前要进行模板安装,要求横平、竖直,接缝平顺,位置正确并牢固不松动,以保证倒床宽度及外观质量。 倒床混凝土由搅拌站采用混凝土搅拌车运输至最近下料口,利用漏斗输送到地下平板车料斗内, 轨道车推运至作业面附近,采用地铁铺轨机吊运至作业面。较着 倒床混凝土强度达到百分之七十以上时,拆除铺轨门、吊走形轨及拧出支撑架螺杆,取出钢支墩,并采用 c 四零伤混填充螺栓洞孔。 混凝土浇筑完毕中凝透覆盖土工布并淋水进行养护,保持混凝土处于湿润状态,养护期不少于七天。 轨道铺设到位后,开始进行区间系统设备安装工程、施工系统设备安装工程分为变电工程、接触网工程、通信工程和信号工程。系统设备安装工程首先进行强电支架、 弱点支架的安装,安装高度均以轨道平面为基准,用测量仪器完成标高、定侧标线,然后用冲击钻在隧道壁上打孔,使用后廓底毛刷固定支架,支架安装需保证横平竖直,稳固牢靠。 最后一次肤色蓝线 接触网是沿地铁线路上方架设的给电客车供电的接触导线。接触网施工质量的好坏直接影响电客车售电质量。 施工时,根据接触网施工平面布置图上定位点位置信息定测出每个定位点的位置,进行打孔直栓。然后依次安装旋 吊脚钢局原子会流排定位线夹会流排相邻两根会流排中间。使用会流排中间接头连接会流排连接接缝不大于一毫米。 接触线架设时,在会流排中端位置安装放线小车,将接触线穿入放线小车中,并在会流排中端外露一百五十毫米。放线小车调整完毕, 使用接触网作业车牵引放线小车进行接触线架设,将接触线嵌入至会流牌中, 在矛盾与矛盾间设置非绝缘矛盾关节。用软铜角线制作电连接线,通过通铝过渡电连接线。

原来,火车轨道是这样铺设的,眼前这一幕就是铁路轨道机械化铺设的现场。整个铺设过程采用机械化,一台被称为铺轨机的机器缓缓前行, 它的前端会自动从运输车上一次性抓取几根沉重的混凝土轨枕,并按严格间距整齐放置在平整好的路基上。 然后,铺轨机再把两条上百米长的无缝钢轨拖到摆放好的轨枕上。钢轨放置好后,大型导购车会用机械臂将轨枕下的石渣夯实,确保轨道的水平, 并进行硬力放散作业,将钢轨因温度产生的内力消除。最后,打磨车会对轨道进行打磨,轨道的铺设就算完成了。


备受关注的重庆轨道交通十五号线二期工程铺轨施工已进入冲刺阶段。目前,全线铺轨已完成约百分之八十。在钟凉山隧道、大学城北至张家湾等区间,四百多名建设者正加紧进行短轨铺设,全力冲刺全线短轨通的关键节点。 十五号线二期工程西起增家站,东至九曲河东站,线路全长约三十三公里,共设车站十一座。 作为重庆中心城区首条城轨快线,它的最高运行时速可达一百四十公里,全线通车后,将串联起多个重要功能区、主要枢纽,为沿线居民出行提供更多便利。

中铁一局集团西安地铁三号线铺轨施工闭幕技术研究及应用。 中铁一局集团有限公司具有铁路铺轨架梁工程专业承包一级资质, 累计铺轨二点九万余公里。集团负责承建的西安地铁三号线 gdsg 杠二标段由北直头至国际港务区,途经十八个车站,正线铺轨全长五十五点四九千米, 含框架板、整体倒床、隔震垫减震倒床、钢弹簧浮质板倒床等九种类 项目。难点一,限行控制难,施工精度高。二、倒床类型多,工程量计算复杂。三、座椅面颊长,施工组织难度大。 四、过渡段结构复杂,施工要求高。二零一五年十月,中铁一局针对该项目难点,首次将遍布技术应用于轨道施工,与陕西铁路工程职业技术学院共同组建闭幕团队, 团队基于搭锁系列穿线定向开发了闭目五地施工管理平台,并在胡家庙至石家街区间一点四七七双线公里铺轨工程成功应用。一、 闭目主要应用特点亮点一,精细建模,精准交替 应用闭幕技术,对施工图纸、施工参数进行全面审定,发现图纸偏差十一处,及时沟通会审变更,避免了返工,节省材料费用约五万元。 项目组结合地铁铺轨施工特点,对比分析各类闭目建模软件,确立以卡提亚为核心建模软件, 将审定后施工线路坐标导入卡地亚,生成空间曲线并加密控制点,基于空间曲线按照施工图纸绘制倒床扣、配件、鬼枕等二维图,创建变量和参数化 和和智能化,必不信心模型突破了曲线、超高数据线等建模难度大、技术瓶颈, 施工时可精确提取任意控制点坐标,精确控制规定标高,确保地铁轨道铺设达到设计要求。三维技术交底彻底突破传统模式。项目采用精细化模型 施工工艺,仿真虚拟漫游技术手段,实现鬼牌组装、 吊运、铺设工艺工法多维度、多视角的三维技术胶底,避免因胶底不清楚带来的窝工材料浪费、返工及施工质量缺陷。 二、专业开发插件材料量精确提取基于卡地亚开发模型信息提取插件,满足了地铁施工按倒床钢筋扣配件类型提亮的实际需求。创建工程信息库, 施工成全可根据现场施工进度对任意里程、任意供点各材料量准确提取,导出材料量爆表,有效的解决了曲线段、差区及过渡段一起断变结构工程量计算复杂的问题。 三、模拟现场施工,优化施工组织。针对地铁铺轨施工作业面狭长、倒床类型多、交叉作业组织协调难度大的特点,项目 采用全线闭目施工,仿真开发闭目五地协调管理平台,实施对人、才机的科学调配,对项目进步动态清空对比分析施工计划与实际情况, 输出分析报表,实现了动态优化施工组织,提高资源利用率,为该区间节省公日五天。 四、轨道过渡段三维设计,实现精准施工。 对轨道过渡段薄弱环节,采用闭幕技术,对有闸轨道与无闸轨道及无闸轨道间的过渡段进行三维设计,模拟轨道钢堵和倒床水沟过渡结构,直到现场精准 施工,避免运营期间过渡短,产生轨道和倒床病害。五、优化场地布置 建立北池头铺轨基地三维模型,将各固定临时移动设备设施空间位置清晰直观展现。 通过漫游核实厂区布置是否合理,模拟设备进场运行,预先检查空间位置互相冲突碰撞等问题。 二、效益和创新一、应用效果 bim 技术在西安地铁三号线胡家庙至石家街区间轨道施工的成功运用,实现的设计优化、施工过程薄拟 三维技术交替进度及安全质量管理等,提高的项目信息化、精细化管理水平,为该区间节省工制五天,减少施工成本约十二万元。 二、创新点首次将机械设计领域的卡地亚建模软件应用于铺轨施工处,突破了曲线超高等精细化建模的瓶颈,实现了参数化倒床模型库、施工工艺仿真库的创建。 针对铺轨工程专项研发了卡地亚属性提取插件及闭目五地施工管理平台,该闭目技术解决方案在国内外轨道工程施工中上述首次研究和应用。 三、人才培养项目组针对现场人员闭幕技术薄弱现状,组织培训一百二十八人次,其中八十四人通过全国闭幕技能等级考试。 四、闭幕技术推广为推广闭幕研究成果,集团将在西安地铁四号线、北京地铁八号线、厦门地铁一号线、广州地铁八号线等铺轨施工中深化应用, 其成果对同类地铁轨道施工具有重要借鉴价值。
