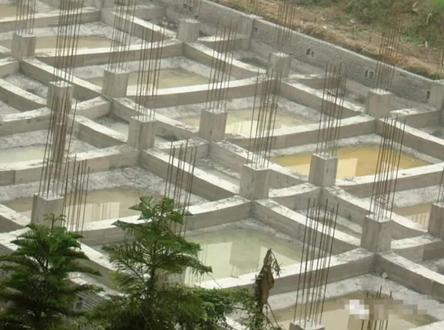

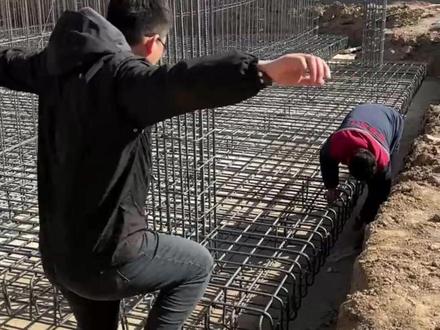

法版基础施工工艺流程施工准备土方开挖、地基验槽、垫层浇筑、防水施工保护层施工放线定位钢筋绑扎 模板直射混凝土浇筑混凝土养护混凝土验收。二、控制要点 控制基底土为原状透,严禁扰动。开挖完后必须经过地基验槽后方可后续施工。防水施工前对基层进行找平处理,转角等四部防水需做附加层。 根据滑板厚度、钢筋网的重量及喝载情况进行钢筋支架的设计和计算,合理选择钢筋支架体系。应优化混凝土的施工 方法,控制混凝土的早期塑性裂缝质量。要求垫层底以下二百到三百毫米土方采用人工清底。清底避免对天然地基产生劳动。严禁雨天开挖造成基底泡水。预流动孔中心位置最大允许偏差为十五毫米。 浇筑完成后,及时进行输光和覆盖,养护大体积混凝土,同时进行测温工作。
粉丝1436获赞8168

滑板基础施工顺序一、定位放线。二、土方开挖。三、地基验槽。四、电层施工。五、钢筋安装。六、模板安装七、模板安装加固。八、混凝土浇筑。九、养护。十、注,模板安装十一、完成后基础及验收。十二、基础回填。

发到这个视频上啊,这个首先咱们这个基层平面计算公式啊,这个咱们讲一套图,这套图是高层啊,高层的话咱们要找一下政府零的一个绝对高层啊,政府零的绝对高层,那在图纸上要找这个政府零的绝对高层,咱们看看结构的设计总说明 啊,结构的设计总说明,他会给出你啊,政府领的一个相对相对标高啊,相对于绝对高,绝对的标高啊,他就是一个绝对高层啊,那也就是八十二点六, 八十二点六米啊,八十二点六米,那它是一个正负零的啊,对吧?咱们先找一个,那八十二点六啊,那它相对标杆是正负零啊,相对标杆是正负零。 那咱们提取咱们要提取的信息,土壤信息,咱们要提取这个阀板的厚度加电层的厚度, 那咱们为著名的版后是六百五,咱们可以可以 看这个小说明啊,看这个小说明啊,他的一个板后是六百五啊,六百五,那反反厚度六百五,咱们,呃,这个电层啊是一百啊,电层板后板下是一百,也就是说,也就是说咱们现在有了这个啊, 电层厚度零点零点六五,加一加电层的零点一啊,因为他要折完,折成米啊,折成米,那绝对高层是多少?绝对高层土壤给给出的绝对高层是这个七十七点五四 啊,七十七点五四,那咱们版底的一个绝对高层就是七十七点五四,减去零点六,减去零点一 啊,减七零点六五,减七零点一,那也就得得出咱们的一个板底啊,就是咱们反板底的一个绝对高层是七十六点七十六点七九啊,七十六点七九,那要咱们算出标高的话,咱们就是咱们这,他的这么零在这 位置,对吧?这么零是八十二点六,那咱们怎么去计算这个位置啊?咱们怎么去计算这个位置? 怎么去计算啊?对吧?是不是?是不是让他减去,他就得出咱们这个咱们这一个的雕高了,也就是说八十二点六减去七十六点七九等于负的五米八,因为是负的,往下挖是负的,负的五米八一,他也就是咱们板底的一个雕高啊,他也就是板底的雕高,知道吧? 都说咱里边玩这个是,这个是计算,计算标杆的一个啊,这个是计算标杆的一个,这个大家可以计算啊,计算标杆,那咱们再看这套图,这套图里面给大家给出大家的是 咱们要聚散的计算的是一个绝对高层,因为这个里面要要要填的啊,这个里面要填就填咱们的一个呃,绝对标,绝对高层跟相对标杆是多少啊?就咱们建槽里面要填 这个计算,咱们大家要学计算啊,咱们看一看,咱们首先打开这,打开这个反满基础的一个平板图啊,平板图这张图呢已经给大家了,那他板后是这个,呃, 六米啊,不是六百,板后是六百,六百的话也是零点六,板后是六百啊,零点六,零点六的话,那板顶标杆他已经给了,板顶标杆是负的,负的二点四五,咱们,嗯在这啊 啊,咱们 t 恤的心心啊,心心 啊提起的信息,第一啊,咱们是这个,呃,翻版厚度啊,六百 零点六,对吧?啊?咱们发发后头零点零点六,那他一个呃版顶标高,标高是负的,两米四是吧?两米四五 负责二点四五啊,负责二点四五。那他们电层的话,咱们也去找找他的电层厚度是多少?电层厚度也是一百啊,一电层一正常都是一百啊,这个一百厚的啊,一百厚的。一个电层啊,一百厚,也就是说他这个位置他要加上一百呢, 加上 三点一变成厚度,也就是说杆底到垫层的厚度,他的整体的厚度 多少是零点七, 零点七,对吧?零点七,那咱们有了板顶的标杆,有了,有了这个垫层跟法板的后轮,那咱们底下是不是要计算板底的标杆啊? 白里边吧,白里边吧,就是这个二四五, 二四五, 加上啊,加上这个零点七,因为他是负的啊,负的要加上零点七,加上 零点七 等于这个,呃,三点一五啊, 等于三点一五,他就是这个板底的一个标高啊,板底的标高,这个大家能,这个大家能明白吗?啊?那咱们这个相对标高有了, 咱们要算绝对高层,对吧?咱们要计算绝对高层,那咱们在图纸上看一下他的绝对高层是多少啊? 绝对完成点,那他是这个正能量相,相当于地质康巴,地质康达报告,等着。呃,这个绝对绝对高成是二十七点六五 啊,这个是绝对完成。 吃冰棍,吃冰棍,我们吃冰淇淋,来吧,吃这零点零零啊,对吧?这么零点零零,那他的一个有了,那是不是让这个绝对绝对高成减去他啊? 得出来的就是板底的一个绝对完成啊?咱们剪一下啊,这个是二七六五, 减去三点一五,对吧?等于二十四点,二十四点五啊, 这个整体算下来,咱们再再跟大家画一下啊,咱们用这个黑笔啊,这个 这样的啊,这样的,这样的啊,这个位置是正负零 点零零,也就是二十七点六五, 那底下这个位置啊,底下这个位置咱们是负的三点一五, 绝对高层是二十四点啊,就是打个斜杠吧,二十四点五,二十四点五啊, 那个是二四幺五,这个就是算了,算了,大家可能大家不要搞混掉的一个地方,是就说为什么这个地方是加啊?到这个地方到前面是减了,是因为 他是一个负的啊,就是咱们的白领标杆在这个位置啊,白领标杆是负的两米四十五啊,你又往下挖了,给你们看看,那个不用了,是吧?这样的 啊,这个这样的,对吧?他是负的二点四五, 板后在这个位置啊,这是板后,对吧?那换个颜色啊,蓝色的。 这个地方啊,是电层,是电层。那你想计算咱们现在想计算的位置是哪个呀?咱们想计算这个板底的,就这个啊,这个高,这个高度,对吧?这个高度,那咱们已知啊,已知这个板后是零点六, 对吧?板后一支是零点六,那这个板后是零,这个电层是零点一,对吧?零点一,那咱们计算他是不是要二点四五,加上零点六,加上零点一,那也就是负的三点一五,因为他是负的,对吧?负的三点一五,咱们是这个需要加的啊,需要想加的,那这个为什么要 这个?这个为什么要剪?因为咱们直接算的是这个啊,算的这个高层啊,通过他去剪的,所以说这个也一样,你看他剪发不是在这吗?啊?在这,那这个位置,这个位置给出的是二十七点六五,对吧?二十七点六五, 他是绝对高层有了,绝对高层有了,那咱们这套图上没有给,没有给出咱们绝对高层啊,这个没有给出绝对高层,那也就是说要让他减去,减去这个,减去这一段的标高, 减去这一段的标高,得出啊,得出的这个二十四点,二十四点五,得出咱们的绝对高程 啊,那咱们在这个,在这个上面才能体验,那咱们绝对高成,呃,是二十四点五,那相对标高是负的,三点一,三点一五, 负责三二一五啊,这个大家能明白吗?就是计算的话就是这么这么简单,就是加减乘除啊,预算上也没多少,也没有太复杂的啊,就是加减乘除,没有说那个购物定理啊,其他的预算没那么预算,也没有那么复杂, 大家要把这个这个这个思维模式转换过来啊思维模式转换过来, 这样其实很简单啊,其实很简单,这个就是大家一个计算啊,你们可以,你们可以把这个自己在屏幕上截个图啊,可以截个图啊,我给你缩小一点, 你画图的话也就是这么画啊,你画这个,呃,大家都不会画这个图啊,大家都说啊,这个图怎么画?我跟你说,你就按我的跟你说的话,你就这个啊,画一个,画一个这个,对吧?啊?画一个,这样的 画下去,然后你可以,你要是先不好看,你可以在这个地方啊,或者说直接填充啊,按我的直接这样啊, 哦,这样,你把这个位置在 cd 上填充一下,我就不跟,不跟他打个 cd 画啊,因为昨天已经跟他画过了啊,填,填充一下画一下,那这个基坑不就出来了吗?你这个这个大体的,一个大体的,就是咱们 可能填充的不太好,得用这个填充啊,把这个位置填充一下 啊,你这整体的整体的,你这个位置不就基坑的位置啊啊?这个不就基坑的位置吗?所以说这个就是你后付的一个隐蔽图啊,后付的隐秘图啊,隐秘图也好算啊,就是这个后付的,大家计算这个的话也简单很简单, 你们不会,我给你用 cad 给你们画一个先要画什么呀?先要在这个位置,咱们直线啊,直线你把这个正的啊,香蕉都打开, 然后你画的时候,你看两边是两边是等长的,等长你画多少你就画多少,五啊,你就写个五就行了啊。 啊,那这个位置咱们就不能是直线了啊,咱们就斜杠啊,斜杠到这个位置啊,斜杠到这个位置,他是这个一根两根、三根啊,到这,然后你可以薅到这啊,然后你再从这啊,从这,你也可以这个直线啊, 就可以,不用不用定的尺寸啊,不用定的尺寸就行啊,然后你把这个 划过来,这是五,对吧?这些 啊,这个就就就成了,成了的话咱们要把这个底下填充啊,填充的话要为了好看一点啊好看一点,你为了填充啊,填充,你可以把这个都画了, 把这个删除吧。对啊,这个就可以了啊,就可以了。这个其实画的这个不是特别好看啊,不特别好看,你们填充啊,开始, 对,然后这个不就是整体画的一个集团吗?这个就是整体的一个隐蔽图啊,这个整体的一个画的隐蔽图。那你在这个位置画一个直线啊, 画一个直线啊, 咱标杆这个箭头啊,这样,然后你把这个取消啊,补助也取消,要不然的话画不上去 啊,取消完以后咱们在这是 t 啊, t 就是文字啊,咱们是负的, 负责三米一十五啊,负责三十一米五, m 是挪动啊, m 是挪动啊,这个就行了,这个总体就就出来了,对吧?然后你再把这个位置啊,这个是 c o m 啊, 不知道这个位置这个,但是这个这个位置不见得就是正武林啊,你可以看看你的十月地平是多少啊?十月地平是多少?那 咱们咱咱们暂时写吧。 啊,这个整体画了就是一个积槽,积槽的一个隐秘族,但是我画的不是特别好看啊,我画的不是特别好看,你们自己,你们自己画的时候你们自己在斟酌一下啊,在斟酌一下把这个画的更好看一点,我画的太宽了啊,可能少画一点,这个 放个斜坡啊,放斜坡,你把斜坡的比例你们再自己对一下啊,自己对一下就行,我就不跟大家去对了,咱们讲课吧,讲课的话就不跟大家对那么多了啊,不跟大家对那么多啊,这个整体的就是一个隐蔽图。

人工轻笔机械开挖至距离设计标高三百毫米处,采用人工轻笔至设计标高,然后进行验槽。 砖胎膜施工在相应位置进行砖胎膜器住。砖胎膜应有足够强度和承载能力,能抵抗混凝土浇筑时产生的侧压力。变层施工地基验槽合格后进行变层施工,变层厚度、强度、平整度应符合设计要求。 防水层施工,防水基面平整度、含水率等应符合设计要求。因仰角做圆角处理。防水保护层施工,防水保护层应根据设计要求使用细石混凝土厚度、 强度、平整度应符合设计要求。钢筋安装钢筋应有产品合格证、质量证明文件。布式合格钢、 钢筋的品种、规格符合设计要求。钢筋安装的保护层间距、海距、牢固长度、街头形式和街头百分率应符合设计和规范要求。柱子插进位置准确。 混凝土浇筑,混凝土标号应符合设计要求。混凝土出厂应携带配合比通、制弹、开盘鉴定等资料,应在浇筑地点侧摊落度留置。市块应分层分段浇筑。镇岛觅食,浇筑完成后及时进行养护。

燕巢呢是土方开挖后的第一道重要的工序,也就说呢土方开挖到设计标高以后呢,基坑挖土工作完毕以后,燕巢合格了才能进行下道工序,这里的下道工序呢就是基础建成的浇筑。 今天呢我们专门拿出一节来谈一下地基验槽管理需要注意哪些事情。说到地基验槽这件事呢,首先大家要明白一点,就是地基验槽呢,这本身就是一道隐蔽工程验收。 先解释一个大家问的比较多的问题,就是基坑开挖以后,验槽之前积水坑,就像图上画的这些积水坑,他这个斜面垫层可不可以先施工,这个呢一般是不可以的,就是说基坑开挖以后呢,原 则上来说就是必须验槽合格以后才能进行下一道工序,也就说呢机坑开挖以后,这个机坑的大面还有这些积水坑,电梯坑的位置呢,是要一起参加验槽工作的,就是验槽人员呢,他要观察这些原状图, 就是基底的原状图,所以呢如果说你把积水坑跟电梯坑这个鞋面垫成做完以后呢,鞋面上的这些原状图呢就没办法进行观察了。 我们接着说一些,就是标准上规定的就是验槽方面的强制性条纹,比如说刚才说的滴滴基础呢,必须进行验槽,这个呢是由规范上的,是有明文规定的,不能有例外,就是不允许不验槽呢,直接进行电存的交注。对于很多项目来说,呢 期都比较紧,基坑验槽工作的他可以分段分多次去完成,什么意思呢?就是比如说我有七栋楼, 我一二三号楼可以先开挖出地基来,可以先通过验槽,然后这三个楼的机坑呢,可以直接进入下一道工序,电城的交住, 剩下的主楼呢,这些机坑呢,等达到条件以后再进行验槽。另外一个规范上的强制性条纹呢,就是勘查设计经理,施工建设这几方的技术人员呢,必须共同参加验槽工作,这就是我们常说的呢五方验槽。 验槽的组织单位呢,是甲方或者呢甲方委托的心理单位。在实际验槽工作中呢,往往像当地的质检站呢,也会 被甲方邀请过来共同参加验钞程序的一个监督,也就说呢,质检站来的作用呢,就是起一个监督的作用,就是看一看验槽整个流程是不是合法,这呢就成了比较流行的五加一的验槽模式了。 而且在验槽之前呢,施工单位呢,还要做好就是对验槽工作人员的一个招待工作。 验槽的时候呢,现场要具备基础平面图,还有呢结构图,沿途工程的勘查报告,轻型动力初探记录,那种可以不进行轻型动力初探的情况呢除外 地基基础的设计文件,地基处理或者呢身基础施工质量的检测报告,要把这些资料呢准备好。验槽的方法呢,主要就是采用 用观察法,对于基底以下的土层呢,像这种不可见的部分的用的是铅炭法来配合完成。需要注意的是,我们在正式工程验潮之前呢,我们就应该把铅炭法的先做了。 铅炭法呢包括两种方法,一种呢是人工铅炭,一种呢是机械铅炭。铅炭法呢就是机坑挖好以后呢,用锤将钢铅呢打入坑底以下的土层内一定深度,根据没打入一定深度 记录他的垂机次数,这里说的一定深度呢一般是三十公分。主要牵碳法的一个作用呢就是来判断土质的情况,以及呢有没有孤井,古墓,洞穴等地下掩埋物的一种方法。 简单的跟大家介绍一下铅炭法的一个施工流程。第一步要编制铅炭方案, 这时候呢要绘制出千点平面布置图,然后呢在基坑放线,就是说呢根据刚才绘制好的千碳点的平面布置图呢,把这些千碳点呢在基坑内呢放出来, 然后呢对这些积坑点呢通过撒白灰也好,定妆也好进行定位,做好标记。下一步呢就把铅尖对准孔位呢就位进行打铅, 然后每打入三十公分的记录一次垂激素记录垂激素,做好这个记录,然后扒拔出铅杆,然后呢移到下一个孔位呢继续打千,对于打好的这些 纤维的铅孔呢,要盖孔保护。验槽合格以后呢,最后的一个工作就是要把铅炭留下来的孔呢用砂石 用,主要是用沙来灌食铅炭呢,就说这么多,接着呢来说下一道准备工序,就是说呢机坑开挖以后呢,机坑开挖完毕了,机坑底包括这种积水坑,电梯坑呢,都要进行清理修坡,给大家看个图, 大家呢看这张图,这张图呢就是在工人呢在组织这个基底的清理工作,包括呢这种积水坑,电梯坑,还要进行这种坡的修坡, 要阻止工人呢把基底的打扫的干干净净,朝底呢是不能留有浮土的,这呢也是我们 之前呢要必须做的一道准备工作,只有把这道工序做好以后呢打扫干净了,没有浮土,这样的燕槽人员到了现场呢,一眼呢就可以看到我们基底的原状土。 另外一个准备工作呢,就是要搭好上下基坑的安全通道,方便到时候验槽领导来了,上下五方验槽人员到了现场呢,还要把就是你比如说天气比较热,还要提前给领导们呢准备好矿泉水和一个信封。现场验槽 完成以后,最后呢肯定还要到会议室去进行发言,说明一些问题,签字会议室呢提前布置好,比如说准备点瓜子了,茶水了,水果了等等。现场呢尽量呢要把这些准备工作呢做的细一点,给验钞人员呢留 一个好印象。验槽的过程中还要注意一点,就是要通知劳务班组的负责人,资料员,还要组织几个农民工在现场,这样呢让农民工呢带好自己的工具跟着验槽人员,这样验槽人员在哪个地方,一旦提出问题来, 可以马上的去安排工人去整改落实,这样的话呢也会给给人家留一个好印象。地基验槽一般检查什么内容呢?就是根据勘查设计文件, 核对好的机坑的位置,平面尺寸大小,坑底的标高,开挖深度呢,主要检查这些东西呢符不符合设计要求。主要检查这些东西呢就是与我们的设计图纸的内容是不是一致,因为要检查这些内容呢,这就要求呢我们在验槽人员来之前呢,必须把这 一些测量的设备呢,仪器呢准备好,而且给他架设上,把机坑的轴线呢标出来,图,现场的图纸呢也准备上,这样验钞人员来了以后呢,对照的呢就很容易找到索要他需要找的位置, 方便验钞人员来了以后呢,不至于手忙脚乱把,准备工作呢,尽量要做细做到位。 还要查看的就是结构说明和地刊报告里面的就是这些土质还有地下水的情况,就是基底的土质和地下水的情况,主要判断我们基底挖到的土是不是我们设计所要求的土层, 基底的土层是不是与地摊报告里面的内容呢,是不是一致,有没有异常情况,磁力层是不是符合设计要求,照要说一下呢,什么是磁力层? 磁力层呢就是在地基基础设计的时候呢,直接承受基础赫窄的土层就是磁力层,如果磁力层再往下呢,那个叫做下卧层。再有一个检查就是查看基底是不是有柔软弱土层, 就是说的就是软弱下卧层是否有心境的基础,还有呢就是边坡是不是稳定, 还要检查的呢,就是基底的土质的扰动情况,以及扰动的一个范围和程度,就说朝底呢,原则上来说是不能有扰动的,原状土就是基底的原状土呢, 是不能有扰动的,主要检查的就是基底有没有机械车折的痕迹,还有就是基底有没有那种机械开挖的时候铲尺的痕迹,就是那个铲子在在这个土上 上挖的时候有没有那种残齿的痕迹。如果说基底的有明显的机械开挖的痕迹呢,比如说基底的土,这就算为扰动比较明显,这时候呢在验槽的时候呢,一般属于是不能通过的情况, 这些工作呢,都要在我们土方开挖的时候呢,就要引起注意,这也是为什么我在这呢就是没有按照施工顺序来讲,按照施工顺序来讲,应该是先讲平整场地,土方开挖,然后呢再讲地基验槽, 因为呢你有些工序呢,你只有了解了后道工序,你才知道,前面那道工序呢,应该注意什么内容一定要完完整整的呢,从开工到竣工呢,干完一个项目,这样呢对于一个整体的施工的整体流程呢,才会有一个更深刻的印象。这也 为什么比如说意见还有规范的考试的一个重点,就经常会考的一个点呢,就是我们机械开挖的时候呢,必须预留二十到三十公分的厚度呢,留给人工来开挖, 一个是担心超挖,再有一个担心呢就是这的积极土呢被机械开挖呢进行扰动,如果真的发生了超挖,施工单位呢是不允许私自的运这种 虚土来回填的,这是不允许的。实际上来说呢,很多时候开挖呢,往往都是机械开挖,一挖到底,人工开挖呢是很少见的, 如果说就像这张图里面说的,有装有装基础的话呢,还要检查一下啊,装基础的啊标高,还要量一下他的装进间距,还有一些垂直度, 还有就是混凝土装深的这个混凝土的密实度这些内容,这都要求我们在开挖的时候,比如装监土开挖的时候呢,就要做好一个对我们这些装备的啊保护 再有检查呢,就是槽壁是不是有渗漏水,基底有没有匀水匀砂,差不多呢,主要就是检查这些内容, 应该是说的比较全了,知道验槽检查哪些呢?这样呢,在准备的时候呢,我们呢就知道在哪个地方发力把,准备工作呢尽量做的更加充分。现场验槽完成以后了,要到会议室去填写一个地基验槽记录,还有一个地基处理记录, 各方在上面签完字通过了。这样呢,我们的验潮工作呢,也算是送礼的完成了。

今天呢和大家说一下滑板基础施工需要注意的细节,有些地方呢理解起来呢会有很大的难度,希望大家呢认真的去听。第一点呢,先说一下准备工作的都有哪些,滑板基础施工之前呢,肯定基础垫层,防水层的都已经施工完了,这时候呢基础的轴线弹线呢也必须完成,而 而且基础放线呢,准确性是很重要的,必须呢验收合格,特别是呢住的插机还有墙的边线及水坑这些位置线放线的班主呢,要用红色的油漆在墨线边上以及胶角的位置呢画出标记。第二个呢就是滑板基础的上下钢筋的一个排布问题。 法板基础钢筋呢,一般呢都是双层双向的钢筋,按照钢筋的位置线先铺下层钢筋网,再铺上层钢筋网,因为每层呢都是有两个方向的钢筋。那么呢这就牵扯到一个问题,法板钢筋到底 你是短方向在上还是长方向在上?图集上要求是应该按照设计的具体说明来执行,当设计无要求的时候呢,一般的做法是上层钢筋网片长方向在上,短方向在下。 下层钢筋网片呢短方向在上,长方向呢在下。所以绑扎底板下层钢筋网片的时候呢,应该先铺下层网片的长方向钢筋,后铺下层网片上面的短方向钢筋,到上层网片的时候呢,就恰恰相反。第三点呢就是滑板基础薄 保护层厚度是如何控制的?下层钢筋保护层厚度呢,很简单,主要呢就是靠着混凝土的垫块,上下两层钢筋间距呢主要靠安装马凳筋来控制,我在这边呢重点想说一下马凳筋,马凳筋呢在工地上呢也是比较常见的,一般情况下用的都是几字, 可以呢把上面的钢筋呢支撑住。介绍马灯金该怎么下料之前呢,要先弄明白一个问题,马灯金是怎么放的?这张图呢看的就非常明显,马灯金呢应该是短相布置, 也就是说呢,下层支撑脚呢,是立在底层的上抬钢筋上的马根筋的支撑脚的长度呢,至少应该大于钢筋的间距,不然 的话呢是根本站不住的。马顿金的高度呢,等于滑板的厚度,减去上下钢筋的保护层,再减去上下钢筋的直径。大家在施工现场待过的人呢,这个计算公式结合现场是一点都不难理解。如 如果马德金的支撑角设置在底层的下台钢筋上呢,那么马德金的高度呢,还得额外再增加一个直径。所以呢,施工的时候一定要注意这些小的细节,简简单单换个方向放置马 基,可能呢就能省下不少的钢筋。第四点,还想和大家聊一下住的公斤在基础中的构造要求,幺六 g 幺零幺杠三的六十六页中呢,是这样说的, 在保护层大于五 d 的时候,在住的差金某个区内的孤金间距呢是不超过五百毫米,而且呢不少于两道。初学者看到这一定是一脸懵,我来解释一下,图集中所说的保护层厚度呢,指的是住的重,像钢筋在基础中的保护层厚度。五 地中的地,指的就是住的纵向钢筋的直径,一般情况下滑板都是出边的,在滑板外围的柱子的基本上都是能够满足保护层超过五地的,基础中住的固定间距呢要求就是小于等于五百毫米,而且呢至少要安装两道,当柱子 在滑板边上的时候,这时候保护层很可能就小于五 d 了。固定是怎么构造的呢?在图集中呢也有明确的说明,在这里就不做介绍了,感兴趣的呢可以拿出图集自己翻一下查一下。

这个工地下周都要基础验槽了,呃,给大家讲一下在验槽之前需要做哪些资料啊? 在验槽之前资料员要准备的资料啊,就是验槽的签到表非常重要,因为当天来验槽了,几方都来了,你需要把这个验槽的签到表准备好,让他们去签到, 然后就是验槽的方案啊,验槽记录啊,嗯,这些方案和记录你自己弄不了啊,你可以提供个模板,然后跟咱的技术员去沟通,因为验槽记录里边技术含量 东西特别高,有有的小白牙半叔叔不会的情况下啊,一定要跟技术员多沟通,下面几方签字的,你想想,到时候你弄错了,到时候如果那个天验槽验不了,所有的人都会说你的, 所以一定要跟技术员去沟通好,这个验槽记录里怎么填怎么去做,就是提前要把它做好啊,然后把勘查的报告准备好。就这些东西我跟你讲的啊,大家一定要记得,也记得点赞收藏,这些东西都是非常重要的。

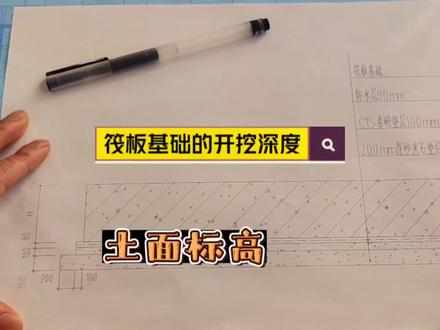

法板基础的开挖深度,也就是我们挖土的土面,是如何计算的呢?下面我们来看一下我们的法板基础下面会有防水保护层,会有垫层,如果是树桩基础的话,还会有漏电层。 我们首先到基础平面图上找到图纸上给出的法版标高, 比如说我这张图纸法板顶标高是负三米,然后我们的法板厚是一米, 那从我们的发板顶到我们的发板底就是负四米,然后我们加上八公分的防水保护层,就是负四米零八,他还有十公分的电层,就是负四米一十八,然后再加上我们的路电层二十公分,就是 负四米三十八,这个负四米三十八就是我们的开挖深度,也就是我们挖土的土面。确定好我们的开挖深度之后, 我们要找甲方商议一下,就是我们用不用留出几公分呢?或者多少公分人工去挖,如果不用的话,那我们就直接用挖机开挖到这个深度就可以了。

老表,像这种滑板基础质量应该怎么控制?第一,钢筋网格间距偏差不应大于两公分。第二,滑板基础钢筋的连接一般采用绑扎搭接或焊接,绑扎搭接长度为 ll, 接头应错开布置,错开距离为一点三倍。 ll 焊接长度单面焊为十倍地,双面焊为五倍地地为钢筋直径。第三,滑板基础的钢筋谁在上谁在下,由设计注明,当设计为注明时,一般是短向遮外侧,长向遮内侧,受力要好一些,简称短包长。 第四,上下层钢筋应用马凳撑起来,防止踩踏变形。第五,要控制好保护层厚度,底部有垫层时不应小于四十毫米,顶部不应小于二十毫米,但是不能超过五十毫米,因为保护层太小 小耐久性太大,塑混凝土容易开裂。明白了吗?想要学图纸学技术,又没有师傅手把手教你的朋友,直接给我私信买课程,领取我手上这本实图加技术笔记,这是我根据最新版规范 二季图集结合现场照片和三维图片总结出来的,里面包括基础简历、墙梁、板柱、楼梯、人房、二次结构,还有一些其他技术干货,直接邮寄给你,每一条技术干货都有一句可查。

大家好,对于我们法办基础中,首先呢我们一块来看一下独立基础,对于独立基础来讲,我们如何去确定这这个是独立基础呢? 首先我们需要结合我们相应的说明住下读机说明,也就告诉我们这块是我们的独立基础。对于独立基础来讲呢,有相应的大样 及这样的尺寸及配金表,通过这样的基础大量了解为普通的坡式的 独立基础由两个单元去组成,而对应的尺寸呢是由我们的 a 值、 b 值决定了。下边单元的长度 有小 a 值、小 b 值,分别左右加号各五十,去考虑为我们 第二个单元上边平台的长宽。对于我们这里边的配金来讲,考虑的是一号金,二号金分别为 c 十二的钢筋间距一百二进行放置 x 方向和 y 方向。

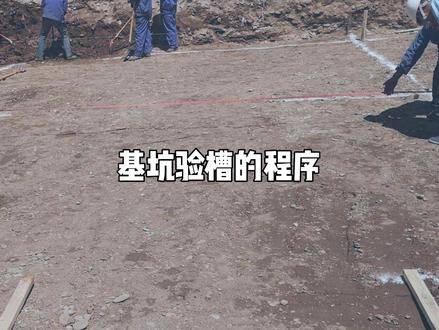

基坑验槽的程序,一、在施工单位自检合格的基础上进行,施工单位确认自检合格后提出验收申请。二、有总监理、工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人 共同案设计要求和有关规定进行。三、需要局部处理的部位,由设计单位提出处理意见,施工单位处理后进行二次验收。

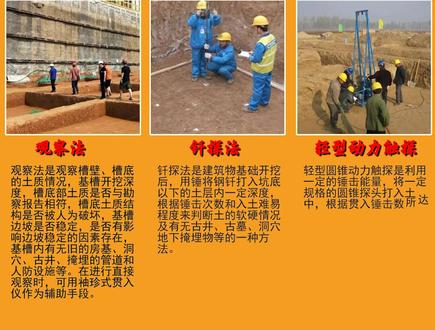

基坑验槽方法,观察法、牵探法、轻型动力触探观察法是观察槽壁、槽底的土质情况, 机槽开挖深度、槽底部土质是否与勘查报告相符,槽底土质结构是否被人为破坏,机槽边坡是否稳定,是否有影响边坡稳定的因素存在,机槽内有无旧的房机、洞穴、古井、掩埋的管道和人防设施等。 在进行直接观察时,可用袖珍式灌入仪作为辅助手段。牵探法是建筑基础开挖后,用锤将钢铅打入坑底以下的土层内一定深度, 根据垂基次数和入土难易程度来判断土的软硬情况及有古井、古木、洞穴、地下掩埋物等的一种方法。轻型圆锥动力触探是利用一定的垂 机能量将一定规格的圆锥探头打入土中,根据灌入垂基数所达到的深度,判别土层的类别,确定土的工程性质,对地基土做出综合评价。

滑板基础施工中,滑板机是由底板、梁等整体组成的基础,很多地方又称满堂红,理解不了的朋友可以把它想象成用钢筋混凝土打成一个厚厚的水泥地板,可以直接在上边建房。 滑板基础的钢筋双层双向绑扎设置,底下内横钢筋称为底筋,上面一层钢筋称为面筋,中间用马凳筋固定。 双层双向钢筋绑扎的双层双向怎么理解呢?双层就是上下两层,双向就是横向和纵向。需要注意的是,上下两层钢筋绑扎时 在垂直平面上要相互错开,以保证基础的整体强度。滑板基础整体性很好,能够有效的抵抗建筑物不均匀的沉降,通常用于承载力比较弱的地基上。关注我,和你分享更多建房知识!

下面给大家讲解一下低基验槽记录这张表格,低基验槽他一般是建筑五基槽,开挖后必须进行验槽,那么验槽的时候他一般是看基础的承载力,稳定性以及他的主要力学性能指标是否与设计相符。那么低基验槽的时候一般有三种情况, 一种情况是天然地基验槽,一种是地基处理工程烟槽,还有一种装机工程烟槽。那么这些烟槽的内容是大家比较关心的问题,那么咱们给大家汇总一下。那么天蓝地基在验槽的时候应该填写这些内容, 地基处理的时候咱们应该填写这些内容。专辑工程在进行验槽的时候应该填写这些内容。 烟草结束以后,咱们应该是五方签字确认,并且加盖公章。这些知识点你学会了吗?记得点赞加关注哦!

第一验槽,那第一验槽的话,大家很多人在问,说我是这个装机主 啊,还有一种是天地一 啊,天然地基两种,现在常用的这个基础是两种,这个就是咱们自然啊,自然而成的天然地基,那这个就是咱们装机,不管咱们打的 cfg 装啊,还是这个罐装, 那都属于装机里面的一部分,当然他分地基基础跟这个装基础两种啊,咱们就不去过多讨论他,咱们今天讨论这个地基烟草,那地基烟草很多人说我是装基础,那我 就不用做低烟头了,这个说法对吗?这个说法是完全错误的啊, 啊?错误的,那不管你是什么基础啊,不管你的基础是天然地基,你还是装基础,或者说你经过地基处理处理过的基础啊,处理过的基础那都是需要进行的,需要进行验槽的。在咱们的地基基础研究规范里 二零一八的版本里面有明文规定啊,并且是黑体字,强调,强调规定,无论哪一 基础都必须需要进行地基验槽,那地基验槽验的并不是说你我是什么样的基础,我就不用验槽,他验的是槽啊,验的是槽,那他验的叫做磁力层 啊,垂层,也就是说也就是说你的 d g 验槽是否达到了图纸设计当中 给出的磁力层这一部分啊?那你的装基础里面也是要对磁力层进行负责,那天然地基也是要对磁力层进行负责,那天然地基就天然地基,他对磁力层的话,他是设计跟勘察,设计跟勘察一起出具的啊,一起出。

卢公,什么是罚板基础?今天卢公带大家来看一下我们这个罚板基础是怎么做的, 本来一直想给大家讲,一直没有讲啊。今天我们在这个项目现场就是一个把把的全线交的二层新中式别墅项目, 我们现在是来到了文安的东滩里啊,哎呦,我的妈,你礼貌吗?嗯,你礼貌吗?哎, 嗯,那什么是法板基础啊?顾名思义法板,整个板啊,他就跟一个木筏一样,我们整个的铺上双层双向的钢筋啊,这是间距啊,一百五 啊,下边是整个的打了一个水泥混凝土的一个垫层,打完垫层我们再放线,放完线之后我们再绑这个钢筋,两层钢筋,这是四十公分厚的滑板啊,都是十四的十四元的钢筋 啊。然后我们在这个垫层上面放线,把我们这个墙体啊,这个立襟,还有柱子勾到柱的位置,定好位,整个弄起来,哎,接下来就是什么木工之模,整个的大混凝土满打, 将来这就是一个打出一个大板啊,这房子建好了之后,假如我想挪整个的台升移走都可以,这就是滑板基础,你明白了吗?明白了。
