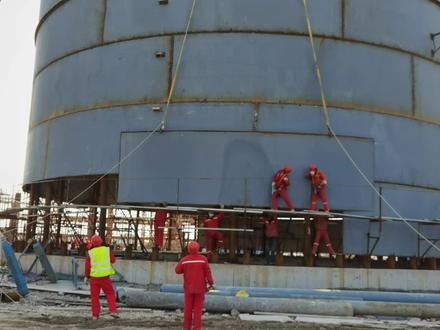

先先看正装法,我们将储罐还原到安装之前,第一先将罐底在基础上铺焊好,那在这里我们可以看到,罐底是由很多板块组成的,罐底铺焊好以后,将罐壁的第一圈壁板在罐底上组队焊接,先焊接纵向的焊缝, 然后再与底板焊接环向的焊缝,接着用机械将第二圈地板与第一圈地板竹块组装,那么在这里我们将模型进行简化,其实呢第二圈跟第一圈一样,他也是一块一块的, 那好我们组装完,先焊接纵向的焊缝,然后再焊接第二圈与第一圈臂板的环向焊缝,按此顺序依次向上,直至最后一圈臂板组焊完毕。随着臂板慢慢变高,那么我们也需要搭设脚手架,所以这种方法 牵扯到高空作业也不安全。接着我们看储罐倒装法施工,首先也是罐底板铺设,然后在铺好的罐底板上安装最上圈壁板,那么这里要注意,这一圈壁板其实呢是在这个位置,接下来制作并安装罐底, 然后进行整体提升,那么我们在提升的时候,可以使用电动葫芦或液压提升系统, 提升完在下边就有一个空间,我们在下边安装下一圈壁板,然后再进行整体提升,一直到最下一圈壁板。那么这样呢,就把储罐安装完毕了, 很显然这种方法他基本上都在地下进行施工的,避免了高空作业,保证了安全。最后教材知识点也放到这里,大家可以截图保存,方便学习。
粉丝5843获赞1.9万



地板和帐圈之间焊牢二十八个吊耳,在灌底板之上,沿地板内壁均匀的布置,二十八根独立为干,将电动葫芦挂在为干的顶端,将吊钩勾在比焊好的吊耳上, 电动葫芦和控制箱之间用电缆连接,调试好提升系统。在安装和调试提升系统的同时,将第二圈壁板沿以焊接好的第一圈壁板的外围安装与壁板定位板内, 并焊接好除最后一个收口纵缝外的所有纵缝的外侧焊缝。二、开始提升, 按下中央总控柜的总按钮,二十八个电动活路将同步启动,在每个微杆之下布置 观测人员,观察各部位壁板的提升速度,保证同步提升以及每个葫芦受力的一致性。三、组队壁板提升至规定的位置,将上下两臂板之间的间隙调整至设计要求,进行壁板间环缝的焊接。 四、第三圈壁板的安装。将第一圈壁板上的帐圈和吊耳拆除,并安装于第二圈壁板之上,用同样的方法围好第三圈壁板后,向上提升第二圈壁板。 五、其他壁板的安装。一共九圈壁板,其他各圈壁板依照同样的方法安装完毕,直至最下面一层壁板提升完毕后,拆除底板上的壁板限位板,放下上部罐体。

我们的七号储罐这台也是七千立方的,现在开始在提升,带你们到里面看一下。 到了储罐里面后,首先要检查电动葫芦的链条受力是否均匀啊, 所有的电动葫芦受力均匀,才能保证这个罐体的平稳提升。一定要检查 电动葫芦,正常情况下每分钟提升差不多是十公分, 仔细看他这个提升速度是非常慢的,越慢的话就越稳, 整个罐体的提升时间差不多是二十分钟,二十分钟后我们就可以看到外面的阳光了,外面这是我们刚刚做好的五千立方储罐。 好,整个罐体基本上提升完毕,还有一点点好,好,我们的提升工作完成了。



七千立方储罐,这是我们的九号储罐,开始提升了,这个是藏圈顶,藏圈的千斤顶 通过给千斤顶加压,使槽钢产生张力,然后冲入咱们这个罐身,通过小挡板往上提升,大约每分钟往上提升十公分左右。 这一袋板三十秒,二十分钟,差不多五分钟了,提升完毕,把锁口拉紧,这个提升工作就算是完成了。 all right look in the moon, this guy is far away doesn't mean you can。
