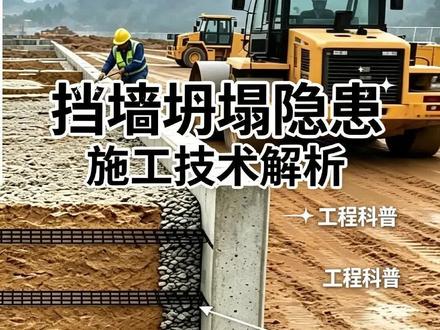

舞标本着确保路基整体性,有效减少结构物与填土或填石路低部分不均匀沉架,减少跳车或路面反射裂缝等质量通病发生,采用三倍回填施工工艺进行通含 挡墙、桥台墙背回填施工。三倍回填主要工艺流程包括,施工准备、 测量、放养、地基处理及台阶开挖、分层填筑、碾压验收。下一层填筑施工主要机械设备包括挖掘机、压路机、 液压夯石机、边部液压平板夯、小型压石机等。 二、公益控制要点一、施工准备作业。对人员进场后,对作业人员进行岗位技能培训和岗前安全教育。 对参与管理及作业的人员进行安全技术浇底。浇底的主要内容有施工顺序、技术标准、质量要点和安全文明施工等。 施工前开展五分钟安全教育,针对工点现场作业环境,全面浇底可能存在的安全隐患和相应的事故应急措施等。二、测量放样 根据设计图纸,结合现场测量,使用白灰放出台背回填范围,横向回填宽度宜大于路基设计宽度一米。 在台含墙背两侧及中间明显处按压十层厚度,由下向上张贴层厚标识贴纸十五厘米一层,便于填注时分层控制和检查。 三、地基处理及台阶开挖回填断面开挖至范围要求后,对地基进行整平并碾压到百分之九十以上压实度后方可进行压实度自检,合格后必须报总监办试验室检测。 桥含台背回填区域与路基填土结合部挖设向内倾斜百分之二到四的反坡台阶,台阶应挖到路基压实紧密的稳定土层上台阶宽度两米, 确保路基反向台阶与桥含台背回填土的有效衔接。 四、分层填注碾压结构物台背回填应采用有极配的透水性材料,分层填注并夯压密实,严格控制松铺厚度, 均匀摊铺在指定台背位置。使用轻型压路机时采用十五厘米,使用重型压路机时也不得超过二十五厘米。基础部分满槽回填及配碎石至基础顶面, 基础顶面至含顶的特别压实区采用碎石土分层压实。回填采用机械浮以人工进行分层摊铺碾压。施工过程中超滤镜的材料要及时清除。 压路机压实三到五遍后,随即进行压实度的检测工作,直至压实度符合要求。回填压实度不得小于百分之九十六。五、分层碾压 首先使用压路机进行碾压,回填料的压时遵循先轻后重、先慢后快的碾压原则,碾压顺序由两侧向中间碾压,然后再由中间向两侧碾压, 尽量采用多变径压至碾压密实。特殊情况或者具台被结构物较远的部位可采用微震碾压,严禁使用强震碾压。 在结构物台背回填宽度较小的压路机无法压实到位,边角部位用小型压路机进行压实。每填筑十层,需用高速液压夯进行补墙。 六、验收,每层施工完成后,报监理工程师进行压实度、厚度及平整度等关键指标,验收合格后方可进行下一层填筑施工。 三、工艺总结三倍回填通过两侧回填压实控制,减少路基与结构物出现的不均匀沉架、跳车等问题。 在填筑过程中,通过填筑材料控制、填筑层厚控制、补墙碾压 不压实等手段,确保每层填筑质量,进一步提升与结构物连接稳定性,有效解决不均匀沉降问题,为路面工程的耐久性和舒适性打下坚实的。
粉丝4.1万获赞9.7万

结构物台背回填是路基施工的重中之重,需使用透水性好的砂粒碎石分层压实,每层不超过十五厘米。 桥背、涵背、挡墙背及结合部统称三倍一步,这里是质量控制重点,需分层填筑,对称施工。填挖交界处需开挖台阶,宽度不小于二米, 台阶向内倾斜百分之二到百分之四,铺设土工格栅,增强整体性。严格执行这些工具,还能避免沉降跳车问题。三大关键工序共同保障路基施工质量。

大家好,阳光今天来到了我们横市刘府的这个地上三层现代风的自建房别墅现场,由于这个这段时间一直下雨,我们是不建议开发基础的,这段时间我们一直在做这个挡墙啊,这个挡墙是属于一个毛石的重力式挡墙 啊,我们的挡土墙可以选择做钢筋混凝土的啊,和这种啊毛石的啊,都可以做这种重力式挡墙,如果说你后面是这种山体啊,他不是那种回填土的, 就可以选这种,比较经济实惠。我们整个挡墙的长度有将近三十米啊,高度有将近十米啊,九米六,九米六的一个高度,我们挡墙的下角埋深是埋深做了有两米八,然后整个挡墙一定要注意的一个就是我们的一个泄水孔, 这个泄水孔是可以将后后方的这个积水可以快速的排掉,我们泄水管在做的时候,后面一定要用土工布进行包裹,包裹的同时在周边 用那个碎石啊给它覆盖住啊,后期再填土,如果有水的话,他就会呃通过这个土工布过滤到那些泥沙啊,不会导致这个泄水孔的这个堵塞。如果说有老乡啊,想在老家啊建别墅的,可以给阳光点个关注,记得点关注哦。

泡沫混凝土侧壁回填,我们这个呢是地下室啊,然后呢他是一个两层的一个地下室, 那么我们现在是在做这个侧壁的回填,那么这种做法的话是非常简单的,因为它不需要制膜,也不需要震倒,直接从上面往下倒就可以,而且它的强度可以达到 c 五以上,所以大家不用担心质量问题。

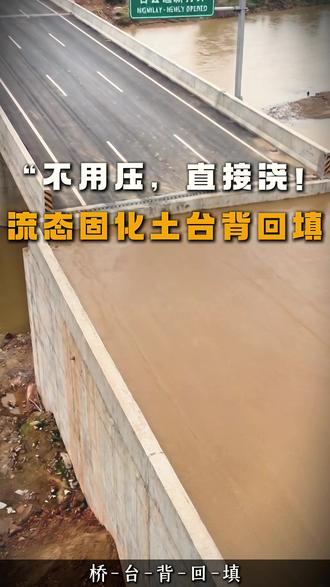

最近啊,审一个项目,新疆的关于挡土墙墙背回填的问题,首先按照全国一八清单计量规则,挡土墙的台背他是不计量台背的, 这个是很明确的,但是他这个项目特殊就在于业主招标时,在咱们挡土墙台背这地方,单独细分了三个清单,杠一、杠二、杠三, 其中的杠三就明确写了叫挡土墙墙背回填,有一千方,施工企业报价了, 这就是个问题,报了一百块一方,现在这个分项有十万块钱。好,那你想业主国家范本规定挡土墙墙背不计量,但是业主招标单独列了挡土墙墙背填柱审计是否能核验挡土墙墙背填柱这个分项 能不能核检,能不能核检?看什么呢?先看一下国家关于公路项目合同文件的解释顺序,从这个顺序和你看到清单在哪?清单在下面, 你要说优先顺序,最上面的是合同啊,然后是计量规则,然后技术规范图纸,以标下清单,以标下清单实际上是最下面,所以你想业主清单里有,但是国家计量规则规定不计量的话,应该记不记, 是吧?所以啊,咱评论区给大家留下答案啊。我是杨建虎, 这个事情不是个例,所以大家一定要注意清楚如何防范这个问题对不对?利润是算出来的,就是这个世界啊,尤其招标单位,很多都是草台班子 啊,说的是不是所有的啊?不是,不指任何人啊,我是杨建虎。

桥梁,桥台可是桥梁结构的关键部分,它就像桥梁的双脚,稳稳的支撑着桥梁的重量,保障着桥梁的稳定和安全。要是桥台出了问题,那影响可不小,可能导致桥梁变形、开裂, 严重时甚至会危及通行安全。而地基下沉是桥台出现问题的常见原因之一,地基土的压缩性、地下水位变化、周边工程施工等都可能引发地基下沉。 地基一旦下沉,桥台的受力就会变得不均匀,桥梁的结构安全就会受到威胁。 这时候我们的注浆加固就派上大用场了。注浆加固就是把配置好的浆液注入到地基中, 填充土壤孔隙,提高地基的密实度和强度,增强地基的承载能力。我们团队的注浆加固现场施工有着严格的步骤,首先会对桥梁、桥台和地基进行详细的检测和分析,确定问题的根源和具体位置, 然后精准的钻孔,将注浆管插入到指定深度,接着通过高压设备把浆液注入,让它充分扩散,最后进行必要的养护和监测。经过我们专业的注浆加固后,效果立竿见影, 地基的稳定性大大提高,桥台不再下沉,桥梁的结构安全得到了可靠保障。选择我们专业注浆加固团队,就是为桥梁的安全和长久使用上了一道保险。

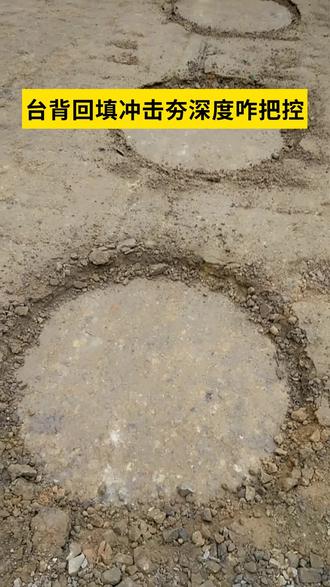

冲击夯石机的影响深度受多种因素影响可不是一成不变的。台背回填的施工质量直接关系到道路的使用寿命和行车安全, 这可是大事,咱们得充分考虑这些因素,选对冲击夯型号和施工参数,才能达到最佳夯石效果。冲击夯石机凭借独特优势,绝对是台背回填施工的得力助手。

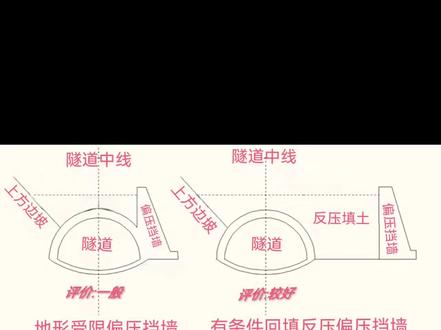

二点二施工工艺一、按土方开挖施工,应该分层分段开挖,开挖深度较深的区域,每个一点五米设置一米宽平台, 土方开挖至设计深度后进行 c 二零埋石绑墙施工。施工时先立膜埋设泄水孔,设置反滤层,再进行混凝土消注,待混凝土强度满足要求后,拆除模板, 进行强厚土回填。回填时应分层碾压夯实,待坡度整平后,铺设反滤土工布碎石垫层,最后进行生态气块固坡铺设。二。

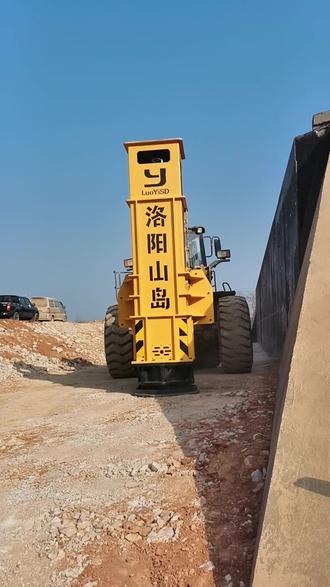

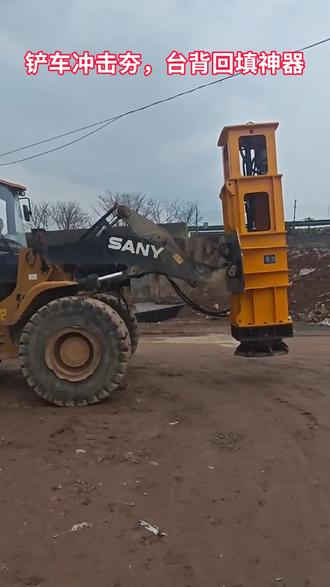

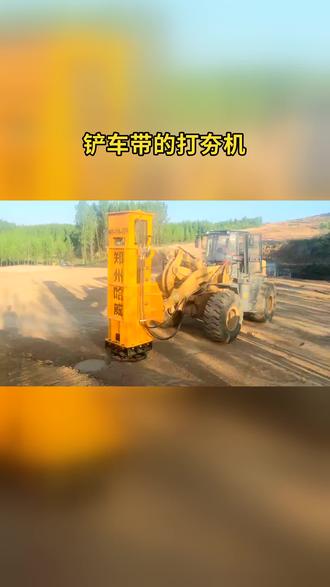

台背回填还在用传统设备?试试铲车上装的冲击夯吧,它冲击力大,深层回填土也能压实的稳稳的,比老设备靠谱多了。施工效率超高, 能缩短工期,降低成本。操作还简单,培训下就能上手,沙质土、粘土都能搞定,适应性超强,工程人必备的好帮手。
