关于楼梯间这个支膜这一块啊,就这立杆到底是斜着支还是垂直支这个事呢,确实规范没有明确要求,那我们执行呢,就是按照你方案里 写的方案里画的那个图,因为你是有收集计算的,是有方案的吗?按照那个来啊,你看这个楼梯间呢,他就是呃胶带织膜的时候是 回之于下面的这个踏步啊,或者说这个呃休息平台啊,然后上面呢实际上是斜着的啊,但是呢就是呃整个这块看起来特别乱啊,看起来确实是特别乱,就 让大家感觉这个这个织的没有统一,就想怎么做就怎么做了这种感觉。然后呢涉及到你看这踏步上面这个这个织的这个斜板这一块,那他这个 钢管啊,尽量这个主龙骨咱们别用这个钢管。另外呢涉及到刺龙骨这一块,刺龙骨那个间距啊,我们一般说你控制在两百以内啊,别太大了,这太大了 受力真的是不行的啊。当然呢,就是刚才提到的那个主龙骨尽量别用钢管,钢管这个隐患还是确实是略大一些啊。 所以在这一块施工的时候,呃,最好就是大家一开始施工第一跑那个踏步的时候统一做法, 哎,在那块呃,你们可以这个按照焦点,按照方案在现场跟工人进行沟通和交流,探讨一下到底这块咱们怎么做方便啊。然后呢就是涉及到这个,呃有柱啊,有有有有 有这个往上走的这个结构错台的控制措施,这个也一定得有啊,你不管是下挂也好,还是呃预留老的这个穿墙螺栓也好都行。
粉丝23.6万获赞108.8万

楼梯间模板支撑体系这块到底会不会塌啊?注意看第一个图,那么这里面有几个点,第一个就是你涉及到,呃,模板支撑体系立杆间距我们一般控制在九百左右,另外呢就是它 这个立杆垂直于踏步是一个做法,另外呢垂直于下面底面是另外一种做法,注意看图啊,就是两种做法,垂直方向都可以,但是注意是什么呢? 就是你要跟周边连成一个整体,跟周边的架体和这个构筑,那有墙的你该这个抵墙抵墙,跟周边架体呢?该拉通拉通,这样给他留到一起, 连到一起连成一个整体啊。那另外呢,就是在这个楼梯间制膜这个主轮毂这块,我们有用十乘十这种木方的,或者说五乘十木方的,还有用单钢管的, 不建议用单钢管啊,单钢管呢,这个风险性确实非常大,建议还是用这个或者十乘十木方啊这样子来走。

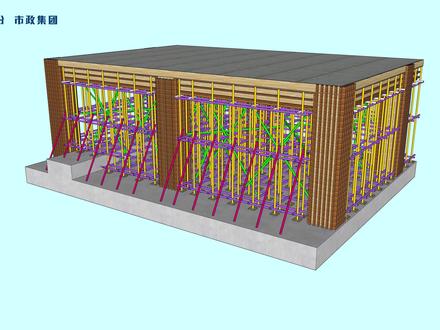

钢管扣件式模板垂直支撑系统施工要点,基本组成立杆底端与电板或基础面不得有空隙或松动。水平杆搭设应顺序按步进行,不得错步搭设。剪刀称应与立杆、水平杆同步搭设, 号称在整体稳定或抗倾覆不满足时,根据设计要求设置 电块,增大接触面积,防止基础受损或产生过大沉架。木电板的厚度应不小于五十毫米,宽度不小于一百五十毫米。 采用槽钢电板的规格应不小于十号。扫地杆,支架中接近楼地面连接立杆根部的水平杆件。 封顶杆,支架中接近模板面连接立杆顶部的水平杆件水平加强层,在同一平面内具有纵横向水平杆和水平剪刀撑组成的水平杆件结构。支架高度,支架立杆底面至支架立杆上部顶面的垂直距离。 护距上下相邻水平杆轴线的距离、跨距沿水平杆方向相邻立杆轴线间的距离、 横距和纵距应严格按方案搭设,要求误差为正负五十毫米。 布局应严格按方案搭设,要求误差为正负五十毫米。 高低跨支架的搭设要求,立杆距离高跨边应大于等于二百毫米,距离低跨边应大于等于一百毫米。水平杆必须延伸不少于两跨,用扣件与立杆固定。 支架高度不大于五米的构造要求,支架下端应设纵横向扫地杆,扫地杆应紧靠底支作距离支撑面不大于二百毫米。 支架上端与上部的模板系统应连接牢固。支架上端应 设封顶杆,其位置应接近立杆顶端。立杆的接场方式以对接为主,对接扣件与支架节点扣件的中心距不得大于支架部距的三分之一,且离最近的支架主节点扣件不得大于三百毫米。 其四周相邻的立竿接头不应设置在同一部内,同布内隔一根立竿的两个相隔接头在高度方向应错开五百毫米以上。 剪刀撑干件的接长方式应采用搭接,严禁对接,其搭接长度应不小于一米。干件应连续设置 剪刀撑,杆件应紧贴立杆或水平杆,杆件应采用旋转扣件固定在与之相交的立杆或横向水平杆上旋转。扣 剪中心线至主节点的距离不宜大于一百五十毫米。垂直剪刀撑底部应延伸至支撑基础面,顶部应延伸至支架最顶层。水平杆 支架周边应设置垂直剪刀撑并形成封闭。支架中部还应设置纵横向垂直剪刀撑。高度大于五米的支架应设置水平加强层,有连强健部位侧可不设垂直剪刀撑。 结构中的梁下支撑应按设计要求与支架立杆同步搭设,梁侧边的立杆与梁径距离为三百毫米到三百五十毫米。 尺寸较大的梁应根据计算设置梁下立杆支撑梁底应单独设置梁底承重水平杆,且不可兼做水平连杆使用。 梁两侧应分别有至少两根立竿与之相连,扣件与钢管的接触面应贴合紧密。封顶杆与立竿的节点应采用双扣件 后胶带的支撑做法,后胶带支撑及模板系统应独立搭设, 其要求与其他部位的支架一致,并至少搭设两排。应按要求设置立杆、扫地杆、封顶杆、剪刀撑等在混凝土到达百分之一百强度后方可拆除。 建筑技术联合创新工作室。

今天咱们来看一下模板内支撑体系的验收必须项。第一个是什么呀?我们的立竿下方是不是需要设置电板,大家来看一下,需要设置电板干嘛呀? 防止他对我们的混凝土造成伤害是不是?第二个就是设置扫地杆,什么叫扫地杆啊?大家看一下,也就是在我们的立杆根部设置了纵横向的扫地杆, 他距地不应超过两百对不对?横向扫地杆在下, 碰向小地杆在上,是吧?这是第一个,第二个地杆间距应该是多少?一米五,一米五,对,但是高大模板应该不大于一米二,大家来看一下,不用大于一米二是吧?为什么呢?来 我们这就属于高大模板是不是?那么这个布距应该是多少呢?两米布距是两米也没有错,但是高大模板不能超过一米八是吧?大家看一下,来拉一下尺子, 咱们这个是一米六,完全没有问题是不是?然后我们的顶丝,大家给一个,给一个镜头看一下啊,自由端顶丝,他的带路长度不用超过三百是吧?现在再来看一下剪刀撑, 这个呢就是我们的剪刀撑对吧?那么为什么要设置剪刀撑呢?我们要防请负啊,因为高大模板你要防请负为要设置剪刀撑。那么咱们在评论区讨论一下什么是高大模板。

模板支撑架体搭设基本要求架体搭设前,基础要有足够的承载力,不积水。立杆所用钢管不能有严重变形、锈蚀。立杆底部应设电木或底座。 在立竿抵距地面二百毫米高处,沿纵横水平方向一按纵下横上的程序设扫地杆。由卫生间及水井等区域基础不在同一高度时,高处的纵向扫地杆应向低处延长不少于两跨 立竿兼具,应符合方案设计要求。立柱接长严禁搭接,必须采用对接扣件连接。相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于五百毫米。 立竿自由端长度不应超过五百毫米。严禁将上段的钢管立柱与下段钢管立柱错开,固定于水平拉杆上。立竿的搭设垂直度偏差不宜大于千分之五,且不应大于一百毫米。立竿顶部应设 可调脱座,可调脱座螺杆插入深度不应小于一百八十毫米,其螺杆伸出钢管顶部不得大于二百毫米。安装时应保证脱座螺杆与立杆在同轴线上。 当架体搭设高度在八米以下时,在架体顶部设置连续水平剪刀撑。当架体搭设高度在八米及以上时,应在架体顶部底部及竖向间隔不超过八米处分别设置连续水平剪刀撑。在外侧周围应设满设竖向剪刀撑, 中间每隔五到八米设竖向剪刀撑。此外,伸缩缝的模板支撑架体应单独搭设,严禁模板支撑架体与外架相连。

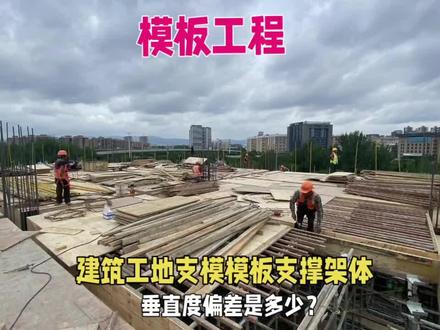

有粉丝问,建筑工地织母模板支撑架体垂直度偏差是多少?一、每搭完一部织母架后, 应及时校正水平杆布局,立杆的纵横距、立杆的垂直偏差和水平杆的水平偏差。二、立杆的垂直偏差不应大于模板架总高度的五百分之一,且不得大于五十毫米。

部微大模板盘扣支撑架搭设主要方式大家好哎! c、 水平剪刀撑采用四十八点三乘三六毫米钢管用扣件与钢管立柱扣牢地扫的杆水平拉杆采用连接盘扣接头插销与力 杆连接牢固。六、支撑架搭设应根据立杆放置可调底座,按先立杆后水平杆在斜杆的顺序搭设,形成基本的架体单元,应以此扩展搭设成整体架体系。 c、 可调底座设置 a、 可调底座调理四杠显露长度不该大于三百毫米, 插入立杆长度不应小于一百五十毫米。扫的杆最底层水平杆离地高度不应大于五百五十毫米,必可调脱座。四杆显露长度禁止超越二百毫米,可调脱座刺进立杆长度不得小于一百五十毫米。八、水平剪刀撑布至 a 在竖向斜杆顶部交点平面音设置连续水平剪刀撑。 b、 水平剪刀撑与支架纵横向夹角为四十五度至六十度。 c、 剪刀撑采用搭接长度不小于一千毫米,并采用三个旋转扣件,分别在离杆端一百毫米处固定扒竖向斜杆布置要 球满堂模板在外侧周圈应由下至上每不设竖向斜杆,中间每间隔三跨设置竖向斜杆梁两侧立杆即梁底美不均设置竖向斜杆 间隔三跨。立杆布置以框架梁两侧立杆横距一千二百毫米、一千毫米、一千五百毫米为起始点,然后立杆依次按九百毫米间距排布。当柱胯不符合立杆间距魔术时,中间按九百毫米间距调整,剩下的大于九百毫米按六百,加验 按间距六百一跨。横杆采用盘扣水平杆间距按一跨横杆采用普通钢管水平连接,该横杆应与不少于四根成叉型立杆连接。谢谢观看。

模板支撑体系本课程内容包括,基本规定、支架构造要求、立杆扣件式支撑体系、碗扣式支撑体系、盘扣式支撑体系、支撑体系、拉结与防护、后胶带架体、铝膜基本要求。 一、基本规定一、模板工程及支撑体系支撑用钢管扣件等应符合建筑施工模板安全技术规范 jgj 一六二、建筑施工扣件式钢管脚手架安全技术规范 jgj 一三零等规范要求。 二、模板支撑系统应优先选用技术成熟的定型化工具式支撑体系,如钢管扣件式、碗扣式、盘扣式、绞手架。三、钢管扣件等材料进厂应组织验收。钢管规格应为直径四十八点三 三毫米,厚三点六毫米。扣件材质应符合 gb 一五八三一的规定,扣件螺栓拧紧扭力达到六十五扭米时,不得发生破坏。 四、搭设模板支撑架的作业人员必须经过培训,掌握相应的专业知识和技能。五、模板支撑系统搭设前,项目工程技术负责人应当根据专项施工方案和有关规范标准的要求,对现场管理人员、操作班组作业人员进行安全技术交底 并履行签字手续。安全技术交底的内容应包括模板支撑工程工艺工序、作业要点和搭设安全技术要求等,并保留记录。 六、作业人员应严格按规范专项施工方案和安全技术交底书的要求进行操作。七、根据住房和城乡建设部 发布的危险性较大的分部分向工程安全管理规定、住房城乡建设部令第三十七号关于实施危险性较大的分部分向工程安全管理规定有关问题的通知等有关规定的要求。 符合表一中条件之一的模板工程,须编制专项安全施工方案。对于符合表二中条件之一的模板工程,应当由施工单位编制专项安全施工方案,并组织专家对施工方案进行论证。八、模板专项安全方案编制内容应包括表三中所列内容。 二、支架构造要求基础支架构造要求基础相关要求如下,一、支架立杆安装在地基上时,应加设电板,电板应有足够强度和支撑面积,且应中心承载地基应 使,并应有排水措施。对特别重要的结构工程,可采用浇筑混凝土、打桩等措施,防止支架立杆下沉。 二、底座椅采用规格不小于一百五十乘一百五十乘六毫米钢板和钢管套管焊接组成。底座下应设置长度不少于二胯、宽度不小于一百五十毫米、厚度不小于五十毫米的木垫板或槽钢 三档满堂模板支架或共享空间。模板支架立杆高度超过八米时,若地基达不到承载要求,无法防止立杆下沉, 则应先施工地面下的工程,再分层回填夯实地基,浇筑地面混凝土垫层达到强度后,方可搭设模板支撑架。三、支架构造要求立杆支架构造要求立杆 相关要求如下,一、多层支撑时,上下二层的支点应在同一垂直线上,并应设底座核电板。二、扣键是立杆顶部应设可调支托, u 型支托与愣梁两侧间如有间隙,必须顶紧, 其螺杆伸出钢管顶部不得大于两百毫米,螺杆外径与立杆钢管内径的间隙不得大于三毫米,安装时应保证上下同心。 三、碗扣式立杆应根据所承受的核载选择立杆的间距和布局。底层纵横向横杆作为扫地杆,距地面高度应小于等于四百毫米,严禁施工中拆除扫地杆。立杆应配置可调底座或固定制作。 四、叩见式支撑体系叩见式支撑体系相关要求如下,易满堂 模板和共享空间模板支架立杆在立杆底距地面两百毫米高处,沿纵横向水平方向应按纵下、横上的顺序设扫地杆,在每一步距处纵横向各设一道水平拉杆。 在外侧周圈应设由下至上的竖向的连续式剪刀,称,中间再纵横向每隔十米左右设由下至上的竖向连续式剪刀,称宽度移为四点五至六米,并在剪刀撑的顶部扫地感触设置水平剪刀,称 剪刀撑干剑的底端应与地面顶紧夹角移为四十五度至六十度。二、当层高在八至二十米时,除应满足上调规定外,还应在纵横向相邻的两竖向连续剪刀撑之间增加之字斜称。再有水平剪刀撑的部位应在每个剪刀撑中间处 增加一道水平剪刀,称。在最顶部距两水平拉杆中间应加设一道水平拉杆。 三、档层高超过二十米时,在满足上两条规定的基础上,应将所有只字斜称全部改为连续式剪刀,称。在最顶两步距水平拉杆中间应分别加设一道水平拉杆。五、皖扣式支撑体系 碗扣式支撑体系相关要求如下,一刀立柱间距小于或等于一点五米时,模板支撑架四周从底到顶连续设置竖向剪刀称, 中间纵横向由底至顶连续设置竖向剪刀,称,其间距应小于或等于四点五米。二、剪刀称的斜杆与地面夹角应在四十五度至六十度之间,斜杆应每步与立杆扣 后接三档。模板支架高度大于四点八米时,顶端和底部必须设置水平剪刀,称,中间水平剪刀称设置间距音小于或等于四点八米。六、盘扣式支撑体系 盘扣式支撑体系相关要求如下,一、盘扣式支撑体系应符合建筑施工呈插型、盘扣式钢管支架安全技术规程 jgj 二、三、一等的规定。 二、盘扣式支撑体系搭设、拆除作业应编制专项施工方案。专项施工方案内容审批、专家论证、验收核准等应符合危险性较大的分部分向工程安全管理规定、 住房城乡建设部令第三十七号关于实施危险性较大的分部分项工呈安全管理规定直观问题的通知等有 有关规定的要求。三、专项施工方案内容应符合基本规定中的要求。四、模板支撑系统搭设前,项目工程技术人员应当根据专项施工方案和有关规范标准的要求,对现场管理人员、操作班组、作业人员进行安全技术交底 并履行签字手续。无安全技术交底的内容应包括模板支撑工程工艺工序、作业要点和搭设安全技术要求等,并保留记录。六、模板支撑系银的搭设验收、混凝土浇筑、安全防护、拆除等施工工序应满足技术方案要求。 七、支撑体系拉结与防护支撑体系拉结与防护相关要求如下,一、当扣件式钢管支架立柱高度超过五米 时,应在立柱周圈外侧和中间有结构柱的部位,按水平间距六至九米,竖向间距二至三米,与建筑结构设置一处固洁点,可采用抱住的方式,如连墙建,如右图,以提高整体稳定性和抵抗侧向变形的能力。 二、搭设高度两米以上的支撑架体,应设置作业人员登高措施,作业面需满铺,脚手板离墙面不得大于两百毫米,不得有空隙和探头板。 三、当搭设高度大于等于五米、小于十米,在中间层加设一道安全平网。大于等于十米时,应按高处作业要求每隔六米加设一道安全平网, 安全平网应随假体搭设同步挂设。八、后交代假体后交代假体相关要 求如下,一、后交代模板施工应在模板工程施工方案中专项阐述。二、后交代两侧木旁顺着后交代方向设置,按照方案要求设置木材兼具。 三、后胶带竖向剪刀撑在后胶带两侧连续到顶设置五米以下层高,在扫地杆处设置一道水平剪刀撑,五米以上层高,水平剪刀撑间距不超过四点八米。 伺候交代假体搭设基本参数,按照施工方案搭设扫地杆、立杆、自由端等按照规范要求执行。 五、后交代假体个人通道处需进行单独加固处理。六、后交代假体施工前应进行专项交替,过程中严格监督搭设情况。九、铝膜基本要求一、铝膜 施工应先编制铝膜专项施工方案,按方案组织施工。二、铝模板的制作应选用具有专业资质的单位,并在现场进行与拼装,在后期的拼装过程中安排专人进行指导。三、第一次拼装成型后,需对铝膜体系进行验收。 四、支撑板带需按方案留置,达到规定的强度之后才允许拆除。五、方案中应对铝膜的转运方式进行明确,施工中严格执行。六、铝膜支膜过程中应同步设置支撑立杆,严禁无支撑立杆的模板面上人或堆放材料。 七、对传料口、放线孔、泵管、洞口等位置进行深化确认,传料口需设置临时防护巴。铝膜及其支撑系统在安装 过程中应设置临时固定设施,严防倾覆墙。木板在伪装队拉落杆前,板面要向内倾斜一定角度并称牢,以防倒它。
