关于广联达软件中超高模板提亮误区,大家好,今天这个视频给大家去分享一下,我们再利用广联达这个软件提这个超高模板面积的时候的一个误区,或者叫易错点,很高频啊,建议大家听一下。 首先呢是这样的,比如说我这几个柱子啊,呃,高度是从零到三米四,实际上就是三米四的高度,很多省份再去判断超高模板面积的时候的标准是三米六, 及个别几个省份呢,是四米,对吧?比如说我按照三米六去判断,我这个明显是不符合,不符合这个超高模板面积计算的。但是啊,我们在软件里边去提工程量的时候,很多人是不是跟我一样说不满足条件,但是他的超高模板面积这块有工程量, 说了,软件是不是算错了呢?其实不是,我给大家说一下广联达这个计算逻辑啊,他的底层逻辑是这样的,他在计算的时候并不按不按照我们潜意识里边的这个层底标高 啊开始算的,因为我这是首层啊,他是从哪算的呢?他是从我们工程信息里边有一个参数叫室外地平,比如说负零点三,他从这开始算的,他如果是负零点三到我这个三米四的话,应该是三米七,他就超过了三米六,对不对?有些省份呢是四舍五入,有些省份呢是直接算一个增加层,那这样的话他就有工程量了, 但是他这个算法其实是合理的,我给大家铺垫一下,你比如说随便找一个方面图吧,那么我们正常这个室外地平是在这回填土的时候,是不是也回填到这?就挖土方回填的回填到这,然后你再去做上方的柱墙梁板的时候是要做做用这个钢管做支撑,做支撑的时候他是从这个土上开始支撑的, 能理解吧?实际上呢,要从这开始。所以软,如果你的潜意识里是从室外地平,那这个空间就没有考虑到,所以软件考虑到这个空间了,他其实表达是对的。那比如说老师,我们工地上在回填的时候,正好就回填到这个呃,正负零了,或者是这个层底标高了,那这个时候咋办呢?朋友们,那这个时候你就要调整一个设置了,举个例子啊, 如果想按照你自己项目的具体的这个高度去调,你比如说找到这个默认的计算设置,把它点开,然后找到这个这里啊 啊,超高底面计算方法,你可以把它改一下,比如说改成楼地面啊,默认的情况下是有地下室,按地下室的楼地面,没有地下室按照室外地坪啊,如果室外地坪也没有的话,那就按照这个楼地面哎这去考虑。所以我们默认情况下,你啥都不改首层,它其实在没有地下室的情况下,它默认是室外地坪。 好了,这个事呢,现在我已经给大家讲清楚了,以后在提量的时候发现有工程量啊,基本上首层是因为我这个原因,不要再按照自己潜意识看高度就去判断了好吗?朋友们,我们这个这节课呢,讲到这里啊。

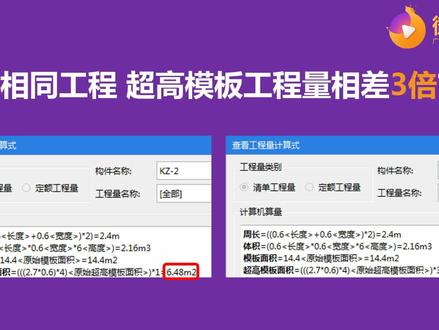

为什么相同的工程超高模板面积工程量相差了三倍?今天我们来学习计算超高必须掌握的知识。首先先来了解一下超高模板计算的原理。 由于定额是按照基础高度进行考虑编制的,当建筑物超过一定高度时,会引起人工机械施工效率的降低。 解定额内的人才机用量不足,所以编制了超高模板子木,用于补充超过部分的人才机费用的不足。需要计算超高模板工程量的构件有墙、柱、梁等混凝土构件。 计算的方式包括计算超高高度、超高面积、超高体积以及不计算等方式。其中大部分地区都是计算超高面积的。在广联大算量软件 dtj 二零二一中,软件可以自动计算超高部分工程量。但是经常有朋友对工程量有疑问,接下来我们以一个实际案例的形式向大家介绍软件计算的原理。 本案例中层高为六米,柱尺寸为六百毫米乘以六百毫米, 其实高度为三点三米及超过三点三米的部分都需要计算超高,所以超过三点三米以上部分的面积为柱边长零点六乘以四,再乘以超过部分的高度及六减三点三米计算得出 计算结果为六点四八平方米。那超高模板面积等于多少呢?需要大家了解的是,软件中超高模板面积的计算是受计算设置影响的。 以注为例,在超高分段计算方法中,软件提供了六种选择方式,每一种的区别是什么?我们又该如何选择呢?大部分地区经常用到的主要是两个选项, 首先是选项零计算总量,这时超高模板面积等于住周长乘以超过部分的高度及零点六乘以四乘以六减三点三计算得出。接下来进入软件中看一下 汇总计算,查看工程量。住超高模板面积工程量为六点四八平方米。 如果修改本条设置为二及不分段计算总量乘以超高数量,那么超高模板面积的工程量为,在刚才计算的结果上再乘以一个超高数量。本案例中超高数量 为六米减三点三米等于二点七米,向上取整后为三及六点四八乘以三等于十九点四四平方米。 接下来进入软件中看一下修改计算设置为二,汇总计算,查看工程量。注,超高模板面积工程量为六点四八乘以三等于十九点四四平方米。 对于这两条常用的选项,虽然计算出的工程量结果不同,但是导入计价软件后,最终计算出的造价是相同的。 对于选项零,在计价软件中,超高模板子目需要乘以超高数量。对于选项二子目无需再次乘以超高数量,一个在工程量中乘以三,一个在子目中乘以三,最终计算出的造价是完全相同的,实际工作时 可以根据操作习惯进行选择。除了以上两条设置以外,其他设置的计算结果可以参照上表。 比如选项一计算总量乘以超高系数。这条设置和选项二的区别在于,超高系数不需要取整,本案例中直接按照二点七米计算。 再比如,选项三计算分段量乘以各段相应超高数量的总和,计算时按照每一个分段高度单独计算面积,并乘以累计分段高度再相加进行计算。 选项四和选项五中除了超过部分不足一米的部分需要舍去外,其余与选项零和选项二类似。建议大家截图后带入案例自行计算,更好的理解软件计算原理, 同时结合当地规则和实际工程灵活选择。

工程算量有这两个软件就够了,比广联达还好用。第一个兔图计算书,钢筋量模板、混凝土都能算,还能生成计算书。第二个升算量软件, 导入图纸,自动算量,秒出结果,格式标准,数据精准,从此再也不熬夜加班。

广联达软件算量时,超高模板的计算设置需要调整哪些?设置这个非常的敏感,尤其是我们遇到一个楼房的超高比较明显,当你没有设置 一致时,或者设置正确吻合时,它的工程量和造价差异是非常大的。所以我们今天来聊聊这个话题。在进行建模算量前,我们需要在计算设置中将清单计算规则,关于墙、柱梁、板的超高底面积取楼地面原则的计算方法 与定额计算规则,关于强注,两百的超高底面去楼地面原则的计算方法需要调整一致,如果这里不一致的话,你们会发现结果是特别大的差异。

混凝土工程讲解完后,接着就涉及到模板工程,模板工程在清单里面属于措施项目费,这部分计算的时候需要大家去想象一下 上节讲的混凝土工程里面的物件,我们想把它浇铸成型,是不是外边学校套一层壳才能把它固定成型,然后去浇铸呢? 首先我们看一下垫层,然后我们来到图纸,垫层浇铸,因为它的底面是直接接触到土, 所以不用放模板,只需要在它一圈上放上模板支撑上,然后往里面浇铸混凝土是不是就可以了?在计算的时候也是计算这个垫层一圈的面积,接下来的基础和柱也是同龄, 我们还是以这个读记一为例子,之前算过这读记一,它的长度为四点二,然后这里高度为零点一,计算的时候就是四点二乘零点一乘以它四个边, 这部分电成就算完了,其他同理,每一个也是算它四个边,然后乘以它的厚度计算即可。同理基础也是,无论是什么基础,大家算法都是以侧边长,然后侧, 然后乘以它这个侧边高,因为它底面不需要计算。本图介绍的足迹一为四米乘四米的,然后它高度为零点七,这就是四乘四乘,零点七乘以四个边, 这样足迹一它的模板面积就计算完成了,其他的其他的也是同理,只需要把它的侧边长和侧边高计算出来就行。 基础完成之后就是做做也是一样,也是计算它一圈的面积就行。我们来到图纸也可以看到也是它的这个一圈的周长乘以它的总高度,这里我们计算一下,就等于五点五乘以四个边, 五点五乘以四个边,乘以它的高度二点九。 每个柱子它的模板面积也计算完成了,其他的柱子也是同理,这样计算就行。柱计算完成之后,下面就是梁板计算它的模板面积,在这里计算的时候,我们不仅需要计算它的侧边,还要计算一个它的底面积, 为什么这里要加一个底面积呢?我们的框架梁还有线胶板都是悬挑部件,都是在空中的, 如果底面不加一个模板对它进行支撑的话,是不是浇住混凝土的时候就会漏下来?这里计算的时候,我们还是找到之前那个梁,根据之前那个梁,我们知道它的长度,然后再乘以一下它两个侧边,加一个底边,这里我们进行计算一下, 等于六点一五加六点一五加三点四,这就是它的总长,然后乘以它两个边,然后它的侧边高为零点七,乘以两个加上它的底面, 这样这样我们无框量一的模板面积就计算完成了, 其他的量也是算出它的总长度来,然后乘以它两个侧边,再加一个底边, 这个面积就出来了。橡胶板也是同龄,橡胶板也是侧边长,乘以侧边高,再加上底面积。我们来到图纸可以看到所有的橡胶板,它周圈会被梁覆盖到,所以它有的侧面积是不涉及到的,只算它一个底面积就行。 如果它周圈没有量的话,我们这里还需要加一个它的次面积,大多数只算它的底面积就行。这里以两百四为例,计算它的底面积即可,它的底面积就为六点七,乘以个四 两板式模板面积就计算完成了,其他的线条板也同理,这样一块一块的进行计算,如果遇到这种线条板两边没有梁,还需要再加一个它的侧面积, 大家注意即可。先将构建计算完成之后,接下来就是进行二次构建计算,这些二次构建跟上面计算方式是一样的,根据它的类型按照相应的方式计算即可。 我们这里可以看一下,构造柱的话也是光算他一个侧边长乘以侧边高,缺梁的话会涉及一个底面积, 过梁也是还会加一个底面积,这个就跟框架柱梁板一样计算,这样我们整体的模板工程就讲解完成了。

总包的小李跟班组结算是傻了眼了,班组算的模板都是梁和板分开计算的,但是他用广联达算的报卷,里边的梁和板呢,都是汇总在一起的,他不知道怎么拆开呢,就来问我,我说,你只需要改两个计算规则就行了, 你点击计算规则,选择梁与主次类梁过滤工程量里面选择模板面积。过滤构建呢,选择橡胶板与空心楼盖板, 把第二项改成扣板的模板面积,对应的在修改版的计算规则,把有量版模板面积与量的扣减改成扣量模板面积。改完汇总计算量和版的模板面积呢,就拆开了。小李又问,那我跟班组对钢筋要修改哪些计算设置才能让钢筋量计算正确呀? 我说,那可太多了,你像什么嵌固部位啊?钢筋的取值方式和节点式大全,需要的评论区打印。

工程算量这两个软件就够了,比广联达还好用,关键免费的。第一个,兔兔计算书,钢筋木板、混凝土都能算,都是设定好的公式,还能生成计算书。第二个大圣算量软件,导入图纸,自动算量,秒出结果,格式标准,数据精准,再也不会熬夜加班。

明明两千平米的旋转楼梯模板工作量预想,小明啊,却只算出来八百平米。我一看,发现他是按楼梯水平投影面积算的。我说,你不知道新计算规则改为按混凝土接触面计算了吗? 小明说,可是旋转楼梯的混凝土接触面全是不规则的形状,我手算得算到猴年马月啊!我说,别手算了,用 g t 勾软件建模算,分分钟给你算的明明白白。 第一步呢,在软件里新建自定义楼梯,把图纸上的梯段宽度、梯板厚度、踏步高度这些关键数据添进楼梯的属性里。第二步,按顺序画构建,先顺着弧形的轨迹会至楼梯的梯段。接着呢,补全休息平台板,再把梯梁的位置画好。 点击汇总,选中图源,软件会自动把踢板、底面、踏步立面、侧面这些所有的接触面的面积加起来,算出模板的工程量。小明说,那如果是弧形的剪力墙,它有异形的挑沿带折边的雨 棚,这些复杂的构建也能建模算模板工程量吗?我说,当然能了,用自定义线加上参数化建模的功能就可以。在这份 g t 勾二零二五复杂节点处理技巧的资料里,包含了各种复杂构建的建模方法,你照着操作就能画出来。想要的评论区扣一。

你这楼梯梯段的模板量怎么提的这么少啊?不少啊,就是提这个地段的水平投影面积吗?你那是一三老清单的提法,现在二四新清单要提和混凝土的接触面积。接触面积怎么 提啊?你就提底部面积加侧面面积,加踏步立面面积就行。可是参数化楼梯没有底部面积、侧面面积和踏步面积啊。 茶艺塑化楼梯直接提模板面积,就是和混凝土的接触面积了。哎,姚哥,我听说二四新清单里边钢筋还要分构建提亮了,这怎么提亮方面啊?你直接用智能提亮把钢筋清单导进来,分分钟就分构建提好了。我把操作方法给你,放到这份广联达软件智能提亮操作手册里了,想要的评论区扣一。

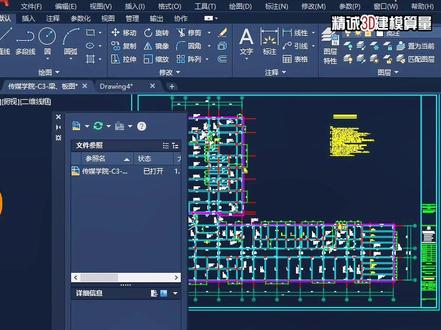

这节呢咱们来看一个小知识点,外部参照图纸,那这个什么叫外部参照?这个就是咱们这个设计院下来的图纸,呃,设计员或绘图员在画图的时候呢,他会把相同的 类型的图纸呢进行一个种图,然后再画这个梁板图或者楼梯图或者柱图的时候呢,他会把这个种图会把这个种图也就是基础图引用进来,这样呢可以节省。嗯,图纸空间,其实主要的原因呢还是方便管理, 如果这三个图纸都用这个模板图做基础参照的话,修改这一个其他的图纸都会一起进行修改。 但是这种图纸它给咱们建模算量带来的坏处呢,就是不好修改,不好复制。那比如上边第一个这个两板图,咱们给它拖到 cad 软件中, 你看这个拖进来之后呢,这边是量图,那比如说咱们呢框选这些量图,你看它整个的会一起的被选中,那选中之后呢?比如说呢,咱们就点击一下分解右键,它是没有作用的,我再点击 我再框选,虽然呢现在这些都都框选上,都框选上了,那我就直接点击复制,然后新建空白图纸, 我再点击粘贴左下角点一下粘贴进来,咱们看一下只把图纸里边能选中的这些复制过来,主要的里边原来的模板选不上, 咱们点一下,你看它是一个整体,它是不让你复制的,也不让你分解,那遇到这样的咱们就得需要呢 给他进行一个处理,那怎么处理呢?就是你不管是怎么样,只要你不能复制,你不能。呃,不能复制不能分解的图,你就可以把它选中之后,右键在这个特性里边,你看一下他这个特性里边显示的是什么类型,像这种呢就是外部参照,这种外部参照呢,你就需要把这个 呃参照的图纸内容呢,给它绑定到当前图纸中,选中外部参照之后,上边如果你是这个呃 这种界面,草图与注视的界面就会显示这样的一个外部参照选项,你可以点击一下这个外部参照,或者是呢点击插入菜单里边也有一个外部参照,打开之后啊,它就会弹出这样的一个小窗口, 那他这个作用咱们就看到第一个呢,就是他原始图纸里边的内容,你像这些 鼠标放到上面,能选中的这些就是他原始图纸里边的内容,这些都是后加的,选择不上的,点击之后呢他是一个整块,这种呢就是一个外部参照,就是下边这些,那咱们可以把鼠标放到上面,他就会出现一提示, 参照名是哪个呢?就是 c 三模板,咱们再回到图纸中,你看到就是这个,这个就是他的技术参照图纸,那剩下的楼梯啊,柱图两板图都是由他来参照过来的。那你想要把这个参照图 绑定到当前图纸中,让它能分解,能复制怎么办呢?你就需要在下边的这一条参照图块中,点击鼠标右键,再点击一下这个绑定,就是把这个参照图纸啊绑定到我当前的这个图纸中, 直接点击是确定,那绑定过来之后呢,再进行分解, 你看它就可以分解了,咱们把鼠标上边,鼠标放到它上边呢,它也会变成这种可选可选择、可显示的状态,那现在我在框选这张图纸,这张量图同样呢再复制, 再给它粘贴过来,旁边粘贴一张,那这个它就可以正常的复制粘贴了。这个就是遇到这种参照图纸一个处理的方法, 就是插入菜单外部参照,找到参照图,右键绑定,右键绑定就可以了。

epc 项目为什么比别人少算十几万的超高模板费?很多人做造价在室外地坪这四个字上漏算工作量。我们用广联达建模在柱的工作量里看到了超高模板工作量,第一反应是不是软件算错了,你的柱子明明才三点四米,还没到三点六米的这个超高线 软件就有量了呢?在工程信息里面,这个室外地平标高是负的零点三米,咱们做回填也是回填到负的零点三米。软件的底层逻辑就是从室外地平标高开始算的,所以咱们项目实际原始撤回的时候,如果你现场实际撤回时,把室外地平标高撤回成负的零点三米,那么再加上三点四米的柱子, 它的高度刚好就是三点七米,所以软件就会给你算零点一米的超高。但是这个零点三米如果是你们测量员为了偷懒随意测绘的一个数据,而实际的室外地坪标高是负的零点六米,那么对于整个这个群楼的工程量来说,那么少算的量就是整整一个项目的利润差。 所以说,一个不起眼的原始标高的测量,很有可能是你项目盈亏的关键。很多同行只会埋头算量,不知道这零点三米的差异对于整个小区意味着多少吨的钢支撑多少倍的人工费。

工程算量有这两个软件就够了,比广联达还管用。第一个,兔兔计算书,钢筋量模板、混凝土都能算,还能生成计算书。第二个,大圣算量软件,导入图纸,自动算量,秒出结果,格式标准,数据精准,从此再也不熬夜加班敲七十七。
