防渗墙施工动画防渗墙是一种修建在松散透水层或土石坝宴中起防渗作用的地连续墙,因其结构可靠、防渗效果好、适应各类地层条件、施工简便以及造价低等优点,尤其是在处理坝机渗漏、坝后流土管用等渗透变形隐患问题上效果良好, 在国内外得到了广泛的应用。在进行草孔型防渗墙施工时,首先要进行平整场地,然后挖倒槽 做倒墙,利用抓铲挖掘机铲除上层, 然后安装挖槽机械设备并制备泥浆注入倒槽直至成槽。泥浆是由水、膨润土或黏土和添加剂等所组成的混合浆体。 在钻孔施工过程中,泥浆循环时,利用泥浆与地下水之间的压力差来控制水压力,使泥浆能在孔壁上形成泥皮而加固孔壁和防止坍塌,同时稳定孔内水位。同时,泥浆还具有能带出岩土碎屑冷却和润滑钻头的作用。进行混凝土浇筑,混凝土自由跌落,高度不大于两米, 然后进行另一槽口的施工,采用分区施工直至所有混凝土连接城墙。
粉丝1420获赞8716

防渗墙是一种修建在松散透水层或土石坝堰中起防渗作用的地连续墙,因起结构可靠、防渗效果好、适应各类地层条件、 施工简变以及造价低等优点,尤其是在处理坝基渗漏、坝厚硫土管涌等渗透变形隐患问题上效果良好,在国内得到了广泛的应用。 在进行槽孔型防渗墙施工时,首先要进行平整场地,然后挖导槽做导墙, 安装挖槽机械设备,并具备泥浆注入导槽直至成槽。混凝土浇筑成墙。泥浆是由水膨润土或黏土和添加剂等所组成的混合浆体。 在钻孔施工过程中,泥浆循环时,利用泥浆与地下水之间的压力差来控制水压力,使泥浆能在孔壁上形成泥皮而加固孔壁和防止坍塌,同时稳定孔内水位。 同时,泥浆还具有能带出岩土碎屑冷却和润滑钻头的作用。进行混凝土浇铸,混凝土自由跌落,高度不大于两米, 然后进行另一槽孔的施工,采用分序施工直至所有混凝土连结城墙。

在进行槽孔型防渗墙施工时,首先要进行平整场地,然后挖倒槽做倒墙, 安装挖槽机械设备并置被泥浆注入倒槽,直至成槽。混凝土浇筑成墙。泥浆是油水、膨润土或黏土和添加剂等所组成的混合浆体。 在钻孔施工过程中,泥浆循环时,利用泥浆与地下水之间的压力差来控制水压力,使泥浆能在孔壁上形成泥皮而加固孔壁和防止坍塌,同时稳定孔内水位。同时,泥浆还具有能带出岩土碎屑冷却和润滑钻头的作用。 进行混凝土浇注,混凝土自由跌落,高度不大于两米,然后进行另一槽孔的施工,采用分序施工,直至所有混凝土连接承墙。

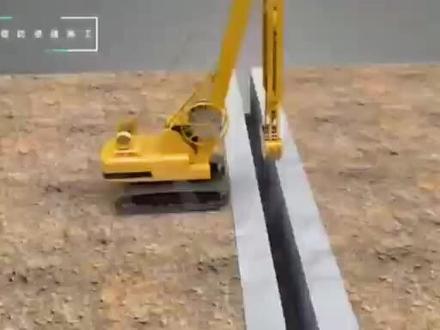

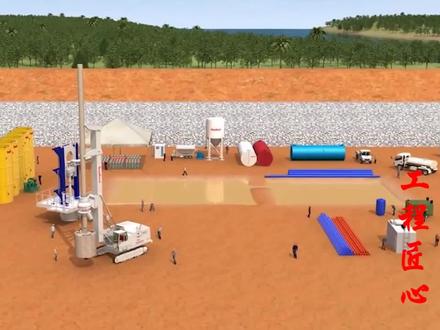

防渗墙施工流程一、开挖导沟,确定防渗墙墙位线,开挖导沟不设泥浆池。二、修筑导墙应设置线胶、钢筋混凝土导墙。 导墙主要作用有挡土击准作用、承重存续。泥浆导墙达到规定强度,拆模后回点土或者沿其纵向加设上下两道支撑。 三、开挖沟槽防渗墙施工采用专用的挖槽设备,沿着基坑的周边,按照事先划分好的浮段开挖狭长的沟槽。防渗墙的一次性槽段长度移取四至六米。 挖槽方式可分为抓斗式、冲击式和回转式等类型,这里采用抓斗式进行演示。沟槽开挖深度达到地下水位线及以下时,开始注入泥浆。 在开挖过程中,为保证槽壁的稳定,采用特制的泥浆护壁,边开挖施工边注入泥浆,泥浆页面始终保持在倒墙顶面以下二十厘米,并高出地下水位一米,以稳定槽壁。 四、清除槽底淤泥和残渣槽段开挖完毕后,应检查槽位、槽深、槽宽及槽壁垂直度合格后方可进行清槽换浆工作,使用抓斗清除槽底淤泥和残渣,配合泥浆循环处理。 五、要放接头管单元槽段外侧需安放接头管。防渗墙以采用圆形锁口管接头、波纹管接头、阶形接头、工字钢接头或混凝土预制接头等柔性接头。这里采用圆形锁口管接头进行演示,下放接头管至槽底, 接头管中心线与分幅线重合,接头管底部与槽底齐平。六、吊放钢筋笼每个浮段的沟槽开挖结束后,在槽段内放置钢筋笼,下放钢筋笼至设计标高。 七、下导管竹节安装并下放导管,导管数量槽段小于四米可一根,大于四米应两根以上导管在强幅中应对称布置。 八、灌注水下混凝土单元槽段混凝土灌注前,先将隔水球放入导管内,以隔离泥浆和混凝土,再将料斗堵口。料斗装满混凝土后,提拔堵口,一口气灌注首批混凝土。 混凝土浇灌过程中,相邻两导管内混凝土高差不应大于零点五米,随着混凝土的上升,要实时提升和拆卸导管。导管底端埋入混凝土面以下,一般以保持一点五至三米槽断,混凝土应均匀且连续灌注。 九、拔出接头管。混凝土中凝后,及时拔出接头管。 防渗墙槽段尖应跳挖,以相隔一至两段跳段进行,重复上述流程,完成其他槽段的施工, 形成一个连续的地下防渗墙体。

毛孔型防渗墙施工第一步,做倒墙倒槽开挖倒墙钢筋绑扎模板安装,倒墙混凝土浇筑拆磨。第二步,承槽 挖槽机械就位,泥浆入槽抓抖成槽。第三步,混凝土浇筑,接头管掉放下放钢筋笼下放导管,混凝土浇筑。



水利防渗技术振动沉模板墙水利工程中的振动沉模板墙,也叫振动沉膜防渗板墙,是一种用于堤坝基础垂直防渗加固的技术。 它利用振动锤将特制钢模板沉入土中,在拔模的同时灌注僵硬,最终在地下形成一道连续的防渗墙。这项技术的主要特点和工艺如下,工艺原理与施工流程, 其核心是振沉拔罐一次城墙,主要流程如下,一、模板就位,将专用的工字型空腹钢模板对准施工轴线上的孔位。二、震动沉模,开启大功率高频振动锤,将模板震动沉入土层至设计深度。 三、灌浆拔模,向模板空腹内灌注水泥、沙浆或塑性混凝土,然后边震动边拔升边灌注 浆液,在重力作用下留在槽孔内。四、连续承墙,通过 ab 双模板交替沉入灌浆拔模,并利用模板侧向的导向槽紧密套接,形成连续完整的地下防渗墙。 技术优势,这项技术受欢迎主要在于以下几点,防渗效果好,施工中对涂体有紧密作用,并对浆液进行震捣,墙体连续无接缝,渗透系数极小,施工速度快,功效高,每台班可完成约四百到五百平方米。 工程造价低,相比其他混凝土连续墙每平米造价可便宜约三分之一,质量易控制,工艺简单。模板兼具导向、护槽、正导等多种功能,适应性强,适用于沙土、淤泥制土等多种底层。 典型应用案例,杨龙潭水库早期应用实力验证了技术的设计与施工方法,结合入海水道用于提防防渗加固,要求墙体抗压强度 r 二十八大于等于三点零兆帕, 渗透系数 k 小 于等于三乘十七厘米每秒。马海泊湾水利枢纽在沙粒石层中成功应用,最大墙深达四十九点一米,填补了相关技术空白。能指标根据相关技术资料,振动沉模板墙的主要性能指标如下,承墙深度可达二十米, 墙厚十到二十五厘米,抗压强度大于等于三点零兆帕,渗透系数小于等于 a 乘十六米每秒。总体来看,震动沉模板墙技术以及高质、高效、经济的综合优势为水利工程的防渗问题提供了一个可靠的解决方案。

关于水利工程垂直朴素防渗的施工,除了之前提到的核心流程,还有几个必须把控好的关键技术细节和质量控制点,这对于保证防渗效果直观重要, 防止千里之堤溃于蚁穴也最为重要。垂直铺塑防渗核心施工流程与关键技术参数施工流程依然遵循开槽、铺膜、回填的主线,但在具体操作上,以下参数需要严格把控。一、开槽城墙关键护壁 必须用泥浆固壁,防止槽壁坍塌。泥浆密度需控制在一点一五到一点二五克,每立方厘米含砂量不超过百分之十二,槽底淤积不能超过十厘米。 开槽设备常用链条式或液压开槽机,需确保开槽连续垂直。二、塑膜制作与铺设膜材选择水利工程常用零点五毫米厚的聚乙稀土工膜或复合土工膜。 连接方式,环保工程中常用异形锁扣加止水条结构。水利工程中现场拼接可采用双道缝合,缝接宽度需大于两百毫米,若采用搭接,搭接宽度应不小于铺膜深度的三分之一,且不小于三米。 入槽实现塑膜铺入槽内后,必须在二十四小时内进行膜两侧回填,防止槽壁坍塌。 三、膜两侧回填与封堵底部封堵,为防止水体从墙底绕渗,槽底必须用黏土回填封堵至少一米厚。对于防渗要求高的工程,则回填专用的防绕渗密封剂。 上部回填,回填一般土料后采用净水促沉的方式,经过七到十天沉降后再补填夯实。四、顶部锁定与质量检测 连接闭合塑膜出槽后不能外露,必须与滴顶结构妥当连接,形成全封闭的防渗为屏。效果检查。可在防渗墙上下游挖土坑或埋设测压管,观测水位差来判断防渗效果。 也可在施工中采用无损检测,施工后进行完整性检测。质量控制要点,接缝是灵魂,无论是焊接还是锁扣,连接处是整个防渗墙最薄弱的环节。必须确保强度和气密性, 防止膜体破损。回填土料中不得含有尖角石块,避免刺破土工膜,确保嵌入深度。垂直铺塑必须嵌入到相对不透水层一定深度,否则防渗效果会大打折扣。

蒙古新兴乌兰矿为矿坝,位于蒙古国东北部乌兰矿矿区东侧约三千米的自然沟中,地理坐标为北纬四十九度零五分,东经一百一十四度零五分。 治理方法,大机覆盖层采用防渗墙进行处理, 混凝土防渗墙底部嵌入基层两米。防渗墙城墙深度为四点二七米至三十二点二米,墙厚度为零点八米。墙下采用单排为木灌浆进行 处理。 导向墙导向墙为钢筋混凝土结构。 冲击钻造控,液压抓斗造控。本工程采用两钻一抓进行成草施工,采用冲击钻机配合液压抓斗成草。 下接头管、钢筋笼子导管强断连接,采用接头管法预埋。灌浆管采用横架固定, 横架高度,根据槽孔孔深分段制作一个槽孔,使用两套导管浇筑 混凝土浇筑制备好的混凝土通过两台八立方米混凝土搅拌车运输到浇筑草孔 为木灌浆。介绍为木灌浆,采用自上而下分段,孔口封闭、孔内循环法灌浆。方法施工为木灌浆,分一、二、三续施工,先施工先导孔和一 后施工二、三序钻孔,钻孔孔径在六十毫米。 x y 杠二型地质回转钻机。钻孔根据地层情况选用金刚石钻头或硬质合金钻头钻进 每段灌香孔。钻孔结束后均采用大水量进行钻孔冲洗,进行压水试验。 灌浆为木灌浆接触段,段长两米,第二段三米以下,灌浆段长度采用五米,灌浆压力一点零兆帕至二点零兆帕。水灰底选用五比一、 三比一、二比一、一比一、零点八比一、零点五比一、六个比齐。 防渗膜铺设,防渗墙与为木灌浆施工结束后,在防渗墙下有挖深一米的毛固沟,毛固沟和霸体相连,铺设防渗膜。毛固沟中,防渗膜铺设完成后,浇筑 c 幺五混凝土,压实 抖音。
