一、地基处理,原道路路面状况和结构较好,可直接作为地基基础。二、支架底托安装。 三、支架立竿安装。四、支架水平杆安装。五、支架洗杆安装。六、循环以上步骤直至到达设定高度。 七、支架外侧安装作业梯笼。八、安装可调高度的支架顶托。顶托上铺设分配梁和方木,再在方木上满铺竹角板。 九、支架预押相量,支架搭竹帘预押,预押范围为相量实际投影面 预押赫载采用香梁总重量的一点一倍防水沙袋堆载,观测沉降量。十、绑扎香梁底板钢筋并安装运营力管道。 十一、绑扎衡量纵量钢筋并安装运用力管道。 十二、底副板钢脚线穿竖。 十三、底副板内膜安装与固定。 十四、 底副板混凝土浇筑采用泵车从胯中开始向墩顶方向水平斜向分层浇筑。 十五、底副板内膜拆除。十六、顶板内膜安装顶板模板采用钢管支撑上色顶托和方木扩大受力面积。 十七、香梁顶板纵向运营力管道安装与钢脚线穿竖。 十八、顶板及翼板钢筋绑扎。十九、顶板横向运应力管道安装。 二十、顶板横向 钢脚线穿竖。二十一、玉埋护栏钢筋。二十二、顶板混凝土浇筑方向,从胯中向蹲顶采取水平斜向分层一次性浇筑到位。混凝土浇筑时预留人孔与纵梁张拉槽口。 二十三、顶板混凝土浇筑完成达到规定强度后拆除顶板内膜。二十四、钢角线张拉 设计为部分,衡量钢数、纵向副板钢数、 纵向顶板高数、纵向 底板钢数,剩余衡量钢数。二十五、运用力钢数张拉毛固厚孔道应尽造压浆,且应在四十八小时内防止运用力损失和钢脚线锈蚀。 二十六、混凝土强度达标后拆除模板支架体系。拆除顺序遵循后知先拆、先知后拆的原则。二十七、纵量张拉槽口与人孔封堵。 二十八、安装桥面铺装钢筋网片。二十九、安装护栏钢筋玉埋路灯管道安装护栏模板。三十、桥面铺装与护栏混凝土浇筑。三十一、桥面抛完施工。 三十二、防水层施工。三十三、下面层施工。三十四年层施工。三十五、上面层施工。

一、地基处理,原道路路面状况和结构较好,可直接作为地基基础。二、支架底托安装。 三、支架立竿安装。四、支架水平杆安装。五、支架洗杆安装。六、循环以上步骤直至到达设定高度。 七、支架外侧安装作业梯笼。八、安装可调高度的支架顶托,顶托上铺设分配梁和方木,再在方木上满铺竹角板。 九、支架预押相量支架搭足联预押,预押范围为相量实际投影面 与压赫载,采用香梁总重量的一点一倍防水沙袋堆载,观测沉降量。十、绑扎香梁底板钢筋并安装运营力管道。 十一、绑扎衡量纵量钢筋并安装运力管道。 十二、底副板钢脚线穿束。 十三、底副板内膜安装与固定。 十四、 底部板混凝土浇筑采用泵车从胯中开始向蹲顶方向水平斜向分层浇筑。 十五、底副板内膜拆除。十六、顶板内膜安装顶板模板采用钢管支撑上射顶托和方木扩大受力面积。十七、相量顶板纵向运力管道安装与钢脚线穿束。 十八、顶板及一板钢筋绑扎。十九、顶板横向运营力管道安装。二十、顶板横向 钢脚线穿束。二十一、玉埋护栏钢筋。二十二、顶板混凝土浇筑方向,从胯中向蹲顶采取水平斜向分层一次性浇筑到位。混凝土浇筑时预留人孔与纵梁张拉槽口。 二十三、顶板混凝土浇筑完成达到规定强度后拆除顶板内膜。二十四、钢角线张拉设计为部分衡量钢数、纵向副板钢数、 纵向顶板杠、竖纵向 底板钢树,剩余衡量钢树。二十五、运应力钢树张拉毛固厚孔道应尽早压将,且应在四十八小时内防止运应力损失和钢脚线、锈石。 二十六、混凝土强度达标后拆除模板支架体系。拆除顺序遵循后肢先拆、先知后拆的原则。二十七、送两张拉槽口与人孔封堵。 二十八、安装桥面铺装钢筋网片。二十九、安装护栏钢筋玉埋路灯管道安装护栏模板。三十、桥面铺装与护栏混凝土浇筑。三十一、桥面抛完施工。 三十二、防水层施工。三十三、下面层施工。三十四年层施工。三十五、上面层施工。

线雕相梁两次浇筑的功法两次浇筑,也就是上部结构,梁体分了两次进行混凝土浇筑,第一次浇筑的部位为底板与浮板, 底板就是整个梁体的底层,副板呢,就是连接底板与顶板的中间部分,这两个部位在第一次浇筑同时进行,浇筑完成之后就是第二次浇筑的顶板施工。一次浇筑与二次浇筑在副板处的分界位置为 主板顶部的斜倒角处,该位置为加厚段,一般情况下都是在该部位进行二次浇筑。那么量体为什么要分两次浇筑呢?我是成功带你了解工程施工。

现浇香粮施工 线胶相量采用等高度直付版线胶相量,相量量高一点五米相量,顶板后零点二五米,底板后零点二二米,副板后零点五米, 两侧悬臂长二点零米,全连仅在桥墩支点洁面处设置端中横格梁,线胶相梁采用 c 五零混凝土 箱梁支撑系统采用盘扣式满堂支架,杆件立杆直径为六十毫米,斜键管径为四十八毫米,全部采用热度新处理。底膜采用十八毫米乘一千二百二十毫米乘两千四百四十毫米。竹胶板 主板与方木用铁钉牢固,侧磨和端磨采用十八毫米厚竹胶板相量,侧磨次棱采用五十乘一百毫米,方木,外侧主棱采用双拼四十八乘三点五毫米,钢管 通过钢管和扣件固定在支架上,竖向间距不超过五十厘米。支架搭设完成后,采用沙袋法对支架进行预押,预押完成后,支架系统满足设计要求时,再进行线交梁的施工。

满堂支架现交箱梁施工工艺一工艺流程 二施工步骤地基处理可采取灰土改性或改变填料类型,如增加山皮石、浇筑低标号混凝土层面等方式。 地基承载力经检验合格后开始搭设支架。地基排水系统需设置好, 保证雨天不积水。支架搭设支架采用碗扣式钢管支架进行搭设,选取四十八乘二点七毫米钢管,材质为 q 二三五杠 a 三钢, 轴向容许用力等于一百四十兆帕。支架搭设原则,严格按照评审过的方案和规范执行。架子弓正确佩戴安全帽,系安全带。搭设过程中及时设置剪刀撑。 支架搭设顺序,纵向由一端向另一端依次进行,并逐层改变搭设方向。搭设完衣部架后,及时按照规范要求检查调整其水平度与垂直度, 保证其位置的准确。支架搭设流程,测量放线、安放电木底座,自中线起立沥杆,并随即安装水平衡杆, 安装横向水平加固杆。多排支架搭设完成后,安装纵向水平加固杆。找上述步骤逐层向上安装,按规定位置安装剪刀撑,安装栏杆、挂立杆、安全网。 支架预压支架预压采用混凝土预制块、沙袋等方式进行预压,预压加载采用百分之六十、百分之八十、百分之一百二三级加载进 形,预压块的重量按照设计预压加载值控制本工程为横在的一点二倍加载。预压断面顺序,先中间底板在两侧一元板 纵向堆在时,坚持由跨中向支点分段分层均衡加载。横向同层堆在坚持由底板结构中向两侧对称堆码,转运时由两边向结构中对称拆移, 堆在时注意观察支架稳定情况。加卸载分层均匀进行,杜绝一边先加卸,以防颠覆。监测点的高层沉降要满足预压规范要求,过程中做好高层数据的跟踪观测收集 七十二小时后开始预载,根据采集的高成数据计算预拱度,并编制预押报告。 铺设底板和翼板、箱梁底模、侧模和内模均采用 deta 等于十五毫米的主角板, 主角板容许硬力等于七十照帕,弹性木量一等于六乘十立方照帕。木板接缝要严密平整,严格按照结构尺寸进行铺设。五、底副板施工 安装完制作后开始绑扎底副板钢筋。绑钢筋需遵循先绑扎衡量钢筋,再绑扎箱式底板和副板钢筋。钢筋绑扎严格按照图纸执行。经监理工程师验 收合格后安装波纹管,波纹管按照图纸平面坐标和竖曲线高程进行精确定位,线型要保持平顺,并每隔五十厘米设置一道定位金。 其后安装内膜。安装模板时要特别注意箱梁到角处的模板加固, 模板安装完成后进行钢脚线穿束,整个箱梁进行冲洗干净。经监理工程师验收合格后,开始浇筑底副板混凝土。 浇筑混凝土前需对现场技术员、试验人员和班组及商混凝土站进行详细的技术浇底,温度大于三十二度或低于五度时不易进行浇筑。为保证混凝土 质量,要严格控制混凝土的配合比、塌落度、合异性等各项指标不合格的混凝土坚决不得使用。浇筑过程保证分层浇筑厚度不大于三十厘米,做到不漏阵、不过阵,且要连续浇筑。 混凝土浇筑过程中设专人进行支架观察,发现异常及时汇报。浇筑完成后及时凿毛进行养生养生。采用土公布覆盖洒水养生洒水要及时保持土公布成湿润状态。 顶板施工底副板混凝土养生后搭设顶板内支撑,铺设室内顶板模板,清理模板,绑扎顶板钢筋和安装波纹管, 运力穿塑。经监理工程师验收合格后浇筑顶板混凝土完成后,土工部覆盖洒水养生。张拉压浆,待混凝土养护期过后,混凝土强度达到百分之九十时开始张拉育婴力, 按照相良纵向育婴力、衡量育婴力、顶板横向育婴力的顺序进行张拉。 张拉前需进行千斤顶标定,并上报张拉计算书。张拉需双端对称,张拉计算实际伸长量与理论伸长量进行对比是否在规范允许范围内。 张拉完成后进行压浆,压浆要保证浆体灌满整个御阴力管道,保证压强 并持压五分钟。压浆后进行封毛端混凝土浇筑。支架系统拆除梁箱外深溢原版和内版带混凝土抗压强度达到设计强度标准值百分之七十五时方可拆除 箱梁底模。待梁体混凝土强度和檀木达到设计强度的百分之九十及张拉压浆后开始拆除 支架。拆除顺序遵循先知、后拆、后知先拆纵向从胯中向两端吨位循环卸落,拆时严禁抛扔,施工段分界处预留五至六米不拆除。 拆除支架时必须设置警戒区、警戒标志挂警告牌,并派专人监护,严禁无关人员进入或逗留。

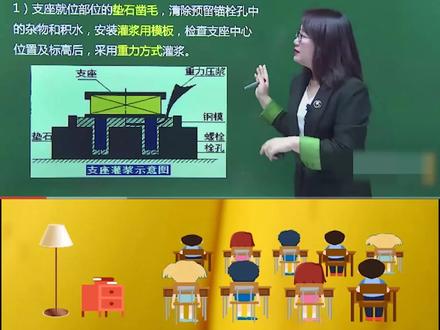

好,接下来看一下第二个橡胶梁的棚式制作安装,这块重点提示这么几个,第一个因为咱们接下来所做的这个电池啊,跟支座之间,他下面的钢板必须是完全密集在一起的,那怎样做的到呢?所以呢,我们下面的电池底面,第一步必须要给他进行造盲 啊,这是第一步,这属于新旧混土吗?是真的联系吗?对吧?所以第一步我们凿毛,第二步话就是把预留的这个双孔啊,咱们给它清理干净,那第三步咱们在四周给他织设模板,对吧? 然后呢第四步请注意不能或缺的我们必须要检查,检查什么呀?检查一下你制作的两大内容,第一制作咱们的中心位置对不对?第二的话就是标高对不对?如果这对了,那接下来我们在最后进行重力士灌浆,所以呢这里注意一下啊,我们的横式制作,通常情 情况下,为了保证咱们彭氏之作的底板跟我们下侧电池之间紧密,突然用什么方法进行施工呀? 那么这个方法咱们叫做重力方式灌浆,但是他的施工细节主要有这五点需要把握,第一点的话就是电池需要杂毛,第二的话就是双孔需要清理,第三个的话就是安装模板,第四的话就是检查,检查非常容易出现漏缺题目啊,最后一个我们再开始进行灌浆,这五点大家务必注意一下,这是一个非常强的实操性题目。 好,那么另外一个特别注意,由于呢咱们在施工的时候施工完了,那么我们这个盆是想要去做,他是个什么?他是个整体, 所以后期你要发挥他的这个允许量体产生位移这个功能的话,那你必须要把它拆掉。所以最后一个注意下,要及时拆除支座的上下钢板的连接螺栓啊,这连接螺栓必须要给拆除掉。好,这点大家注意一下。
