常会遇到作业面空间狭小、异形空间多、回填材料要求高、回填压实难度大、回填成本高、回填后遇水、塌陷等难题,严重影响了施工质量和建筑的安全稳定。如肥槽回填中的施工作业面狭小、溶洞回填中隐蔽空间多, 管道回填对回填材料隆重要求高。狭小空间回填无法压实、回填材料采用混凝土成本高等。如何更加合理、高效、安全、经济的解决各类回填施工中的难题,是沿土施工中需要切实思考的一个问题。 经历了实践检验的流态固化土使上述难题变得迎刃而解。流态固化土既是一种新型绿色工程材料,也是一种新型填筑技术,它是根据工程需要,利用开挖渣土、 建筑固废工程、废弃泥浆等,加入适量固化剂和水,搅拌成具有一定流动性的混合料,通过浇注或填注养护后固化成为具有一定强度水稳定性、低渗透性和保持长期稳定的新型工程材料。 采用大流态的预拌固化土,可泵送或溜槽浇注,无需震捣成型,减少了传统肃土、灰土回填的碾压糠实工序。流态固化土的这些特性,完美解决了传统回填施工过程中出现的施工场地狭小、异形空间多、回填材料成本高、回填土质量难以控制等问题。 流态固化土在实际工程中也有许多成功的应用案例,例如雄安新区启动区综合管廊回填结构复杂,使用传统回填方法难以压实, 采用固化剂制备流态固化土进行回填,固化土二十八天强度均大于一点五兆帕,满足施工要求,不但造价节约百分之二十五至百分之三十五,工期也节约了百分之五十。 例如雄安华能总部肥槽回填项目,肥槽较为狭窄,而且深度为十三米。为保证回填施工质量,使用固化剂制备流态固化土进行回填,总回填方量在两万方,最终工程质量满足了施工要求。

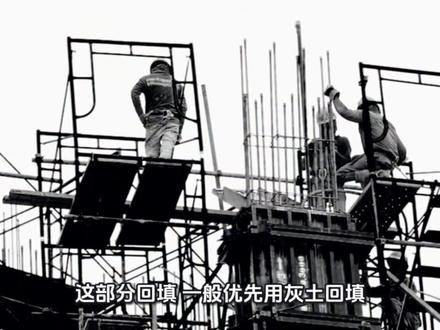

大家好,今天一次性把土方回填里的基础回填、肥槽回填、防新回填讲清楚,还有原土回填、灰土回填,回填与换填的区别,全是干货。首先我们先分清三个最容易搞混的回填概念。 第一个,基础回填,就是垫层、独立基础、条形基础这些地下结构施工完成后,在基础周边、基坑侧壁之间进行的土方回填,主要作用是把基础周边空隙填实, 保护基础结构。第二个,肥槽回填,很多人不知道肥槽是什么,其实就是地下室外墙到基坑开挖边线之间那一圈梯形空间,这部分回填一般优先用灰土回填,密实度要求高,防止后期下沉渗水。 第三个,防新回填,指的是室内地面标高和基础顶面之间的空隙回填,目的就是把室内填到设计标高,保证地面平整不下沉。计算也很简单,直接用室内地面面积乘以回填厚度, 就能算出防新回填方量。接下来大家常问,原土回填和灰土回填工程量一样吗?不一样, 原土回填是直接用开挖出来的原状土回填,灰土回填是按比例掺灰半和后再回填, 材料、工艺、单价都不同,工程量要分开计算,最后再区分回填和换填有什么区别?回填是把挖出来的土再填回去,补齐空间。 换填是把底下软弱土、淤泥、不合格土挖走,换成好土、灰土、砂石等材料,目的是提高地基承载力,属于地基处理。总结一下,基础回填户,基础 肥槽回填填外墙周边房心回填台、室内地面原土、灰土看设计分开算,回填是补齐,换填是加固。

液态粉煤灰从来不是一个需要你照顾的软弱材料,它不需要你加土蒸馏,不需要你加水藻平,更不需要你振捣觅食。如果你还在这么做,说明你根本没理解它存在的意义。 墙孽里最常见的命物是把液态粉煤灰当成有流动性的肥料,觉得只要流过去了,就算填满了。于是有人为了省钱,把粉煤灰掺到水泥,几乎不存在。 有人为了省事,把水加到浆体离析,有人凭手感往里掺沙、掺土调稠度。这些做法的共同逻辑是,用处理泥浆的思维去处理一个经过设计的填充体系。错! 液态粉煤灰的本质是以粉煤灰为骨架,胶凝材料为纽带,水为载体,在重力驱动下完成颗粒自组织排列,最终形成无压密、无收缩、可自立的钢性填充体。 他不是流过气就行,而是流过气之后在原地拧成一个密实的整体。违背这个本质,后果只有一个,管底依然是空的, 台背依然灰尘。挖开之后,看到的是一堆毫无强度的灰色杂土。没有人会为这堆杂土负责,除了当初那个决定加土 加水加沙的你,最终只剩一句,液态粉煤灰不是泥浆,把它当泥浆用,它就会给你用。泥浆的后果,最后什么都留不住。

肥槽土方回填需要多少自然方量?那应该怎么计算?一个长二十米、宽一点二米、高四米的肥槽,理论方量是二十乘一点二乘四,等于九十六方,最终松散系数按照零点八七进行考虑实际需要自然方量为九十六,除以零点八七等于一百一十点三立方。

严格按照设计文件确定的土类回填夯实方法和夯实后的分层厚度符合施工方案, 通过土工机实验确定回填土最佳含水率及对应的最大干密度。每层夯实后,按照标准规定的方法取样进行回填土密实度试验,并取得压实度、压实系数,压实度符合设计要求后,方可回填上一层土。


固化土回填不知如何选材料,怕影响环保与强度?固化土回填材料要兼顾环保与强度,我们施工队掌握材料特性,选用环保且高强度材料,施工技术成熟。关注我们解决固化土回填材料选择难题。

在基坑粉槽、流态固化土回填这类新型工艺施工中,造价咨询单位如何结合现场实际的施工情况做好过程造价管控呢?流态固化土造价管控的核心在于防重叠计费与控掺量。 一是化清土源利用现场土时,需在土方外运清单中同步扣减土方量,避免既拿了外运费,又省了购土费。二是严控固化剂的掺量, 以实验配合比为准,跑浆超耗部分不计入结算。三是肥槽剂量按照理论的净控体积计算,无需要需方系数, 做好隐蔽影像的记录,锁死配合比工作量、外运扣减三组数据。

通辽肥槽固化土回填施工价格,专业做固化土回填施工机坑、桥台、路基管道全覆盖,经验足,设备全,包工包料,价格实在。


担心固化土回填施工质量差,影响工程进度,固化土回填施工需严格把控材料比例与夯实程度,我们固化土回填施工队经验丰富,严格规范操作,确保每一处回填都坚实可靠。服务优势在于团队专业,设备先进。关注我们,为你解决固化土回填施工难题!

窄槽伸肌回填难题,流肽土全搞定,高流肽可泵送,自流平、自觅食,轻松填满狭窄缝隙与边角死角, 降本增效,就地消纳工程气土变废为宝,绿色低碳,固化后强度稳定,整体性强,可有效降低后期沉降隐患。伸肌坑肥槽首选回填技术,筑牢建筑根基。

承接道路宽改造工程的老板,老路宽回填固化土施工无压力,和原有路面衔接自然顺畅,施工干扰小,快速完成宽区域基底回填,缩短道路改造整体施工时长,欢迎沟通,项目选材适宜。

像这样的肥槽回填拉土的车数怎么算?这个肥槽下口宽二点五米,上口宽五点五米,深度为四米,长二十米,土方量等于括号,上口宽加下口宽乘以深度除以二,再乘以长度。代入公式等于括号五点五加二点五乘四,除以二,再乘以二,是等于三百二十平方米。 三百二十方属于夯实厚的体积,根据土方体积折算系数表得知,一个夯实厚的体积等于一点五个虚方体积,那么虚方体积等于三百二十,乘以一点五,等于四百八十方。采用二十方的车子运土的话,拉土车数等于四百八十,除以二十,等于二十四车。
