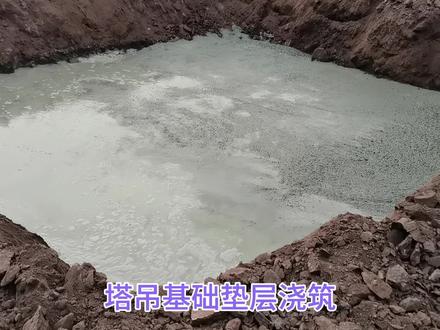

根据塔基说明书及工程地质资料确定基础型号、测量定位。开挖机坑 开挖后底部做平整夯实处理,按照标准浇筑垫层,砌筑侧墙四周和底层做好防水措施,按标准规定进行平整 安。选定的基础尺寸安装模板布置下层钢筋 固定支角与较正框或标准节装配, 放置机座及固定之角, 用经纬仪、水平仪测量 机座螺栓调节,使其水平及垂直方向达到千分之一要求,且固定支角主弦上端面与浇筑成型后基础上表面距离为零点一五米,调好后加焊钢筋固定 布置上层钢筋及竖筋。严格按说明书要求配金,不得少金,不得漏扣。预埋线位置钢筋不得切断或减少。 浇筑混凝土塔吊基础混凝土等级为 c 三五级以上。做好防水措施,保证钢筋保护层厚度大于零点零五米。 浇筑完成,待其完全干硬后,取下较整炕拆除模板,基础养护时间不少于十四天,按电器及壁垒要求正确接地。



今天给大家分享一个变频塔吊零基础的教学视频,一看就会的那种。首先第一步先打开这个急停开关,就是这个红色的按钮,向右旋转半圈, 红色按钮往上抬一下就打开了。然后再看旁边这个绿色的按钮,这个是总体按钮,按一下看上面的灯开始闪了几下,这时候塔掉就通电了,可以操作。然后再看左边操作台的两个按钮, 这个黑色的按钮是制度,就是锁大臂哦,大臂挺好,以后按一下这个大臂就不动。旁边这个按钮叫旁路,就是大枸杞的 极限,以后按住这个按钮,大勾还可以往上起。 然后再看左边这个操作,他这上面有一个蓝色的按钮,我按住这个按钮,操作感是掰不动的, 必须按住这个按钮,操作感才可以掰得动。左边这个操作感,往左掰,大臂就往左摆, 掰一下是一档,再掰一下是二档,以此论推,一共五个档, 档位越高,速度越快。往右白大臂就往右摆,也是五个档位,档位越高,速度越 左边这个操作感,往前推,小车就往前跑,也是五个档位。 往后掰,小车就往后跑,也是五个档位。 右边这个操作感也有一个蓝色按钮,和左边的一样,操作的时候也要按住。 操作感,往前推,大勾就往下落,也是五个档位,档位越高,大勾的速度就越高, 操作感,往后推,大勾就往上升,也是 十五个档位,档位越高,升的速度就快。

大家好,我是彭公,今天来聊聊塔吊基础。一般来说,塔吊租赁单位会给我们提供塔吊的说明书、塔吊基础的平面图以及塔吊基础的地基承载力要求。当我们确定了塔吊的基底标高后,就要查看项目的地刊报告。 如果天然地基承载力足够时,就可以不打桩,如果天然地基承载力不够,就需要打桩。另外, 最新的规范 j g j t 幺八七二零幺九中要求,塔吊基础高度不宜小于一点二米,混凝土强度等级不低于 c 三十,垫层强度等级不低于 c 二十,且安装塔基时,基础混凝土必须达到设计强度的百分之八十以上, 塔基运行使用时,基础混凝土应达到设计强度的百分之一百。基础混凝土施工时,应在基础顶面四角预留沉降及位移观测点,待塔基安装后应定期观测并记录。所以你清楚了吗?

我们来看一下我们这个塔吊基础啊,他是在我们的基础阀板内部的,那这样做他有什么优势和劣势呢?首先说一下他的优点,这样做呢,他使我们的塔吊的覆盖范围啊更广,可以做到没有死角。 第二个这样做他可以降低我们的塔吊基础的造价,我们可以看到我们这一块塔吊基础混凝土已经浇筑好了,后期我们在浇筑滑板时,这一块混凝土就不用浇筑了。然后来看一下这个 吊基础,在浇筑前预留钢筋,后期与我们的滑板基础连成一个整体,这样也节省了一部分钢筋。

塔吊基础规格构筑钢筋混凝土平台基础采用四根钻孔灌柱,桩内查钢革构筑,革构筑顶部制作钢筋混凝土平台并托起塔吊的方式安装塔吊。根据工程地质勘查报告和塔吊基础喝载情况, 确定塔吊基础装的装径、装长及配金钢革构筑直接埋设在桩内,插入长度为三米 格构筑与装钢筋笼电焊焊接,格构柱与塔基钢筋混凝土平台连接,带上承台,塔吊基础混凝土强度达到设计百分之八十就可以安装和使用塔吊。当塔吊上承台下方土方开挖时,严禁使用塔吊,必须先对塔吊进行加固。格构柱每隔一点八米设置水平支撑, 水平剪刀称及鞋称均采用 l 一百六十乘以十四脚钢。在机坑开挖至地下是底板,标高 后在地下是底板及地下是成台,以下做四百毫米后塔吊构造成台。塔吊格构筑穿地下是顶板时设置施工洞,待塔吊拆除后对施工洞进行封闭施工。

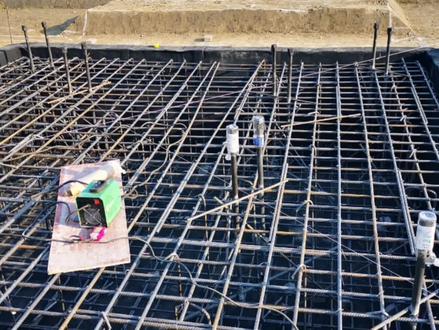

塔吊基础验收的时候都需要注意什么?首先呢钢筋原材要有出厂合格证和实验报告,而且呢钢筋原材还需要送第三方实验室做检测,提供第三方实验室的力学检测报告, 这种重要的检测报告呢,在施工前呢是不能缺的,如果钢筋或者混凝土是块,你在送检的时候呢,遇到了不合格,这个时候最常见的一种非常不正规的处理方式就是送钱解决, 当不合格那份报告呢,不存在宅公呢,在这里不推荐这样做,如果你真的遇到了瞬间的材料呢,不合格要先和自己的所属领导呢说一声,资料员呢千万不要自作主张。第二点呢就是塔吊基础内的钢筋呢,必须经经理验收合格,合格以 以后呢才能浇筑混凝土,有些地区呢对塔吊基础施工呢质量呢非常的看重,这个时候呢塔吊基础验收呢,你还得邀请当地的质检站一块共同验收,总之呢要符合当地的一个要求, 当地怎么要求呢,我们就怎么办,主要呢就是验收塔吊基础里面的受力钢筋的一个规格,数量,间距,还有拉筋的位置,再有呢就是钢筋保护层和钢筋的一个连接方式,这些呢都要符合规范。还有就是塔吊基础施工配金图的要求, 一定要做好钢筋的隐蔽工程验收,塔吊基础的隐蔽验收资料呢是不能缺的。第三点呢就是塔吊基础的混凝土浇筑以后呢还要按规定的流制石块,必须呢要有 有同条件的养护混凝土吃块的实验报告,并且呢要做好混凝土吃块的实验记录, 塔吊基础的混凝土强度呢,在规范上的要求由原来的 c 二五呢,现在呢提高到了啊,不能低于 c 三零。塔吊基础的一个混凝土强度不光要满足施工规范的要求,还要达到塔吊说明书上的要求, 一般情况下呢,塔吊基础的混凝土强度呢,达到设计要求的百分之八十以上呢,才能进行塔基的安装,塔基运行使用的时候呢,塔吊基础的混凝土强度呢,必须得达到设计强度达百分之百。 最后一点呢,就是我们知道塔吊本身呢,他就是金属做的,所以呢间接上来说呢,塔吊呢本身他的本体呢就是一个避离针,只要塔吊的 接地这个措施呢做的好,整体上来说他是具备一个防离功能的,规范上说呢,塔吊是完全可以不做避离针的,但是呢必须要做可靠的接地,但是很多时候甲方或者经理的要求我们塔吊顶上呢还是要做好避离针, 塔吊的一个避雷装置的接地呢,是在基础施工的时候就要提前的预埋好,所以呢,在塔吊基础验收的时候呢,还需要有塔吊的防雷接地检查验收记录。




今天呢和大家讲一下塔吊基础,首先呢先解释第一个问题,塔吊基础是不是必须打桩,目前呢塔吊基础有装的还有没有装的,这两种类型呢都比较常见,所以呢塔吊基础呢不是必须打桩。 一般来说呢,塔吊租赁单位会给我们提供塔吊的说明书,还有塔吊基础的平面图,在塔吊基础的平面图中呢,就能看到塔吊基础的一个做法, 这个塔吊基础的做法呢需要项目部来审核,一般呢,租赁单位给我们提供的塔吊基础的图纸中呢,就会有塔吊基础的宽度还有塔吊基础的高度, 也就是说呢,这个图纸里面呢,会给出我们塔吊基础需要做多大,需要呢做多厚。还有一项重要内容呢,就是塔吊基础以及承载 能力的要求。塔吊基础是不是必须打桩?这个问题主要呢就是根据土的地基承载能力来确定的, 一般情况下呢是这样认为的,塔吊基础呢要按照塔吊厂家的说明书来做。确定了塔吊基础的底标高以后呢,这就要求我们来看一下我们所在项目的地摊报告, 在地摊报告中,如果在塔吊基础底标高处,土质能够满足塔吊说明书中承载能力的要求,这个时候的塔吊基础呢是可以不打桩的,就是说呢,可以完全利用天然地基来作为基础, 如果呢是另外一种情况,是一种相反的情况,确定了塔吊基础的平面位置和底标高以后呢,地刊报告中标高处的图质呢,他不能够 满足塔吊说明书中要求的第一承载能力的要求,因为呢,地基基础承载能力呢比较差,这时候呢,为了保证塔吊基础的一个稳定性呢,就必须进行打桩, 常见的打打桩方式呢是打四根桩,这种情况呢,就需要利用装基础来作为我们塔吊基础的一个地基, 我们呢,在结合下最新的规范 dj g 杠 t 幺八七杠二零一九塔吊基础的技术标准来看一下它里面是怎么规定的。 他在装基础的一般规定里,他是这么说的,当地基土为软弱土层,采用浅基础,不能满足塔基对地基承载能力和变形的要求时候,应该采用装基础。从这句话的字面意思 来分析的话呢,也就是说明呢,卡掉基础呢,不是必须打桩。最后呢,再说一下这本规范里面对于构造要求和验收要求的修改的内容,因为呢,他修改的内容呢,比过去呢都要求更严了。首先呢,对于板式和十字形基础呢, 他的基础高度有了新的要求,基础高度呢,由原来的一米呢,现在提高到了一米二,增加了二十公分。 另外呢,混凝土的强度等级呢,由过去的 c 二五,现在提高到了啊 c 三零。 电层的混凝土强度等级呢,由过去的 c 幺五,现在提高到达 c 二零,而且电层的厚度呢不小于十公分。最后再补充一个知识点,就是安装塔基的时候呢,基础 混凝土的强度等级呢,必须要达到设计强度的百分之八十以上。卡机在运行使用的时候呢,基础混凝土的强度等级呢,必须达到设计强度的百分之百。
