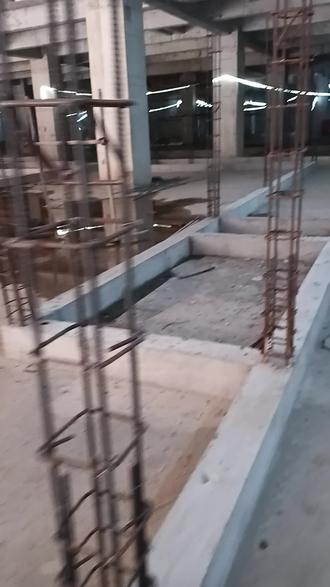

今天有粉丝问我,地下室防水卷材施工如何验收?大家好,我是工程阡陌, 我们今天学到的规范是地下室防水工程质量因素规范 gb 五零二零八杠二零幺幺。 卷材施工前应当将基层清理干净,基层阴阳角应做成圆弧或四十五度坡角,其尺寸应根据卷材品种确定。 在转角处、变形缝、施工缝、穿墙管等部位应铺贴卷材。加强层,加强层宽度不应小于五十公分。铺贴双层卷材时,上下两层和相邻 两幅卷材的接缝应错开三分之一至二分之一幅宽,且两层卷材不得相互垂直铺贴,单层卷材 同样如此。防水卷材搭接宽度衔接下表。我们一般常用的是第一个弹性体改性沥青防水卷材,搭接宽度为一百毫米。 还有一种比较特殊的就是我们的后胶带防水施工,后胶带防水施工时尽量减少卷材搭接,为了减少渗漏,我们一般项目要求防水卷材铺跌要超过后胶带至少一米。 我们现在看到的是地下室防水卷材的施工现场。所谓的五十公分的附加层 单包含电梯井、集水井以及砖胎膜所有的阴阳角。五十公分的附加层做完以后才可以进行大面积的铺贴。点个赞呗,我们下期再见!


毛感的施工计划于二零二四年四月十一日完成地下室施工。地下室顶板施工完成后,分施工段一到二、三到四两段进行地下室外墙防水施工及土方回填, 以便于三号行车公寓受基坑影响的部分成台尽早具备工作面。整体地下室外墙防水和土方回填工作计划于二零二四年四月二十六日完工。 四号行车公寓成台,待三号楼主体施工至六层时再开始施工,以便于资源的有效利用。 本工程地上共四栋公寓综合楼,结合工程进度计划横道图进行地上单体施工的流水作业,预计四百四十个日立天完成。根据土方及地下施工 顺序,地上主体施工由二号到一号、三号到四号行车公寓的先后顺序分别进行施工。一号、四号行车公寓分别在二号、三号行车公寓施工至地上六层时开始地上部分的施工。 在此期间,预计最晚于二零二四年十一月二十三日完成四栋单体的主体结构验收。预计于二零二五年六月十日完成所有单体建筑的单位工程竣工验收。施工现场共设置三台 tc 五、六幺、三杠、六 f 塔吊, 一台臂长为五十米,两台臂长为四十四米。每栋主楼设置一台 scd 二零零斜杠二零零的施工电梯。根据施工需要设置木工加工棚、 钢筋加工棚、木墙加工棚、装配式预制构建堆场、气体材料堆场、机电材料堆场、装修材料堆场和浴挂、砂浆罐等设施。 主体结构封顶后十五到二十天时间进行外架的拆除、塔吊的拆除、撤赏以及吊篮的安装,并进行木墙及外立面门窗从上往下进行施工。 局部门厅采用曲臂车、小型吊车进行施工。待木墙与外立面施工完成后,进行室外工程施工。在此阶段期间,依次逐步进行室外雨水回收、废水系统、管综系统施工、室外铺装与沥青、道路浇筑、景观绿化工程、 室外景观照明、路灯、充电桩和其他成品安装。待室外工程结束后,进行 各项工程与资料验收,并待竣工验收与备案后交付甲方使用。竣工验收与备案于二零二五年八月十九日完成。整体项目于二零二五年九月十三日交付使用,总工期用时七百三十日。立天。 四、重点工艺展示。施工期间,为防止对地铁运营造成不良影响,设置有效的隔离措施,确保施工挖掘不损害地铁结构。采用低震动、低噪音的施工方法,避免对地铁线路和车辆产生干扰。 在深基坑土方开挖工程中,需要制定详细的开挖计划,并结合周边环境进行综合分析,采用逐层开挖、合理支护等方式,控制 黑坑变形和土方塌方的风险。
