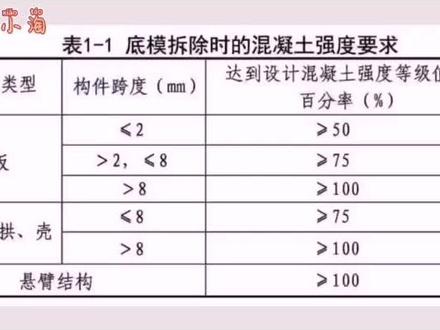

浇铸完半小时就拆模,胆子是真大!现浇混凝土到底多长时间才能拆模?国标五零混凝土浇铸后多久可以拆模呢?因为依据混凝土的施工规范,跟构建的内型和跨度都有关系。 一就是柱子、剪力墙等竖向构建,因为它只有侧模,只要不破坏它的棱角,一般浇铸后十二到十四小时后就可以拆。二就是对于板, 当跨度小于等于两米的时候呢?呃,必须到混凝土达到百分之五十才可以拆膜。然后当跨度就是两米到小于等于八米的时候呢,达到百分之七十五就可以拆膜。然后当跨度大于八米的时候,需要达到百分之百才可以拆膜。 三就是对于梁,它侧膜也是在不破坏混凝土表面的情况下,十二到十四小时就可以拆。然后底膜,当跨度就跟板一样,它小于 小于八米的时候呢,达到百分之七十五就可以拆膜。然后当跨度大于八米的时候呢,要达到百分之百才可以拆。然后大家注意一下,对于旋臂构建,因为它属于一个重要构建,溶于度比较低一些,无论跨度是多少, 必须达到百分之百才能拆膜。具体时间呢,大家可以参考这张图,还要注意冬季夏季的一个季节,记得点赞关注哦!

哎,李总,嗯,四月份浇注的多久能拆完?在泰兴啊,四月份的天气一般在十五到二十度啊,按照规范给我们的施工经验,就是说这个侧膜,也就是我们的侧板加梁膜一,一般情况下在十二到二十四个小时即可拆掉,因为他这个东西 他不承重,所有都是我们强承重啊,然后就是说里面,我带你到里面看一下,第二呢就是我们上面这个底膜啊,就是我们承重模板,这个最为关键啊,我们如何判断这个强度呢?第一个呢,就是看我们跨度小于等于两米呢, 强度在百分之五十左右,基本上三到五天就可以了,跨度在两到八米的时候,这个自建房最为常见, 强度能达到百分之七十左右就得到十天以上,七到十天啊,然后跨度超过八米,比如说我们超过八米,这个强度能达到百分之百就要在二十天左右啊,切记,混凝土的强度在百分之七十上下的时候,绝对不能缠着顶膜接二层啊, 轻则底部开裂啊,重则楼板下沉变形,你修都没办法修啊。我呢给大家整理了一套拆模顺序啊, 先拆侧模后拆底板啊,先拆非承重的柱子那个模板,后拆承重膜,你记住了吗?

好,大家好啊,今天啊,给大家分享一个知识点啊,咱们今天是两个知识点,第一个知识点就是给大家说一下对于咱们底膜拆膜时的混度强度一些要求。 第二指点啊,也是大家一直比较疑惑和困惑的一个指点,就是构件的跨度啊,这个跨度是指 长项还是指短项啊,待会给大家做一个阶段。那么先说一下底膜拆模式混土强度要求,对于板来说啊,分为三种情况, 小于等于两米的时候,混入强度等级要大于等于五十百分之二。 呃,大于两米,小于等于八米时候啊,把那宽度,那么混动强度等级要达到百分之七十五 才可以进行拆模。如果板的啊,跨度大于八米,那么混入强度必须要达到百分之百,当然了,咱们施工现场流质拆模石块啊,要对石块进行一个实压。 对于两类的构架啊,两股翘,这类构架分为两种情况,第一种情况,小于等于八米十,荤素强度要达到百分之七十五。大于八米十,荤素强度要达到百分之百。 对于悬挑构件啊,不管什么情况,荤素强度必须要达到百分之百才可拆磨。好,那么问题来了, 对于这个构架跨度啊,这个跨度是指哪个方向啊? 那么呃,我先跟大家说一下定义什么叫跨度啊,跨度是构件的支座之间的距离啊,勾构架支座之间的距离。那么这就简单了,对于单向板,对于单向板, 他的支段在什么位置啊?咱们知道支座在哪?是他的支段 长向这个方向啊,这个方向是他的支座,这个方向是他的支座对不对?那么支座之间的距离是哪个距离啊?是这个距离 啊,也是这个距离,就是咱们现在所说的构件的跨度。那这一点,当然了,对于双向版来说 说啊,双向板来说,他制作是四面都是制作,所以说双向板取的是长边啊,取的长边, 对于粮来说啊,对于一根粮来说,当然了,他的制作在哪啊? 在柱子啊,在柱子上,所以量的跨度是柱与柱之间的距离,这很好理解,对不对?现在大家比较迷惑了,对,就是单向板啊,就是单向板, 单向板说的就是短边啊,因为他的这个边是他的支座啊,支座与支座的之间的距离是构架的跨度,这一点大家要明白。 好,今天的知识点分享到这里啊,大家如果有些什么疑问啊,可以在评论区给我留言啊,谢谢大家。

今天给大家做一期混凝土抗压强度检测的标准操作演示, 咱们现场这一批石块是一百乘一百,已经到了固定日期,现按规范要求,从这个石块的测量,石块的摆放以及这个价格的速率到这个强度换算计算。我一步一步给大家讲清楚, 咱们压这一百乘一百石块之前,必须先用这个,先用 尺测量量这个石块的这个侧面,用这个卡尺,用卡尺或者钢尺尺量这个侧面量两个点, 取这个平均值,两个侧面一定要是侧面,不是这个磨面的这一面。然后呢他这个石块尺寸这个范围规定边长呢?允许误差正负零点五毫米, 也就是说这个一百乘一百的石块,呃到九十九点五或者是到一百点五毫米之间,这个石块就合格。 这检查完这个石块包括这个边里没有这个菱角,咱们要放石块的时候要放正,一定要放正, 一定要放正,放在这个板中间,上下压板要局中不能偏,不能偏,偏到这个数据量就不准了。 压面的时候啊,咱一定要记住这个承压面是这个侧面啊,就是拆膜时这个这个侧面的上下,不是咱们膜面的这个面啊,一定要侧面上下放。 然后呢我给大家讲一讲这个塑力,这个塑力呢按这个混凝土这个标号来, 小雨这个 c 三零的混凝土用这个速度是三三到五千米每秒,大于 c 三零,小于 c 六零,用五到八千米每秒,大于等于 c 六零的时候用八至十千米每秒。 咱们在加压的时候,加压的时候一定要匀速平稳,不能快也不能猛,一直加到这个石块,呃到破坏出现最大,呃,进入最大的可载。 咱们把这个石块放好之后,咱就把这个把压紧,不要猛,猛紧压,然后把这个回流法 关掉松油阀,慢慢的给咱们压的是 c 三零这块, c 三零这块的受力在三至五千有每秒,不能压的时候一定要不要过猛,过快 一定要稳,就马上这个压力值已经快到了,就马上快过。行了,咱们到最后看它所在数,计算时候就是这个所在的数, 除以这个石块的受力面积,然后一定要记住乘以它的换算,乘以零点零九,零点九五卸载这石块就破碎完毕。 好的给大家总结一下啊,压这个石块的时候一定要量尺寸,看这个石块的误差,石块的尺寸的误差要一定要放在地中, 然后调这个速率,匀速匀速加压,一定要匀速加压,这块压出来重新开始可归。好了,今天就分享到这里,我是做混凝土的,以后持续分享小饭菜,实操干货,下期再见。

现浇混凝土养护和拆模别瞎搞,浇注完十二小时内覆盖薄膜,土工布勤浇水,保持湿润,连续浇水养护七天。底膜拆除时间按跨度,板小于等于二米, 强度百分之五十约七天。板梁二到八米,强度百分之七十五约十四天。大跨与悬挑必须百分之一百,宁慢勿快,不裂不塌才是好工程。

我们参谋的时候对混凝土强度是有要求的,那么这个混凝土强度的要求,我们经常说是同条件还是标准条件,养足十块是同样十块的最参谋一句, 那么你同样是挂的强度,达到参谋条件一定可以参谋吗?不可以,必须要填写参谋申请,然后谁来批准参谋呢?是项目的技术负责人。 然后我们拆除不同的模板,要求是不同的侧模要求比较低,只要保证你表面和棱角不因拆模损伤即可拆除。而我们的底膜和支架呢,我们首先看的是构建类型,然后再看跨度,我经常问大家 这两他的跨度之部如果正好是两米至多少是?还有同时说百分之五十二,是百分之七十五,那么如果正好是八米呢?还是多少?百分之七十五。我们这个两里面只分小于八米,一个是大于八米,而板里面才分三种情况,小于等于两米,两米一条,小于等于八米,还有大于八米对不对呀?

农村自建房混凝土浇注多长时间以后才可以拆模呢?这里分三种情况,第一种就是它的侧面模板,等混凝土浇注二十四小时以后就可以拆模,但是要求拆模的时候不能损坏我表面的混凝土以及这些棱角地方。 第二点呢,是它的两板部分,它的两板根据不同的跨度有不同的要求,根据 g b 五零六六六杠二零一一,这是一个国家标准。 对于跨度小于八米的梁板,要等他的混凝土强度达到百分之七十五以后才可以拆模。如果这些梁板跨度大于八米呢,都要等二十八天以后,等他的混凝土强度达到了百分之百以后才可以拆模。 第三种情况,他夏季和冬季的拆模时间是不一样的,冬季一般要比夏季要晚一个星期左右,像夏天呢,等到他的强度达到百分之七十五,一般在十二天左右,如果是冬季,那就等到二十天左右,大家再来回弹他,如果强度达到了,那就可以把底下的支撑模板给拆掉了。

咱们在冬季啊,折完膜之后,因为温度较低,咱们多少天拆膜合适?到底谁说了算?他说了算来看一下,这是我们大概啊,三十天左右的一个拆膜之后的一个强度。 c 三零的混凝土啊,他基本上能达到三十。呃,这是三十六, 三十三十五,咱看一下这个柱子 三,平均下来基本是三十六的,所以说我们这个冬季啊,这个顶板基本上哈不要低于二十八天,不要低于二十八天,能晚一些拆效果更好,因为强度的话,温度差的话上的比较低。

混凝土浇注多久可以拆模?一、非承重墙柱梁侧模混凝土强度大于等于一点二兆帕斯卡,表面棱角不损坏,预计常温下十二至二十四小时后可拆。二、承重梁板底模按跨度及强度控制拆模时间,板小于等于二米, 强度要求大于等于百分之五十,预计三至五天可拆板。梁二至八米,强度要求大于等于百分之七十五,预计七至十天可拆梁大于八米,悬臂构建强度要求大于等于百分之一百,预计二十八天左右可拆。 三、拆模以同条件式块强度为准,温度低,养护差时间应适当延长。四、严禁提前拆承重模板,防止结构开裂、变形、坍塌。
